背景资料:某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施
背景资料:某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施
admin
2022-08-02
29
问题

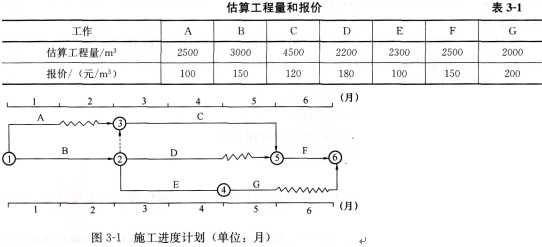

背景资料:某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价如表3—1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3—1所示。

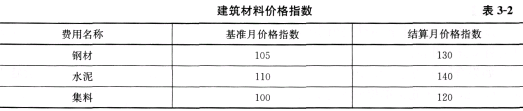

在施工过程中发生如下事件。事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位认为,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数如表3—2所示。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
【问题】1.事件1中,建设单位的做法是否正确?说明理由。2.指出事件2中施工单位说法的正确和错误之处,分别说明理由。3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。5.计算4、5、6月份的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后两位)。
选项
答案
解析
1.事件1中,建设单位的做法正确。 理由:大型机械设备进场费属于建筑安装工程费用构成中的措施费,已包括在合同价款中,施工单位没有理由提出由建设单位支付其进场费的要求。
2.(1)事件2中施工单位说法正确之处:要求建设单位支付材料检测费用。
理由:发包人供应的材料,其检测费用应由发包人负责。
(2)事件2中施工单位说法错误之处:施工单位没有送检的义务。
理由:不论是发包人供应的材料,还是承包人负责采购的材料,承包人均有送检的义务。
3.(1)事件3中,针对施工单位调整施工方案,项目监理机构的处理程序:施工单位将调整后的施工方案提交项目监理机构,项目监理机构对施工方案进行审核确认或提出修改意见,书面向施工单位答复。
(2)D工作调整后新的全费用综合单价的计算如下:
①新单价直接费=160.00(元/m3)。
②间接费=①×15%=160.00×15%=24.00(元/m3)。
③利润=(①+②)×5%=(160.00+24.00)×5%=9.20(元/m3)。
④税金=(①+②+③)×3.41%=(160.00+24.00+9.20)×3.41%=6.59(元/m3)。
⑤全费用综合单价=①+②+③+④=160.00+24.00+9.20+6.59=199.79(元/m3)。
4.(1)事件4中,施工单位提出调整F工作单价的要求合理。
理由:F工作按正常进度施工。
(2)事件4中,施工单位提出调整G工作单价的要求不合理。
理由:G工作的开始时间推迟是由于施工机械故障所致。
(3)F工作的新单价=150×(30%+25%×130/105+35%×140/110+10%×120/100)=176.25(元/m3)。
5.4月份的拟完工程计划投资=(4500/3)×120+(2200/2)×180+(2300/2)×100=493000(元)=49.30(万元)。
5月份的拟完工程计划投资=(4500/3)×120+2000×200=580000(元)=58.00(万元)。
6月份的拟完工程计划投资=2500×150=375000(元)=37.50(万元)。
4月份施工单位的应得工程款额=(4500/3)×120+[(2200/2+2000)/2]×199.79+(2300/2)×100=604674.5(元)=60.47(万元)。
5月份施工单位的应得工程款额=(4500/3)×120+[(2200/2+2000)/2]×199.79=489674.5(元)=48.97(万元)。
6月份施工单位的应得工程款额=2500×176.25+2000×200=840625(元)=84.06(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/324099.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
某独立土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单
工程项目设备、工器具购置费由()组成。A.设备安装费 B.设备试运转费 C
工程建设其他费用中,与项目建设有关的费用主要有()。A.建设管理费 B.勘
按照费用构成要素划分,建筑安装工程费的组成包括()。A.人工费、材料费、施工机
下列建筑安装工程费用中,属于施工机械使用费的有()。A.夜间施工费 B.经常
设计概算的编制依据有()。A.工程造价管理机构发布的概算定额(或指标) B.
概算指标法的适用范围包括()。A.一般附属、辅助工程项目 B.服务工程项目
建筑安装工程费按照工程造价形成划分,分部分项工程费的综合单价包括()。A.人工
建设工程项目总概算的组成内容主要有()。A.单项工程综合概算 B.工程建设其
下列施工企业支出费用中,不属于建筑安装工程费中企业管理费的有()。A.对混凝土
随机试题
Thefollowingisanadvertisement.Afterreadingit,youshouldcompletetheinf
罗伊创立的适应理论由输入、控制、()、输出和反馈五部分组成。
()是指具有独立设计文件,可以独立施工,但建成后不能产生经济效益的过程。A.分
A.正相关关系 B.负相关关系 C.双曲线关系 D.没有关系
某双代号网络计划如下图(图中粗实线为关键工作),若计划工期等于计算工期,则自由时
老年人的膳食应多采用的烹调方法有( )。A.蒸 B.煮 C.焯 D.炖
111、线路风偏故障后,应检查()等受损情况并及时处理。 A、导线B、地线
共用题干 一般资料:求助者,男性,43岁,某公司高级管理人员。案例介绍:求助者
一部新法实施后,对新法实施之前人们的行为不得适用新法,而只能沿用旧法,这体现了税
某企业收到甲企业预付的货款45000元,存入银行,应编制会计分录()。A、借:银
最新回复
(
0
)
