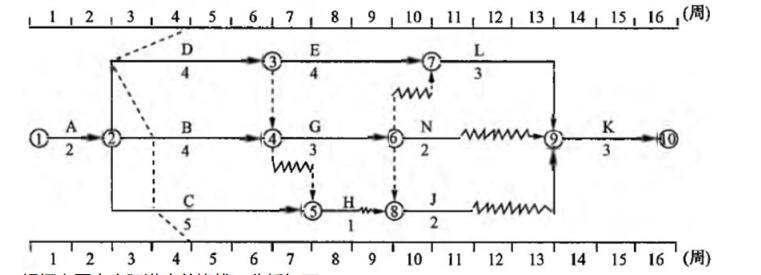

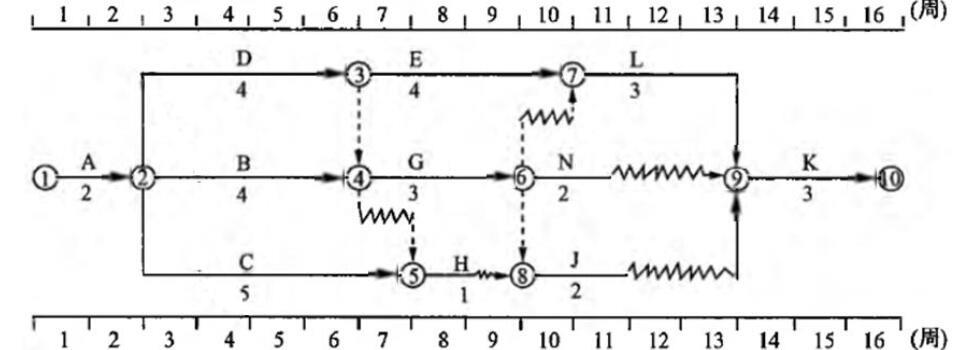

某工程的施工合同工期为 16 周,项目监理机构批准的施工进度计划如图 6-1 所

最全题库2022-08-02  38

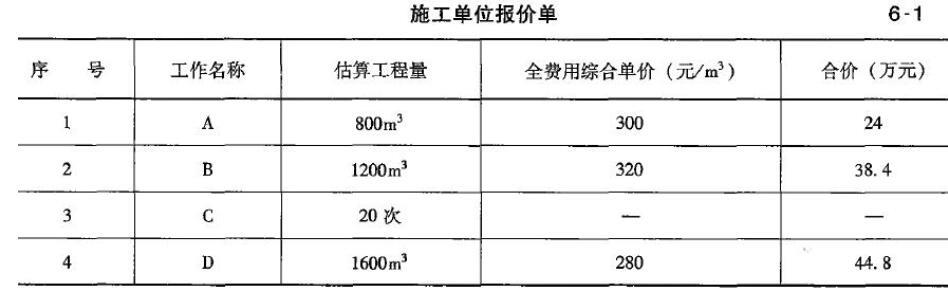

问题 某工程的施工合同工期为 16 周,项目监理机构批准的施工进度计划如图 6-1 所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表 6-1。工程施工到第 4 周时进行进度检查,发生如下事件:[事件 1]:A 工作已经完成,但由于设计图纸局部修改,实际完成的工程量为 840m3,工作持续时间未变。[事件 2]:B 工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失 1 万元,实际只完成估算工程量的 25%。[事件 3]:C 工作为检验检测配合工作,只完成了估算工程量的 20%,施工单位实际发生检验检测配合工作费用5000 元。[事件 4]:施工中发现地下文物,导致 D 工作尚未开始,造成施工单位自有设备闲置 4 个台班,台班单价为 300元/台班、折旧费为 100 元/台班。施工单位进行文物现场保护的费用为 1200 问题:1.指出批准的施工进度计划如图 6-1 的关键线路,以及工作 G、N、J 的自由时差及总时差。2.根据第 4 周末的检查结果,在图 6-1 上绘制实际进度前锋线,逐项分析 B、C、D 三项工作的实际进度对工期的影响,并说明理由。3.若施工单位在第 4 周末就 B、C、D 出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?4.施工单位是否可以就事件 2、4 提出费用索赔?为什么?可以获得的索赔费用是多少?5.事件 3 中 C 工作发生的费用如何结算?6.前 4 周施工单位可以得到的结算款为多少元?

选项

答案

解析 1.答:关键线路:A→D→E→L→K(或①→②→③→⑦→⑨→⑩);G 自由时差为 0 周;G 总时差为 1 周;N 自由时差为 2 周;N 总时差为 2 周;J 自由时差为 2 周;J 总时差为 2 周。2.答:根据第 4 周末的检查结果,绘制的实际进度前锋线如下图所示根据上图中实际进度前锋线,分析如下:(1)工作 B 拖后 1 周,因工作 B 总时差为 1 周,所以不影响工期。(2)工作 C 拖后 1 周,因工作 C 总时差为 3 周,所以不影响工期。(3)工作 D 拖后 2 周,因工作 D 总时差为 0(或 D 为关键工作),所以影响工期 2 周。3.答:第 4 周末就 B、C、D 出现的进度偏差可知,B、C 两项工作不影响工期,而工作 D 拖后 2 周,影响工期 2周。故批准工程延期 2 周,由于施工中发现地下文物造成 D 工作拖延,不属于施工单位责任。4.答:《建设工程施工合同(示范文本)》在通用条款中规定,不可抗力发生时,承包人机械设备损坏及停工损失,由承包人承担;施工中发现文物和地下障碍物时,发包人承担由此发生的费用,顺延延误的工期。(1)事件 2 不能索赔费用,因异常恶劣的气候属不可抗力;(2)事件 4 可以提出费用索赔,因施工中发现地下文物,可获得的索赔费用为 4 台班 x100 元/台班+1200 元=1600(元)。5.答:事件 3 中,施工单位对 C 工作的费用没有报价,故认为该项费用已分摊到其他相应项目中。6.答:前 4 周施工单位可以得到的结算款计算如下:工作 A:840m3×300 元/m3=252000(元)工作 B:1200m3×25%×320 元/m3=96000(元)工作 D:4 台班×100 元/台班+1200 元=1600(元)小计:252000 元+96000 元+1600 元=349600(元)
转载请注明原文地址:https://tihaiku.com/jzgc/324055.html

最新回复(0)
