某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用
某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用
admin
2022-08-02
43
问题

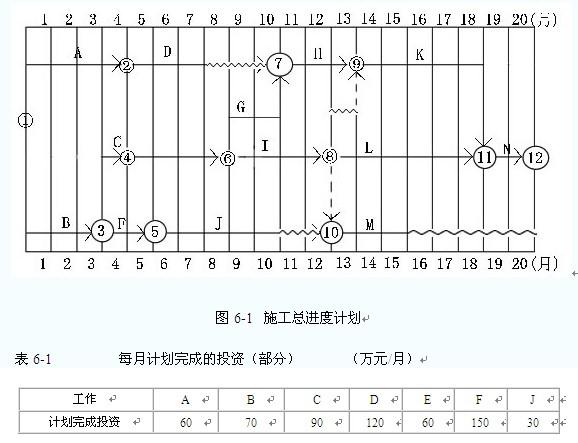

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见表6-1.
施工过程中发生了如下事件: 事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。 事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。 事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。 事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0. 5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0. 5万元。 事件5:L工作为隐蔽工程,在验收后项日监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。 以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。 表6-2 1-7月投资情况 (单位:万元)月份 第1月 第2月 第3月 第4月 第5月 第6月 第7月 合 计 拟完工程计划投资 130 130 130 300 330 210 210 1440 已完工程计划投资 130 130 已完工程实际投资 130 130 问题: 针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?
选项
答案
解析
(1)事件1发生后应批准工程延期1个月。
(2)事件4发生后应批准工程延期0.5个月。
其他事件未造成工期延误,故该工程实际工期为20+1+0.5=21.5(月)。
转载请注明原文地址:https://tihaiku.com/jzgc/323765.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
下列关于银行对工程项目管理主动权的说法,正确的是()。A.主动权随着资金的投入而
在项目实施阶段,应协调处理施工现场周围有关文物、古树等的保护工作,并承担相应费用
某项目分部工程双代号时标网络计划如下图。关于该网络计划的说法,正确的有()。
下列工程项目中,属于按照项目经济特征的分类的是()。A.企业投资项目 B.公益
工程施工过程中,对于施工承包单位要求的工程变更。施工承包单位提出的程序是()。A
下列工作中,属于工程项目前期阶段的有()。A.投资机会研究 B.初步可行性研究
下列属于工程项目不同于一般项目的特征的是()。A.一次性 B.唯一性 C.工
在项目实施阶段,组织开展施工组织设计审查工作的主体是()。A.承包商 B.项目
下列()不属于工程变更的范围。A.取消合同中任何一项工作转由发包人实施 B.改
关于工程建设项目是否必须招标的说法,正确的是()。A.使用预算资金200万元人民
随机试题
Thehorseandcarriageisathingofthepast,butloveandmarriagearesti
[originaltext][26]Whenmyhusbandwaspromoted,weputourhouseupforsal
Youshouldspendabout20minutesonQuestions1-13,whicharebasedonReading
HIV感染后,临床可以分为四期,有关Ⅰ期的描述,下列哪项是错误的()A.为急
假定销售量的拉氏指数为110%,则( )。A.该指数通常以基期销售价格作为权数
共用题干 FermiProblemOnaMondaymorningi
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
收购、经营、加工、使用毒性药品的单位必须建立健全的制度有A.保管制度 B.验收
避雷针安装施工安全要求有()。A.避雷针的焊接和组立应设专人操作和指挥 B.
工程完工后,施工单位向建设单位提交()后,申请工程竣工验收。A.工程竣工报告
最新回复
(
0
)
