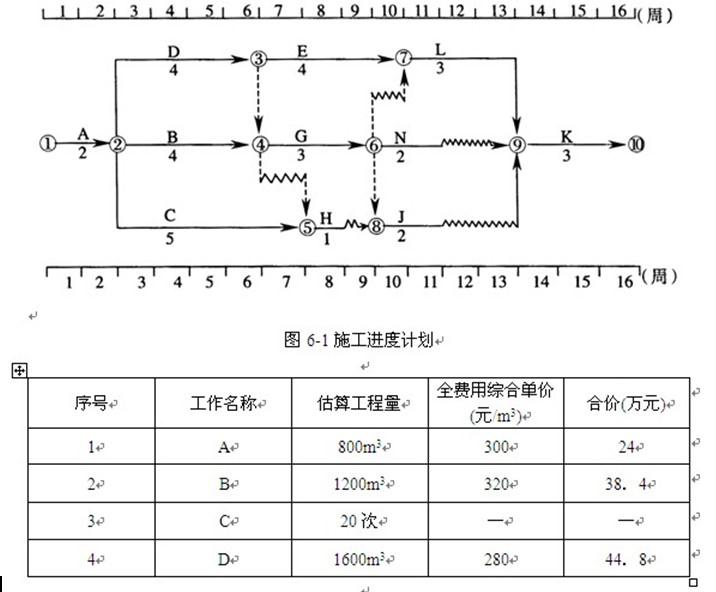

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间
某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间
考试题库
2022-08-02
48
问题
某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表6—1.
工程施工到第4周时进行进度检查,发生如下事件: 事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。 事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。 事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。 事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 问题: 前4周施工单位可以得到的结算款为多少元?
选项
答案
解析
施工单位可以得到的结算款为:
A工作得到的结算款:840 X 300 = 252000(元);(1分)
B工作得到的结算款:1200 x25% x320 =96000(元);(1分)
D工作得到的结算款:4 X 100 + 1200 = 1600(元);(1分)
前4周施工单位得到的结算款合计:252000 + 96000 + 1600 = 349600(元)。(1分)
转载请注明原文地址:https://tihaiku.com/jzgc/323737.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
根据《标准施工招标文件》,承包人应在收到工程变更指示后的()内提出变更工程价款的
业主方在选择工程项目管理模式时,应考虑的因素包括()。A.项目的复杂性 B.资
下列有关工程项目周期阶段的说法,正确的是()。A.工程项目准备阶段的主要任务是对
下列选项中,不属于工程项目的是()。A.建造一定生产能力的流水线 B.建设一定
发包人支付工程进度款的前提条件是对()进行了核实确认。A.清单工程量 B.预算
根据《必须招标的工程项目规定》,全国执行统一的必须招标的项目范围和规模标准,不再
项目阶段划分的数量和必要性及每个阶段所需的控制程度取决于若干因素,下列不属于该因
工程或工程的任何部分对土地的占用所造成的第三者人身伤亡和财产损失,应由()负责赔
根据《建设工程工程量清单计价规范》,暂列金额可用于支付()。A.施工中发生设计变
【背景】某工程项目的进度计划如以下单代号网络计划所示。(时间单位:周)。
随机试题
MostsharksarecaughtinA、spring.B、summer.C、winter.B
Nowlistentopartofalectureinabusinessclass.Usingthepointsandexampl
Traditionally,theAmericanfarmerhasalwaysbeenindependentandhard-wor
[originaltext]W:DidyouhearthenewsaboutDavid?HeislivinginAustralian
[originaltext]W:Whynothangthecampaignpostersinthehallways?Bythismos
互联网文化单位应当在其网站主页的( )标明文化行政部门颁发的《网络文化经营许可
男性,3岁,面颈部有烧伤,有水泡,部分水泡破损,创面基底红白相间,有疼痛,对病人
下列关于诚实守信的说法,不正确的是( )。A.是基金职业道德的核心规范 B.
在对数据集中趋势的测度中,适用于偏斜分布的数值型数据的是()。A.均值
小建中汤的主治为A.中焦虚寒,自利不渴,腹痛呕吐,不欲饮食 B.虚劳里急,腹中
最新回复
(
0
)
