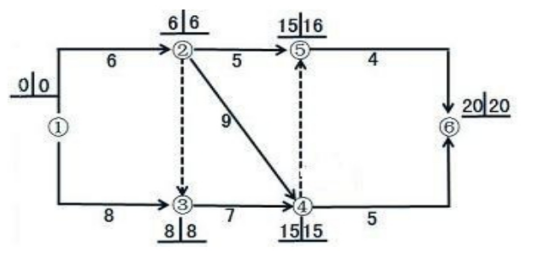

某工程双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间,该计划表明

admin2022-08-02  34

问题 某工程双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间,该计划表明(   )。A.该网络计划中,关键线路有2条B.工作2-4的总时差为0C.工作2-5的总时差为4D.工作3-4为非关键工作E.工作5-6的总时差为1

选项 A.该网络计划中,关键线路有2条
B.工作2-4的总时差为0
C.工作2-5的总时差为4
D.工作3-4为非关键工作
E.工作5-6的总时差为1

答案 ABE

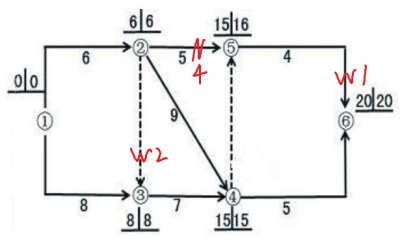

解析 本题考查的是双代号网络计划时间参数的计算。根据新绘制的网络计划,该网络计划中关键线路有1-2-4-6和1-3-4-6两条,选项A正确;工作2-4为关键工作,故总时差=自由时差=0,选项B正确;工作2-5所在线路为2-5-6,波形线之和为4+1=5,故总时差为5,选项C错误;工作3-4在关键线路上,故其为关键工作,选项D错误;工作5-6的完成节点是关键节点,总时差=自由时差=波形线=1,选项E正确。
转载请注明原文地址:https://tihaiku.com/jzgc/316979.html

最新回复(0)
