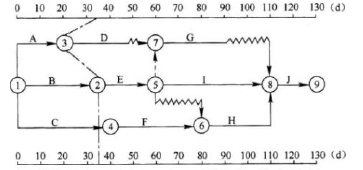

某工程项目双代号时标网络计划如下图所示,该计划执行到第35 天下班时刻检查时,其

admin2022-08-02  27

问题 某工程项目双代号时标网络计划如下图所示,该计划执行到第35 天下班时刻检查时,其实际进度如图中前锋线所示。则下列说法错误的有( )。A.工作D 的开始时间拖后10dB.工作D 的开始时间拖后15dC.工作D 的拖后影响其后续工作G 的最早开始时间D.工作D 的总时差为30dE.此时工作D 的实际进度影响总工期

选项 A.工作D 的开始时间拖后10d
B.工作D 的开始时间拖后15d
C.工作D 的拖后影响其后续工作G 的最早开始时间
D.工作D 的总时差为30d
E.此时工作D 的实际进度影响总工期

答案 AE

解析 本题考核的是前锋线进度法进行实际进度和计划进度的比较。第35 天下班时刻检查时,工作D 的开始时间拖后15D,其总时差为30D,自由时差为10D,所以影响后续的最早开始时间,不影响总工期。
转载请注明原文地址:https://tihaiku.com/jzgc/309986.html

最新回复(0)
