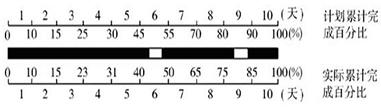

某工作计划进度与实际进度如下图所示,从图中可知正确的是( )。 A.第2天至第

admin2022-08-02  27

问题 某工作计划进度与实际进度如下图所示,从图中可知正确的是( )。A.第2天至第3天的实际进度不是匀速进展B.第8天至第9天的实际进度是匀速进展C.实施过程中累计停工为1.5天D.第9天实际完成的工作量与计划工作量不相同

选项 A.第2天至第3天的实际进度不是匀速进展
B.第8天至第9天的实际进度是匀速进展
C.实施过程中累计停工为1.5天
D.第9天实际完成的工作量与计划工作量不相同

答案 A

解析 考核横道图比较法。第2天实际完成5%,第3天实际完成8%,所以不是匀速进展。第8天到第9天实际停工0.5天,不是匀速进展。实施工程中累计停工为1天。第9天计划完成的工作量为10%,实际完成的工作量为10%。到第10天结束时该工作累计完成100%,所以是已按计划完成。
