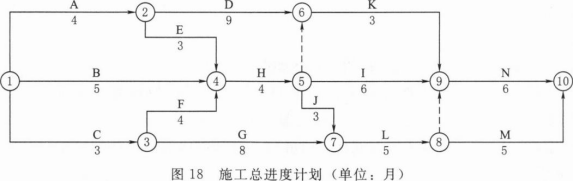

问题 位于我国中部的某水利工程以农业灌溉为主,兼有发电、洪水、防洪的综合功能。坝型为混凝土重力坝。发包人与承包人依据《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,经总监理工程师批准的施工总进度计划(时间单位:月)如图18所示,各项工作均按最早开始时间安排且匀速施工。【事件】事件1:工作A开始施工后,现场监理人员发现承包人未按照批准的施工图进行施工,为此总监理工程师签发了暂停施工指示,停止该部位工程施工,并抄送发包人。事件2:施工过程中遭遇不可抗力,导致工作G停工2个月、工作H停工1个月,并造成承包人20万元的窝工损失。为确保工程按计划工期完工,发包人要求承包人赶工。承包人采用压缩工作H的持续时间,实现工程按期完工的目标,产生赶工费15万元。承包人向监理机构提出了补偿35万元费用的申请。事件3:工作I处于该工程隐蔽部位,承包人自检后通知了监理机构进行现场检查,监理人员进行现场检查后进行了覆盖。监理机构事后对工作I的施工质量有疑问,提出对已覆盖的部位钻孔重新检验,承包人按监理机构要求开展重新检验,并提出延长工期和增加费用的要求。【问题】问题1.事件1中,总监理工程师的做法是否正确?说明理由。问题2.指出图18的计算工期及关键路线,工作G的总时差。问题3.事件2中,监理机构应批准的补偿费用是多少?说明理由。问题4.事件3中,分别说明监理机构重新检验的做法是否妥当?监理机构应如何批复承包人提出的要求?说明理由。

选项

答案

解析 1.
总监理工程师的做法正确。
理由是:根据《水利工程施工监理规范》(SL 288—2014)的规定,承包人未按照批准的施工图纸进行施工时,总监理工程师可签发暂停施工指示,并抄送发包人。
2.
(1)计算工期:25个月。
(2)关键路线:
A→E→H→J→L→N(或①→②→④→⑤→⑦→⑧→⑨→⑩)、
C→F→H→J→L→N(或①→③→④→⑤→⑦→⑧→⑨→⑩)。
(3)工作G的总时差:3个月。
3.
应批准的补偿费用为15万元。
理由是:按不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果承担原则:发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用;发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担。承包人承担20万元窝工费,发包人承担赶工费15万元。
4.
(1)监理机构重新检验的做法妥当,符合合同约定。
(2)若重新检验结果符合合同要求,监理人应批准增加费用和延长工期的要求;若重新检验结果不符合合同要求。监理人不批准承包人的要求,增加费用和工期的延误由承包人承担。
