问题 某枢纽工程由节制闸、船闸和新筑堤防组成,节制阐 14 孔,每孔净宽 10m,设计流量 1500m3/s;船阐闸室长 120m,船闸净宽 10m;新筑堤防长 3000m。某投标人中标并与发包人签订了施工合 同。合同约定工程预付款为签约合同价的 20%。投标文件中部分土方及混凝土工程量、单价见下表表中未列出的合同其他项目工程款为 2000 万元。 承包人编制并经监理人批准的进度计划为:第 1~4 个月进行土方工程施工,第 5 个月开始浇筑混凝土,混凝土采用拌合站拌合(拌合站安 装、调试需 1 个月时间完成)。工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包括:挖掘 机 2 台,推士机 2 台,自卸汽车 10 辆,拌合站 1 套。监理单位按合同发布了开通知。工程实施过程中,发生了下列事件:事件 1:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后 1 个月, 承包人提出了书面索赔意向书报送监理人。监理人签收了意向书,并指示承包人调整土方工程施工 进度计划,混凝土浇筑施工计划不变。承包人提出的设备索赔费用包括 2 台挖掘机、2 台推土机、 10 辆自卸汽车和 1 套拌合站进场后 1 个月的闲置费用。事件 2:闸首设计建基面为岩石,开挖到建基面时,未见岩石出露,补充勘测发现建基面以下 为 2m 厚软土,其下才为岩层,为此设计单位提出对此 2m 厚的软土采用碎石土换填处理并提出变更 设计。碎石土单价中的直接费为 30 元/立方米。事件 3:某投标人编制的投标文件中,柴油预算价格计算样表见下表问题:1.计算本工程的工程预付款。依据《水利水电工程标准施工招标文件》(2009 年版),首次支 付工程预付款需要满足哪些条件?2.指出事件 1 中承包人的索赔要求是否合理?索赔的费用组成是否合理?并分别说明理由.3.根据《水利工程设计概(估)算编制规定》(水总[2014]429 号)及《营改增调整办法》(办 水总[2016]132 号),计算事件 2 中的碎石土单价(其他直接费费率为 2%,间接费费率为 9%,利润 率为 7%,税率为 9%;计算结果保留两位小数)。4.根据事件 3,完善柴油预算价格计算表。

选项

答案

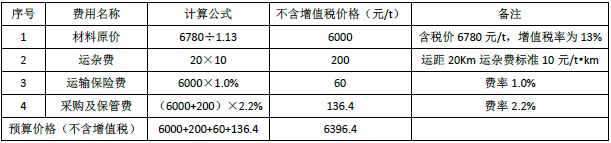

解析 1.签约合同价款为: 20×11+12×15+3.5×320+2000=3520(万元)。工程预付款为:3520×20%=704(万元)。 首次支付工程预付款的条件是:(1)承包人向发包人提交经发包人认可的工程预付款保函(担保);(2)监理人出具付款证书。 2.(1)承包人的索赔要求合理。 理由:提供施工场地是发包人的责任。(2)索赔的费用组成不合理。 理由:拌合站闲置按计划不在事件 1 的影响之内。 3.(1)间接费=直接费×间接费率=30×9%=2.70(元);(2)利润=(直接费+间接费)×利润率=(30+2.70)×7%=2.29(元);(3)税金=(直接费+间接费+利润)×税率=(30+2.70+2.29)×9%=3.15(元); 碎石土的单价为:30+2.7+2.29+3.15=38.14(元/立方米)。4.柴油预算价格计算表
转载请注明原文地址:https://tihaiku.com/jzgc/2722042.html

最新回复(0)
