某建设单位和施工单位签订了施工合同,合同中约定:主要建筑材料由建设单位提供;由于

免费题库2022-08-02  64

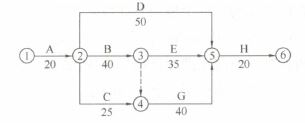

问题 某建设单位和施工单位签订了施工合同,合同中约定:主要建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/(天?台)人工补偿费为50元/(天?人);总工期为120天。经监理机构批准的施工进度计划如下图所示。施工中发生如下事件:事件一:建设单位要求施工单位对某构件作破坏性试验,该试验需要打设两根施工试验柱。施工单位就此提出费用索赔要求。事件二:建设单位提供的建筑材料经施工单位清点人库后,在专业监理工程师见证下进行了取样送检,检测结构合格。施工单位提出,建设单位应支付建筑材料的保管和检验费用;由于现场材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件三:(1)B工作因建设单位要求对设计施工图纸进行修改,致使B工作停工3天(工作每天用工10人,机械3台)。(2)C工作因施工机械未能按时进场,导致停工5天(C工作每天上工8人,机械2台)。(3)E工作因建设单位提供的材料未能到货,致停工6天(E工作每天需20人,机械4台)。施工单位就上述情况按程序向监理机构提出索赔申请。<1> 、事件一中,施工单位可以提出哪些费用的索赔要求?<2> 、分别分析事件二中,施工单位的要求是否合理?简要说明理由。<3> 、分别指出事件三中,监理机构是否批准施工单位的索赔要求?计算施工单位可以获得的索赔金额。<4> 、指出施工单位是提前完工还是延误了工期。

选项

答案

解析 <1> 、施工单位可以提出破坏性试验费、试验桩工程费、破坏构件工程费。
<2> 、施工单位要求建设单位支付保管费合理。因材料的采购保管费本属于材料费中,建设单位供应材料,但材料保管仍由施工单位进行,故应该另行支付。
<3> 、(1)B工作停工是建设单位责任,故应按照合同补偿费用为3×(10×50+3×200)=3300元。
(2)C工作暂停由于施工机械未按时到场,是施工单位责任,故不能索赔。
(3)E工作由于建设单位提供的材料未按计划进场,是建设单位的责任,可以索赔。
按照合同补偿费用为6×(20×50+4×200)=10800元。
<4> 、施工单位既没有提前完工也没有延误工期。
转载请注明原文地址:https://tihaiku.com/jzgc/2721973.html

最新回复(0)
