某输水涵洞工程,发包人和承包人按照《水利水电工程标淮施工招标文件(2009年版)

练习题库2022-08-02  39

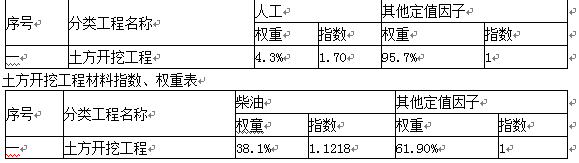

问题 某输水涵洞工程,发包人和承包人按照《水利水电工程标淮施工招标文件(2009年版)》签订了施工承包合同。工程结算时进行价格调整,价格调整按指数法调整,无法采用指数法的采用公式法调整。指数法采用调值公式为 公式法采用调值公式:△P=Q(P-P0)(1+K)  K为投标时税金,按9%计。(计算保留整数)  【事件】  事件1:土方开挖工程人工指数、权重和材料指数、权重见下表。土方开挖工程结算金额2390万元。  土方开挖工程人工指数、权重表 事件2:橡胶止水带釆用公式法调价,完成工程量、合同消耗系数、市场价或采购价、投标预算价见下表。  橡胶止水带完成工程量、合同消耗系数、市场价或采购价、投标预算价  事件3:土方开挖变更完工投资460万元。土方开挖由于暴雨索赔20万元。【问题】  1.事件1,计算土方开挖工程的人工价差、材料价差以及土方开挖工程的价差调整金额。【问题】  2.事件2,计算橡胶止水带的价差调整金额。【问题】  3.事件3,土方开挖变更完成投资是否应调整价格?由于暴雨的索赔是否应调整价格?请说明理由。

选项

答案

解析 问题1:
  人工价差:=2390×[95.7%+4.3%×1.7-1]×(1+9%)
  =2390×0.0301×1.09=78(万元)
  材料价差:
  △P=2390×[61.90%+38.1%×1.1218-1]×(1+9%)
  =2390×0.0464×1.09=121(万元)
  土方开挖工程价差调整金额为:78+121=199(万元)
问题2:
  橡胶止水带价差调整金额=完成工程量×合同消耗系数×(市场综合价或采购价-投标预算价)×(1+K)=2830×1.03 ×(128.75-75)×(1+9%)=170777(元)
问题3:
  变更工程已按照现行价格结算的不再进行价格调整。变更工程按照投标价结箅的,应进行价格调整。索赔金额不进行价格调整。
转载请注明原文地址:https://tihaiku.com/jzgc/2721956.html

最新回复(0)
