某混凝土重力坝工程采用公开招标方式进行施工招标,有A、B、C、D、E 五家投标人

最全题库2022-08-02  28

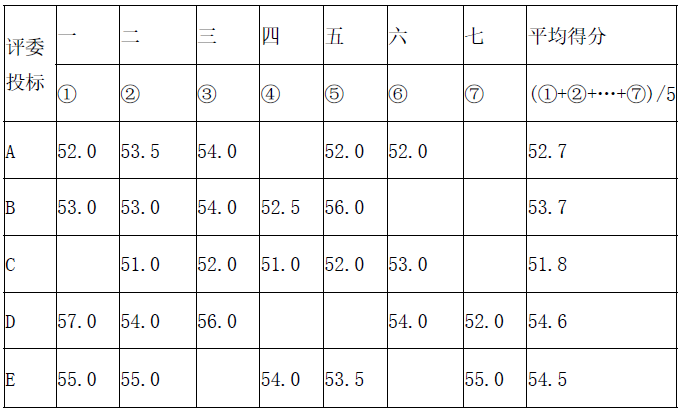

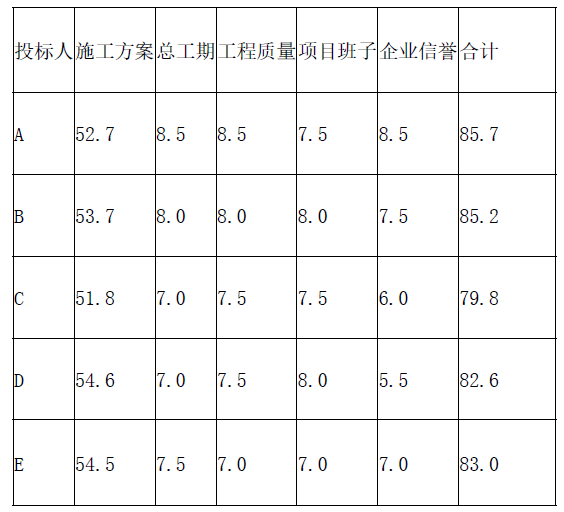

问题 某混凝土重力坝工程采用公开招标方式进行施工招标,有A、B、C、D、E 五家投标人参加投标。采用资格后审,五家投标人初步审查均通过,进人详细评审阶段。【事件】详细评审采用两阶段评标法评标,招标文件规定采用经评审的合理低价法进行评标,具体的评标标准如下:1.第一阶段评技术标技术标共计100 分,其中施工方案60 分,总工期10 分,工程质量10 分,项目班子10 分,企业信誉10 分。技术标各项内容的得分,为七名评委评分中去除一个最高分和一个最低分后的算术平均数。技术标合计得分不满75 分者,不再进人商务标的评审。施工方案评分的汇总表、各投标人总工期、工程质量、项目班子、企业信誉得分汇总表见下表。施工方案评分汇总表总工期、工程质量、项目班子、企业信誉得分汇总表2.第二阶段评商务标商务标不计分。根据计算的合理低价,将低于合理低价的报价视为低于成本竞价,不进行排序,将高于合理低价的报价,按照报价由低到高进行排序,评标委员会推荐排名前3 名的投标人作为中标候选人,供招标人确认中标人。合理低价的计算方法:(1)技术标得分最高的报价占30%权重。(2)技术标得分次高的报价占20%权重。(3)剩余的投标报价的算术平均值占50%权重。(4)合理低价等于上述三类投标报价加权求和后,再下浮5%。各投标人报价汇总表单位:万元【问题】1.根据事件所述招标文件的评标标准和方法,计算各投标人技术标的得分。2.确定二名中标候选人,并排出顺序。

选项

答案

解析 问题1:(1)计算各投标人施工方案的得分,见下表。施工方案得分计算表(2)计算各投标人技术标的得分,见下表。技术标得分计算表问题2:由于所有投标人的技术标均超过75 分,故均可进人商务标评审。计算合理低价:(1)技术标得分最高的报价占30%权重:投标人A 的技术标得分最高,其报价为12548 万元,这部分权重值为12548×30%=3764.4(万元)。(2)技术标得分次高的报价占20%权重:投标人B 的技术标得分次高,其报价为13546 万元,这部分权重值为13546×20%=2709.2(万元)。(3)剩余的投标报价的算数平均值占50%权重:投标人C、D、E 的报价算数平均值为(11548+12486+13001)÷3×50%=6172.5(万元)。(4)加权求和再下浮5%后的合理低价为(3764.4+2709.2+6172.5) ×(1-5%)=12013.8(万元)。(5)由于投标人C 的报价11548 万元低于合理低价12013.8 万元,视为低于成本竞价,不进人排序。(6)高于合理低价的投标人的报价由低到高排序为:D(12486 万元)、A(12548 万元)、E(13001万元)、B(13546 万元)。(7)确定的三名中标候选人及顺序依次是D、A、E。
转载请注明原文地址:https://tihaiku.com/jzgc/2721873.html

最新回复(0)
