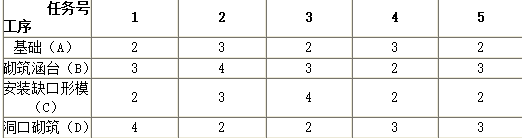

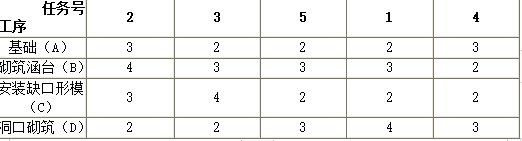

问题 某高速公路工程第6合同段,该标段路线全长7.89km,合同价为40000万元,合同施工工期为30个月,合同中部分内容规定如下:(1)开工预付款在标书附录中规定的额度为10%,扣回时间开始于中期支付证书中工程量清单累计金额超过合同价30%的当月,止于合同施工工期前三个月的当月,在此期间等额扣回。(2)质量保证金在标书附录中规定的限额为3%,每个月从施工单位应得金额中扣留6%。(3)当分项工程实际完成工程量比清单工程量增加10%以上时,超出10%的部分相应单价调整系数为0.9。施工过程中,发生了如下事件:事件1:施工单位计划对某一路段的5座盖板涵按任务号2-3-5-1-4的顺序组织流水施工,流水节拍如下表:(单位:周)事件2:施工至第7个月,由于建设单位的要求,原设计中的一座五通式立交桥长度增加了5m,监理工程师向施工单位下达了工程变更指令。施工单位收到变更指令后及时向该桥的分包单位发出了变更通知,分包单位向监理工程师提出了工程延期30天和补偿20万元的要求。事件3:工程进展至第8个月时,工程量清单累计交付12500万元,到第14个月时工程量清单累计支付19000万元。第15个月,施工单位按工程量清单单价申报的结算金额为1800万元。监理工程师审核时发现:本期结算金额中含有支付表中路基借土填土10000m3,未经监理工程师验收,清单单价为22元/m3。因设计交更桥台工程计量为1200m3,原清单工程量为900m3,原清单单价为1100元/m3。1、针对事件1,计算流水步距和工期,绘制流水施工横道图。(写出计算步骤)2、针对事件2,监理工程师是否接受分包单位的索赔要求?并说明理由。3、针对事件3,计算第15个月的应支付金额。(列式计算,结果保留两位小数)

选项

答案

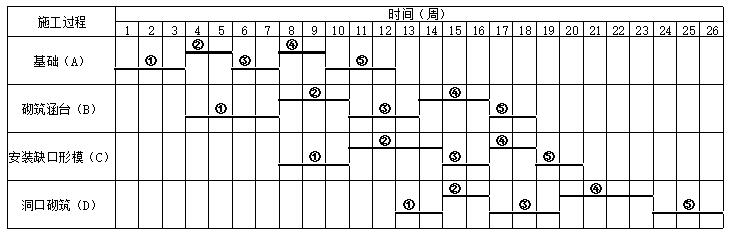

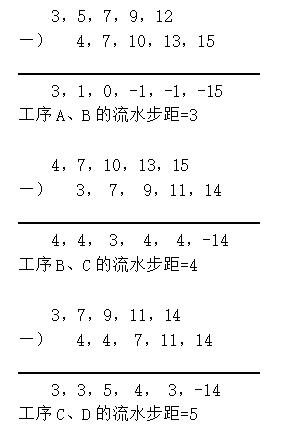

解析 1、先根据施工顺序(2-3-5-1-4),将各任务号重新排列:根据大差法,各工序之间的流水步距:流水工期=(3+4+5)+14=26(周)流水施工横道图如下:2、监理工程师不接受分包单位的索赔要求。理由:监理单位与分包单位并无合同关系,分包单位的索赔要求应向总包单位申请,然后再由总包单位向监理单位申请索赔。3、工程量偏差:(1200-900)/900=33.33%,超出部分1200-900×1.1=210,需要调价0.9第15月实际的工程量清单金额:1800-10000×22/10000-(1200×1100-900×1.1×1100-210×1100×0.9)/10000=1775.69万元预付款:40000×10%=4000万元起扣点:40000×30%=12000万元,从第8个月起扣到第27个月一共20个月每个月扣预付款:4000/20=200 万元。应扣质保金40000×3%=1200万元截止至第15个月应付质保金为(19000+1775.69)×6%=1246.54>1200万元,所以第15个月应扣质保金为(1200-19000×6%)=60万元第15个月的应支付金额:1775.69-60-200=1515.69万元。
转载请注明原文地址:https://tihaiku.com/jzgc/2718783.html

最新回复(0)
