某工程有相同的5段相同的护栏,每座护栏的工序和流水节拍如下: 挖基2d→清基2

免费题库2022-08-02  41

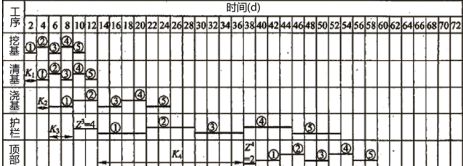

问题 某工程有相同的5段相同的护栏,每座护栏的工序和流水节拍如下:挖基2d→清基2d→浇基4d→护栏浇筑8d→顶部处理4d浇基后至少要等待4天才能施工护栏混凝土,护栏混凝土完成后至少要等待2d才能进行顶部处理。施工中,出现了以下事件:事件一:两处伸缩缝之间的混凝土护栏分2-3次浇筑,伸缩缝与水平面相平行,伸缩缝内没有连浆。事件二:该工程在夏季施工,拆模时间在混凝土终凝后12小时。事件三:护栏表面气孔、局部麻面等缺陷采用专用工具进行人工修正。施工中,建设单位提出,本工程要体现建设百年品质工程的理念。施工过后,对护栏进行了外观质量检查及施工质量检查。1.计算不窝工的流水工期,绘制流水横道图。2.判断施工的事件是否正确,如不正确,请改正。3.品质工程的内涵有哪些?4.混凝土护栏的外观质量有哪些?

选项

答案

解析 1.计算不窝工流水时的流水工期,绘制流水横道图。该流水施工属于非节奏流水形式组织施工,根据题意第三道工序与第四道工序之间的技术间歇Z^3=4,第四道工序与第五道工序之间的技术间歇Z^4=2。各个工序之间的流水步距计算,按照累加数列错位相减取大差的方法得:K1=2,K2=2,K3=4,K4=24工期=流水步距之和+最后一道工序流水节拍的和+要求间歇和=32+20+6=582.事件一不正确两处伸缩缝之间的混凝土护栏应一次浇筑,伸缩缝与水平面相垂直,伸缩缝内不得连浆。事件二不正确拆模时间应根据气温和混凝土强度确定,工程在夏季施工,拆模时间宜在混凝土终凝后24小时。事件三正确。3.四个理念:即在建设理念上,体现以人为本、本质安全、全寿命周期管理、价值工程等理念。五化管理:即在管理举措上,体现精益建造导向,突出责任落实和诚信塑造,深化人本化、专业化、标准化、信息化和精细化。五个提升:即在工程技术上,展现科技创新与突破,先进技术理论和方法得以推广运用,包括先进适用的新技术、新工艺、新材料、新装备和新标准的探索与完善。四个质量:即在质量管理上,工程实体质量、功能质量、外观质量和服务质量均衡发展。三个安全:即在安全管理上,以追求工程本质安全和风险可控为目标,促进工程结构安全、施工安全和使用安全协调发展。三个成效:即在环保生态上,工程建设坚持可持续发展,体现在生态环保、资源节约和节能减排等方面取得明显成效。4.①混凝土护栏表面的蜂窝、麻面、裂缝、脱皮等缺陷面积不得超过该面面积的0.5%;深度不得超过10mm;②混凝土护栏块件的损边、掉角长度每处不得超过20mm;③护栏线形应无凹凸、起伏现象。
转载请注明原文地址:https://tihaiku.com/jzgc/2718778.html

最新回复(0)
