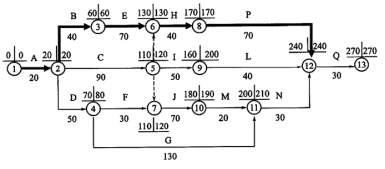

某公路工程,合同工期275d。施工合同签订后,施工单位向监理提交了如图所示的进度

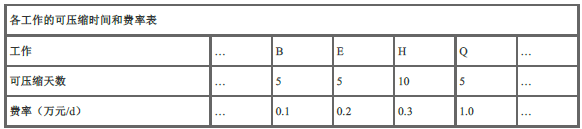

免费题库2022-08-02  47

问题 某公路工程,合同工期275d。施工合同签订后,施工单位向监理提交了如图所示的进度计划,并得到监理批准。施工过程中,在第三个月末(第90天末)检查时发现:E工作尚需60d完工,C工作尚需30d完工,F工作尚需10d完工,G工作尚需100d完工。为满足业主坚持按合同工期完工的要求,施工单位首先将P工作(路面施工)顺序改为两个施工段流水施工,基层每施工段为24d,面层每施工段为18d。在不改变除P工作之外网络计划逻辑关系的条件下,施工单位根据下表按照经济性原则进行计划调整。  在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误25d,对此,施工单位在规定时间内提出了工期及费用索赔。1.根据时间参数的含义说明F工作计划最早什么时间开始和完成?F工作计划最迟什么时间完成和开始?2.针对第三个月末进度检查结果,评价各工作和工程的进度,并分析确定调整计划的最经济方案。3.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期索赔25d及费用索赔20万元是否合理?并说明理由。

选项

答案

解析 1.F工作计划最早开始为70,表示最早在第70天后(即71d早晨)开始施工;F最早完成为70+30=100d,表示最早在第100天末完成施工。F工作计划最迟完成=120d,表示最迟必须在第120天末完成施工;F工作计划最迟开始=120-30=90d,表示最迟必须在第90d后(即91天早晨)开始施工。
2.第三个月末进度检査结果E工作延误=90+60-130=20d,C工作延误=90+30-110=10d,F工作延误=90+10-(70+30)=0d,说明按计划进行;G工作延误=90+100-200=-10d,说明提前10d。因为E关键工作而其他的非关键工作的(总)工期拖延量分别是C为120-120、F为100-120、G为190-210,三个都小于20,所以工程相对原计划工期将拖20d,但相对于合同工期只拖延15d。
  为满足业主按合同工期完工的要求,按照经济性原则进行如下工期压缩15d的计划调整:
  ①施工单位首先将路面施工P工作变成流水施工,流水步距K=max{24-0,48-18}=30
  P工作路面流水工期=K+(t1+t2)=30+(18+18)=66d,P工作压缩了4d。
  ②第三个月末即第90天后,E工作压缩5d,H工作压缩6d。
  总费用=5×0.2+6×0.3=1+1.8=2.8万元。
3.针对G工作中出现硬质岩石的处理,施工单位提出的工期索赔不合理而费用索赔合理,理由说明如下:
  ①处理硬质岩石导致G工作延误25d,提出的工期索赔25d不合理。因为原计划G工作有10d总时差(210-70-130),在第三个月末时G工作提前了10d,因此相对于270d的工期有20d的总时差,如果相对于275d的合同工期,则是25d的总时差。
  G工作进行一半时处理硬质岩石的开始时间大约是70+65=135d,是在第三个月末以后发生的,所以提前的10d可以利用。相对于合同工期275d的25d的总时差可以消化这25d的延误,不会造成工程(总)工期拖延,不能索赔工期。
  ②处理硬质岩石导致增加费用20万元,施工单位可以索赔。因为合同未标明硬质岩石是业主方的责任,所造成的费用增加理应获得补偿。处理费用索赔不需考虑该工作总时差的影响。
