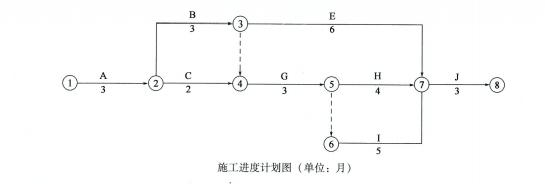

某建设项目,承包人根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如下图所示(单位:月)。该进度计划已经监理工程师批准。在施工过程中,发生了下列事件:事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作l开始之前。事件2:由于设计变更导致工作G停工待图2个月。事件3:由于不可抗力的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作日为2万元/月,工作I为2.5万元/月,工作J为3万元/月。【问题】2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少?
选项
答案
解析
2.计算线路的总时差=计划工期-通过该线路的持续时间之和的最大值工作C的总时差=【17-(3+2+3+5+3)】个月=1个月。工作E的总时差=【17-(3+3+6+3)】个月=2个月。
转载请注明原文地址:https://tihaiku.com/jzgc/2718447.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
提供公共物品不以盈利为目的,而是追求()。A.社会生产的最大化 B.物品利
某公司2010年3月应纳4额8万元,应于4月10日前缴纳,该公司未按规定
某县塑料制品厂(增值税一般纳税人)2012年经营情况如下:全年销售(营业)收入
根据下表中数据,计算2011年我国财政支出对GDP的贡献率为多少(保留2
税务机关对下辖某公司进行纳税检查时发现如下问题: (1)该公司从一些个体
某市卷烟生产企业为增值税一般纳税人,2014年6月生产经营情况如下:
编制政府决算的准备工作包括那几个方面?
什么是财政不平衡?什么是财政赤字?影响财政不平衡的因素有哪些?根据当前全球经济形
根据中国当前的房地产市场的普遍高房价现象,你认为是否是市场失灵?谈谈您对政府如何
A企业为国家鼓励类的高新技术企业,2010年度生产经营情况如下: (1)销售
随机试题
IntheUnitedStatesandCanada,aprom,shortforpromenade,isaformaldan
Huntedasthewildturkeyis,ithasdevelopedahighdegreeofingenuityin
[originaltext]W:CanItalktoyouforaminuteaboutthehistoryassignment,P
简述类分、辨析出版物的主要目的。
()是一组数据中最大值和最小值之差。A.标准差 B.系统误差 C.极差
对各种类型高脂血症均有效,对IIb和IV型最好的药物是A、烟酸 B、吉非贝齐
某物业服务公司负责管理的某小区是已经投入使用15年的住宅区,建筑面积60万m2,
以微波加热器干燥养护中药,在温度60℃以上时,加热时间是A.1~2分钟 B.1
糖尿病、高血压伴有肾功不全者最好选用A.氢氯噻嗪 B.利血平 C.卡托普利
下列属于动态控制纠偏措施中管理措施的是()。A.调整设计的方法 B.落实加快进
最新回复
(
0
)
