首页
登录
建筑工程
某公路工程的建设单位通过公开招标方式分别与某施工单位和某监理单位签订了施工合同和
某公路工程的建设单位通过公开招标方式分别与某施工单位和某监理单位签订了施工合同和
admin
2022-08-02
77
问题

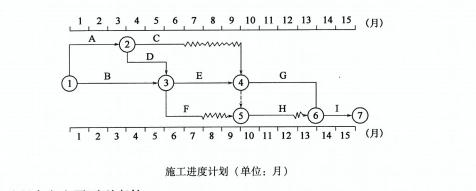

某公路工程的建设单位通过公开招标方式分别与某施工单位和某监理单位签订了施工合同和监理合同。施工合同工期为15个月,总监理工程师批准的施工进度计划如下图所示。施工过程中发生了下列事件:事件1:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见下表。施工单位按索赔程序向项目监理机构提出了工程延期的要求。事件2:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,以便加快后续工程进度。经分析得到的各工作有关数据见下表。【问题】2.事件1中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。
选项
答案
解析
2.事件1中,第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度及理由。(1)C工作拖后时间为3个月,对工期和后续工作均无影响。理由:C工作应该在6月末完成,现在需要在9月末完成,因此,C工作拖后时间为3个月;C工作的总时差为3个月,不会影响工期;C工作的自由时差为3个月,不会影响后续工作。(2)E工作拖后时间为2个月,使工期和后续工作均延期2个月。理由:E工作应该在9月末完成,现在需要在11月末完成,因此,E工作拖后时间为2个月;由于E工作为关键工作,所以会使工期和后续工作均延期2个月。(3)F工作拖后时间为2个月,对总工期和后续工作均无影响。理由:F工作应该在7月末完成,现在需要在9月末完成,因此,F工作拖后时间为2个月;F工作总时差为3个月,拖后2个月不会影响总工期,自由时差为2个月,拖后2个月不影响后续工作。
转载请注明原文地址:https://tihaiku.com/jzgc/2718414.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
简述财政监督的方式
从各国实践看,简述准公共物品的有效提供方式
简述政府预算收入缴库的方式和方法
中国国债的利息支付方式有哪些?
财政政策和货币政策有哪些协调配合方式
现收现付制、完全积累制、部分积累制三种养老基金筹集方式的区别。
什么是增值税?增值税的征收有几种方式?那一种对企业有利?为什么?
中国国债有哪些发行方式,并简要说明
我国现行制度规定,非税收入实行的管理方式()。A.分级分类管理 B.中央财
弥补财政赤字时,不宜采用的方式是( )。A.通过发行公债弥补 B.运用
随机试题
PassageThree[br]Whatdoes"Tt"inthelastsentenceofPara.7referto?C
Mostofusthinkweknowthekindofkidwhobecomesakiller,andmostof
______thesnowstorm,theyshouldhavereachedtheirdestinationintime.A、Butf
澳门回归祖国是1999年()A.9月20日 B.10月20日 C.11月2
截至2018年底,中国人工智能市场规模约为238.2亿元,同比增长率达到56.6
伤寒论中,小柴胡汤证的临床表现是( )。A.往来寒热,胸胁苦满,嘿嘿不欲饮食,
A.米炒 B.蛤粉炒 C.砂炒 D.麸炒 E.滑石粉炒阿胶宜选用的炮制方
《变电评价管理规定》:年度状态评价是综合专业巡视、()等各种技术手段,依据电网
课堂气氛作为教学过程中的软情境,通常是指课堂里某种占优势的()与(
根据城镇土地使用税法律制度的规定,下列各项中,可以作为城镇土地使用税计税依据的有
最新回复
(
0
)
