某公路工程项目为某省政府投资修建的重点项目,建设单位通过公开招标方式与某施工单位

考试题库2022-08-02  58

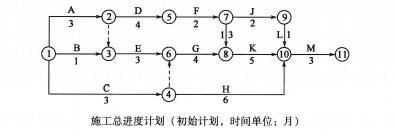

问题 某公路工程项目为某省政府投资修建的重点项目,建设单位通过公开招标方式与某施工单位签订了施工合同。施工合同采用《公路工程标准施工招标文件》(2009年版)合同条款。合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经监理工程师审核批准的施工总进度计划如下图所示。施工过程中发生下列事件:事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30个台班。事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15个台班、其他机械设备损坏及停工损失合计25万元。事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,监理工程师认为不妥。【问题】3.事件2发生后,监理工程师应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。

选项

答案

解析 3.事件2发生后,项目监理机构不应批准费用补偿。理由:百年一遇的洪水属于不可抗力事件,不可抗力事件发生后,承包人的机械设备损失及停工损失由承包人承担。事件2发生后,工程师不应批准工程延期。理由:工作G有2个月的总时差,虽然该工作停工1个月,但没有超过其总时差,不会影响到总工期,因此,不应批准工程延期。
转载请注明原文地址:https://tihaiku.com/jzgc/2718390.html

最新回复(0)
