某公路工程原施工网络计划如图6—8所示,该工程总工期为一年,在工程按计划进行14

最全题库2022-08-02  23

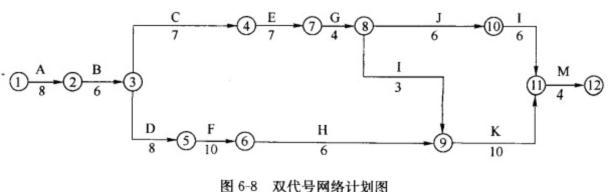

问题 某公路工程原施工网络计划如图6—8所示,该工程总工期为一年,在工程按计划进行14周后(已完成A、B两项工程施工),业主方向承包方提出增加一项新的土方工程项目N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工,根据承包商提出并经监理工程师审核认可,该项N工作的施工时间需9周。【问题】1、在原计划中,增加一项新工作N(即在图6-8中增加一项新工作⑥—⑦,施工持续时间为9周)后,监理工程师应否给予承包方工期延长?延长多少?

选项

答案

解析
转载请注明原文地址:https://tihaiku.com/jzgc/2718139.html

最新回复(0)
