问题

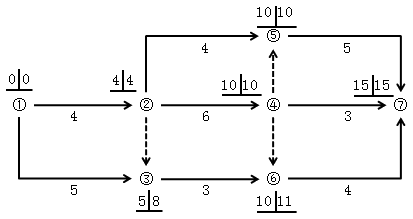

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A.工作1-3的最迟完成时间为8B.工作4-7为关键工作C.工作2-5的总时差为零D.工作3-6的总时差为1 E.工作6-7的总时差为1
选项
A.工作1-3的最迟完成时间为8
B.工作4-7为关键工作
C.工作2-5的总时差为零
D.工作3-6的总时差为1
E.工作6-7的总时差为1
答案
AE
解析
本题考查的是双代号网络计划按节点计算法。关键线路为①—②—④—⑤—⑦,工作4-7不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。考前押题,工作2-5的总时差为10-4-4=2,工作3-6的总时差为11-5-3=3,工作6-7的总时差为15-10-4=1。
转载请注明原文地址:https://tihaiku.com/jzgc/2712845.html
本试题收录于:
目标控制交通工程题库监理工程师分类
目标控制交通工程
监理工程师
相关试题推荐
雨淋自动喷水灭火系统使用一段时间后阀瓣自动开启该如何解决()。A.维修火灾自动
雨淋自动喷水灭火系统出现使用一段时间后阀瓣自动开启的原因是()。A.火灾自动报
固定消防炮灭火系统喷射功能试验时,干粉炮系统自启动至喷出干粉的时间不应大于2mi
消防水泵维修保养时。电动泵运行时间不少于()min,柴油泵启动不少于()mi
稳压泵长时间启动或不停泵的原因()。A.稳压泵配套电机过大 B.稳压泵配套电
消防水泵应保证在火灾发生后规定的时间内正常工作,从接到启泵信号到水泵正常启动时间
火灾隐患及其整改情况记录,应当记明检查的人员、时间、部位、内容、()等。A.发
《消防档案》中的灭火和应急疏散预案的演练记录应当记明演练的时间。
易燃易爆危险品库房与在建工程的防火间距不应小于()mA.10 B.15 C
某引水工程平板焊接闸门安装,共10套,每套重15t,平板焊接闸门安装单价如表14
随机试题
[originaltext]Whenpeoplesucceed,itisbecauseofhardwork,butluckhas
[originaltext]M:Iseeyouandyourfriendshavebeendecoratingthedormitory.
PoorpeoplehaveI.Q.’ssignificantlylowerthanthoseofrichpeople,andt
InWorldWarIIthefactorywasheavily
强心苷的适应证不包括A.充血性心力衰竭 B.室上性心动过速 C.室性心动过速
下列固定收益证券中,久期最长的是()。 A.10年期零息债券B.
甲公司2018年1月1日发行在外普通股8000万股;5月1日按平均市价增发普通
关于后张法张拉时的说法,正确的是()。A.对预留孔道应用通孔器或压气、压水等方法
以下各项中不属于慢性肺心病的心电图表现是A.Svi+RVs≥1.05mV B.
下列食物在胃中排空速度由慢到快依次是A.脂肪、糖、蛋白质 B.糖、蛋白质、脂肪
最新回复
(
0
)
