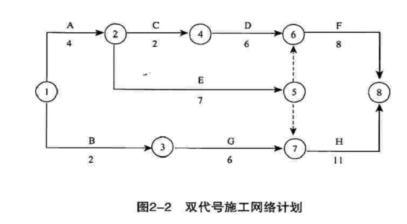

某工程双代码施工网络计划如图2-2所示,该进度计划已经监理工程师审核批准,合同工期为23个月。
计算工作B、C、G的总时差和自由时差
选项
计算工作B、C、G的总时差和自由时差
答案
解析
关键路线为所有线路中最长的线路,其长度等于22月。从图2-3中可见,关键线路为1-2-5-7-8,关键工作为A、E、H。不必将所有工作总时差计算出来后,再来确定关键工作。
解:按工作计算法,对该网络计划工作最迟时间参数进行计算:
1.工作最迟完成时间Lfi-j
LF6-8=LF7-8=Tc=22
LF4-6=LF6-8-D6-8=22-8=14
......
LF2-5=min{(LF6-8-D6-8),(LF7-8-D7-8)}
=min{(22-8),(22-11)}=min(14,11}=11
......
2.工作最迟开始时间LSi-j
LS6-8:=LF6-8 -D4-8=22-8=14
LS7-8=LF7-8-D7-8=22-11=11
......
LS2-5=LF2-5-D2-5=11-7=4
......
上述计算也可直接在图上进行,其结果如图2-3所示。利用前面的计算结果,根据总时差和自由时差的定义,可以进行如下计算:
工作B:TF1-3=LS1-3=ES1-3=3-0=3 FF1-3=ES3-7-EF1-3=2-2=0
工作C:TF2-4=LS2-4-ES2-4=6-4=2 FF2-4=ES4-6-EF2-4=6-6=0
工作G:TF3-7=LS--ES3-7=5-2=3 FF3-7=ES7-8-EF3-7=11-8=3
总时差和自由时差计算也可直接在图上进行,标注在相应位置,如图2-3所示,其他工作的总时差和自由时差本题没有要求。
转载请注明原文地址:https://tihaiku.com/jzgc/2540552.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
根据电路原理图可以画出网络的拓扑图,同一电路图只能对应一种拓扑图()
对于端口型的有源网络,其内部一定含有有源元件()
对于端口型无源网络,其内部一定不含有源元件()
互易多口网络的节点导纳阵和回路阻抗阵均为对称阵()
仅由互易元件组成的多端口网络一定是互易的()
对于端口型的时不变网络,其内部元件一定都是时不变的()
一个无源一端口网络,若只含有零口器而没有非口器相伴,则该网络不能和独立源连接(
容许信号偶是一对动态无关的网络变量偶( )
电网络分析的基本变量是:i、u、q、ψ()
有一台SFL120000/110型的向10KV网络供电的降压变压器、名牌给
随机试题
Onceitwaspossibleto【C1】______maleandfemaleroleseasilybythe【C2】__
以下结晶中哪个结晶不属于病理性结晶A.胱氨酸结晶B.亮氨酸结晶C.胆红素结晶D.
根据上图,下列关于全国重点城市平均地价增长率情况的表述,正确的一项是:()
作为质量管理的一部分,()致力于提供质量要求会得到满足的信任。[2010年真题
某建于2003年的公建内的火灾事故照明和疏散指示标志采用蓄电池作备用电源,其连续
2017年1月17日国家能源局公布《能源发展“十三五”规划》《天然气“十三五”规
资产价格渠道主要有()A.货币政策效应 B.规模效应 C.斯宾塞效应 D
邮政运营者的法律地位按照自主权可以划分为四种形式,下列国家中邮政运营者属私营公司
某制造业企业生产M、N两种产品,采用机器工时比例法分配制造费用。2019年
根据《物权法》的规定,设立建设用地使用权,可以采取()方式。A.转让 B.互
最新回复
(
0
)
