背景资料 某矿井采用立井开拓方式,风井位于井田东部边界,主井装载系统位于副井运
背景资料 某矿井采用立井开拓方式,风井位于井田东部边界,主井装载系统位于副井运
admin
2022-08-02
51
问题

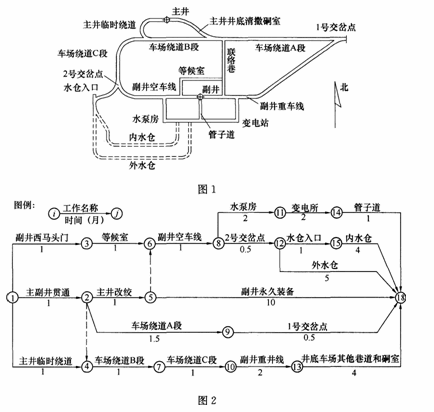

背景资料某矿井采用立井开拓方式,风井位于井田东部边界,主井装载系统位于副井运输水平上方,主、副井井筒深度基本相同,副井底车场主要巷道及硐室布置如图1所示。矿井施工组织安排主井先于副井3个月开工,箕斗装载硐室与主井井筒同时施工,主、副井同时到底;短路贯通后,主井改为临时罐笼提升,副井进行永久装备,井底车场巷道及硐室施工组织网络计划如图2所示。水文地质资料表明,预计矿井涌水量为中等,其中井底车场及附近主要巷道的涌水较多。在井筒施工过程中,由于未预先对含水层采取注浆等措施,致使主井井筒在通过含水层时发生突水事故,造成其在通过此含水层的施工中延误了3个月。副井吸取了主井施工的教训,终于按期到底。
问题:1.主、副井同时到底后,短路贯通线路如何安排贯通点选择在何处2.主、副井同时到底后,应如何组织井底车场巷道及硐室施工3.主、副井同时到底后,矿井施工组织安排的井底车场巷道及硐室施工网络计划有何不当之处如何调整4.主井井筒表土段施工时发生工期延误3个月,如果后续井筒施工进度不变,应如何安排才能保证原施工组织受影响最小
选项
答案
解析
问题1
主、副井同时到底后,短路贯通线路可安排:主井井底清撒硐室→联络巷→副井东侧马头门;
贯通点宜选择在联络巷与车场绕道的连接处。
问题2
主副井同时到底后,井底车场巷道与硐室的施工组织是:
(1)主、副井首先短路贯通;
(2)保证矿井关键线路工程施工不间断;
(3)尽快形成改绞井筒的调车系统;
(4)加快临时设施和硐室施工;
(5)保证副井永久装备完成时相关巷道及硐室施工同步完成;
(6)保证巷道及硐室的连续施工。
问题3
不当之处是:外水仓的施工安排,调整方法是:将外水仓施工安排在“水仓入口”工作之后。
问题4
可不安排箕斗装载硐室与主井井筒同时施工。这样才能保证主、副并同时到底。
箕斗装载硐室可安排在副井提升系统移交后,主井永久装备前施工。
转载请注明原文地址:https://tihaiku.com/jzgc/250796.html
本试题收录于:
二建矿业工程实务题库二级建造师分类
二建矿业工程实务
二级建造师
相关试题推荐
某医院建设项目,在噪声现状调查时应给出医院用地边界处的评价量包括( )。A.昼
大气环境影响评价工作等级为二级的项目使用AERMOD预测模式不需输入的资料有(
根据渗滤液收集系统、防渗系统和保护层、过滤层的不同组合,填埋场的衬层系统有不同的
陆地生态系统生产能力的估测是通过对自然植被( )的估测来完成。A.净第一性生产
利用GPS系统进行定位时,需要接收至少( )卫星的信号。A.3颗 B.4颗
生态影响与评价的指数法应用包括( )。A.可用于生态系统功能评价 B.可用于
废水处理系统中的预处理的目的是( )。A.保护废水处理厂的后续处理设备 B.
在环境生态影响评价中应用生态机理分析法进行影响预测,需要( )等基础资料。A.
设计流量Q条件下的河段水动力参数,一般根据实测水文资料率定的α1、β1、α2、β
下列关于生态影响的补偿的表述不正确的是( )。A.补偿是一种重建生态系统以补偿
随机试题
ForestryForestFire[img]2012q1/ct_etoefm_etoeflistz_0199_20121[/img][br]Accor
______becamethefirstprincetoholdthetitleofPrinceofWales,whichcontin
Whatisthisnewsabout?[originaltext]Fast-movingcomputerwormTuesdayat
Thispartistotestyourabilitytodopracticalwriting.Youarerequiredtow
ExchangeRates:ABriefHistoryofExchangeRatesForcenturies,
[originaltext]M:Whichcoatdidyoufinallydecidetobuy?W:Well,Iwouldhav
BuildingaGoodTeacher-StudentRelationship1.良好的师生关系是教学成功
关于性激素水平测定,哪种说法是不恰当的A.FSH、LH正常水平,E异常升高,可能
患儿女,6个月,患肺炎7天,突然出现呼吸困难,面色苍白。查体:心率240次/分,
面试是目前招聘过程中经常使用的人员甄选技术,该方法的优点是()。A.可以大规模
最新回复
(
0
)
