问题

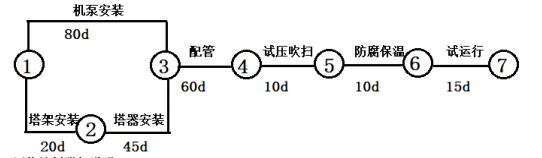

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划图。
网络计划附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。<1>.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。<2>.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。<3>.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?<4>.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?
选项
答案
解析

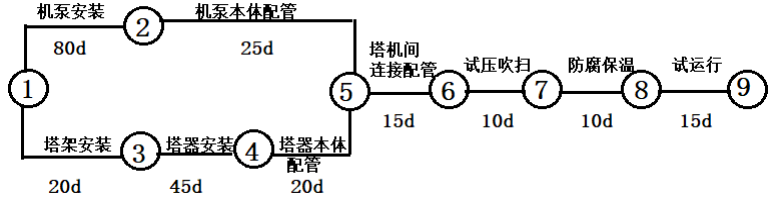

<1>.A公司技术部门第一次提交的网络计划工期为175d;关键线路为:①→③→④→⑤→⑥→⑦。<2>.(1)重新编制的网络计划如下图所示:
工期可缩短20d,关键线路为①→②→⑤→⑥→③→⑧→⑨(155天);(2)附加说明:管道试压吹扫与防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。<3>.表面质量无损检测方法通常选用磁粉检测和渗透检测;内部质量无损检测方法通常选用射线检测和超声波检测。<4>.发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。A公司索赔成立的条件:(1)高压管件为甲供不合格品,不属于承包人(A公司)责任。(2)已造成承包人(A公司)的额外损失。(3)A公司及时发出了索赔意向书。
转载请注明原文地址:https://tihaiku.com/jzgc/247709.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
根据《建设项目竣工环境保护验收技术规范—生态影响类》,“工程调查”的内容不包括(
某新建城市快速路包含1.2km隧道工程,根据《环境影响评价技术导则—大气环境》(
根据《环境影响评价技术导则—地下水环境》,再生水地下回灌工程属于( )。A.Ⅰ
根据《建设项目环境影响评价技术导则—总纲》,工程分析中污染源源强核算内容不包括(
某企业位于铁路和公路包夹区域内,拟就地实施技改项目,根据《环境影响评价技术导则—
根据噪声评价工作等级划分原则,对于大、中型建设项目,属于规划区内的建设工程,有适
根据《建筑施工场界环境噪声排放标准》,施工期间的环境噪声测量时段和测量量包括(
建设项目声环境影响评价时段可分为( )。A.施工期和运行期 B.运行近期、中
某工厂技改前停止生产情况下,厂界外敏感目标处噪声背景值为47dB,正常生产情况下
根据《环境影响评价技术导则—生态影响》,工程分析的重点主要应包括( )。A.可
随机试题
PassageOne(1)Distantindeedseemthedayswhenthetwogreatrivals
Thecompanyhasdecidedtosponsortheexhibition,______helpstopromoteitsim
下列属于早产儿生理性黄疸特点的是( )。A.生后5~6天出现,30~35天完全
根据《水利水电工程施工质量检验与评定规程》SL176—2007的规定,每个单
下列关于货币时间价值的影响因素说法正确的是()。 Ⅰ.时间越长,货币时间
在信用风险缓释技术的主要内容中,合格净额结算对于降低信用风险的作用在于()。
只含有一种核酸类型的是A.细菌B.立克次体C.真菌D.螺旋体E.病毒
共用题干下列情况属于或可以视为行政诉讼中被告改变被诉具体行政行为的是:A:被诉
在预应力混凝土结构中,不允许掺用( )。A.氯盐早强剂 B.硫酸盐早强剂
深基础施工中,现浇钢筋混凝土地下连续墙的优点有()。A.地下连续墙可作为地
最新回复
(
0
)
