【背景资料】 某安装公司承接一高层建筑外墙亮化(泛光照明)工程。建筑高度为18

admin2022-08-02  34

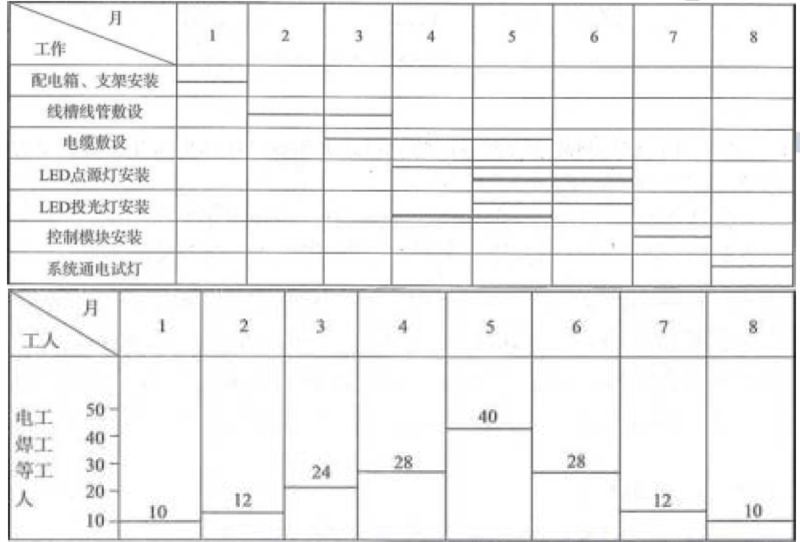

问题 【背景资料】某安装公司承接一高层建筑外墙亮化(泛光照明)工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工;建筑泛光照明工程由LED点源灯、LED投光灯、控制模块、配电箱、电缆、线槽和镀锌电线管组成。施工图纸标明:LED点源灯安装在外幕墙上,LED投光灯安装在透空段平台上,配电箱和控制模块安装在室内,灯具电缆需穿过幕墙接到LED点源灯,进入点源灯的电缆采用柔性导管保护。安装公司项目部进场后,依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明工程施工方案、施工进度计划和劳动力计划如图。方案中点源灯的安装选用吊篮施工,按进度计划租赁4台吊篮。因工程变化,建筑幕墙到4月底才能完工,安装公司调整了LED点源灯和LED投光灯的作业进度计划(图中粗实线)和劳动力计划,作业人员增加到24人,增加2台吊篮作业,同时进行了施工技术和施工安全的交底。施工中质量检查,存在以下问题:问题1:透空段平台上安装LED投光灯接线盒使用室内接线盒,接到灯具的金属柔性导管长度有2m以上,并将金属柔性导管作为LED投光灯的接地导体。问题2:外幕墙上的LED点源灯的金属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管的连接用胶布粘贴,并且个别电缆保护层内的导线有外露现象。经过整改,质量问题得到解决。【问题】1.针对该工程吊篮施工方案,应制定哪些安全技术措施和主要的应急预案?2.泛光照明工程施工进度计划的编制应考虑哪些因素?3.画出调整后的劳动力计划,并说明项目部应如何控制人工成本。4.问题1中,LED投光灯的施工质量问题应如何整改?5.问题2中,LED点源灯的施工质量问题应如何整改?

选项

答案

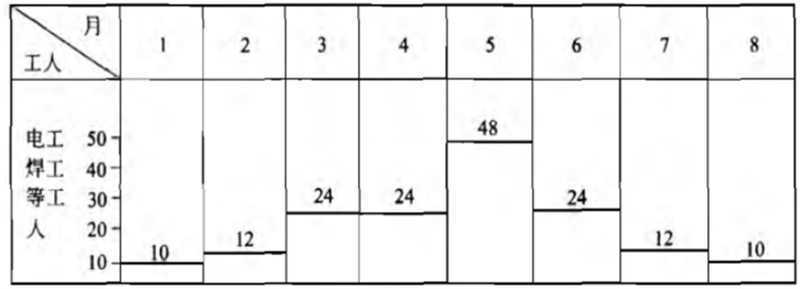

解析 1.应制定的安全技术措施有高处作业安全技术措施、安全用电安全技术措施、机械操作安全技术措施。应编制吊篮高空作业的应急预案。2.泛光照明工程施工进度计划的编制应考虑的因素有:以幕墙施工进度为依据来制订泛光照明的进度计划;进度计划要符合连续施工的要求;要注意保证施工重点,兼顾一般;要全面考虑施工中各种不利因素的影响。3.调整后的劳动力计划如图4月为12+12=24人;5月为12+24+12=48人;6月为24人。控制人工成本的措施包括(1)合理安排工人进出场时间,严格劳动组织,避免窝工。(2)严格劳动定额管理,实行计件工资。(3)强化工人技术素质的培训,提高劳动生产率。4.问题1中,LED投光灯的接线盒应采用防护等级不小于IPX5的防水接线盒,盒盖防水密封垫应齐全、完整。金属柔性导管与LED投光灯连接的不宜大于1.2m,并且金属柔性导管不应作为接地保护导体的接续导体。5.问题2中,外幕墙上的LED点源灯的柔性导管穿越外幕墙时应设置防水套管,且应做好防水处理;点源灯壳体与金属柔性导管的连接应采用专用接头,电缆应采用金属柔性导管保护,电缆内导线不得外露。
转载请注明原文地址:https://tihaiku.com/jzgc/241457.html

最新回复(0)
