首页
登录
建筑工程

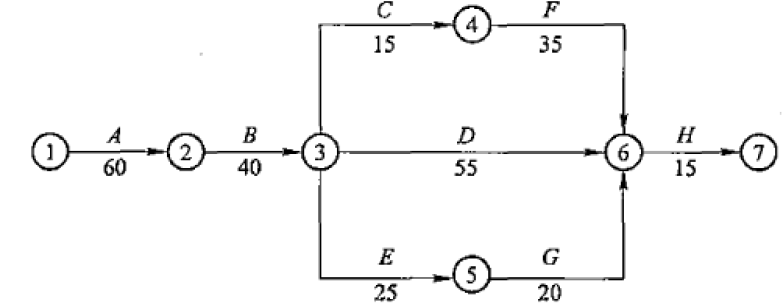

【背景资料】 某单项工程,按图所示进度计划网络图组织施工。 事件一:在第75
【背景资料】 某单项工程,按图所示进度计划网络图组织施工。 事件一:在第75
admin
2022-08-02
78
问题
【背景资料】某单项工程,按图所示进度计划网络图组织施工。事件一:在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。

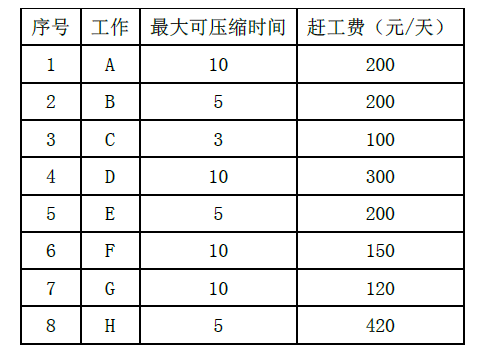

【问题】1.事件一中,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。2.重新绘制事件一发生后的进度计划网络图,并列出关键线路(以工作表示)。
选项
答案
解析

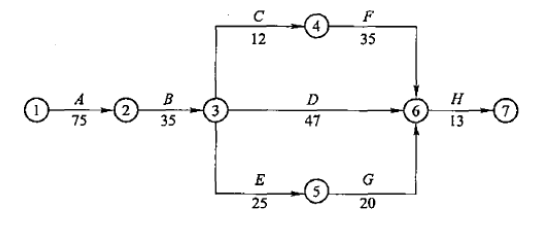

1.①工作B压缩5d,因此增加费用为:5×200=1000元②工作D只能压缩5d,因此增加费用为:5×300=1500元;③应对工作C和工作D同时进行压缩。工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3×100+3×300=1200元④工作H压缩2d,因此增加费用为:2×420=840元;⑤所需投入的赶工费为:1000+1500+1200+840=4540元。2.调整后的进度计划网络图如图所示:其关键线路为:A→B→D→H和A→B→C→F→H。
转载请注明原文地址:https://tihaiku.com/jzgc/241450.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
2018-139、根据《防治海洋工程建设项目污染损害海洋环境管理条例》,下列区域
2017-142.《防治海洋工程建设项目污染损害海洋环境管理条例》所称海洋工程是
2018-80、根据《防治海洋工程建设项目污染损害海洋环境管理条例》,下列建设项
2017-74.根据《防治海洋工程建设项目污染损害海洋环境管理条例》,下列说法中
2017-72.根据《中华人民共和国防治海岸工程建设项目污染损害海洋环境管理条例
2014-79.根据《中华人民共和国防治海岸工程建设项目污染损害海洋环境管埋条例
2018-138、根据《中华人民共和国防治海岸工程建设项目污染损害海洋环境管理条
2014-78.根据《中华人民共和国防治海岸工程建设项目污染损害海洋环境管理条例
2016-83.根据《中华人民共和国防治海岸工程建设项目污染损害海洋管理条例》,
2017-71.根据《中华人民共和国防治海岸工程建设项目污染损害海洋环境管理条例
随机试题
Poetrycanbecomparedtopainting.Whenyoulookataworkofart,youfir
Americans’MarriageandFamilyMarriageintheUnitedStatestendstolookmo
PerhapsthemostheatedargumentacrosstheUnitedStatestodayisthedeath
Asweknow,ifwewanttokeepourhealthyandhaveastrongbody,oureatin
目前多数学者认为再障主要发病机制是()A.造血微环境受损 B.免疫异常 C.
结构化分析(SA)是软件开发需求分析阶段所使用的方法,()不是SA所使用的工具
某中学开展学生体质健康测试发现。新生引体向上成绩普遍较差,合格率仅为18%。该校
患者,女性,32岁。因脊柱手术后卧床多日造成长发打结成团,护士为患者进行头发清洁
共用题干 2013年1月,甲仓储公司与乙公司签订一份仓储保管合同。合同约定:由
患者腹部痞胀,纳呆呕恶,肢体困重,身热起伏,汗出热不解,尿黄便溏。其舌象应是A.
最新回复
(
0
)
