安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调、建筑给水排水 、建

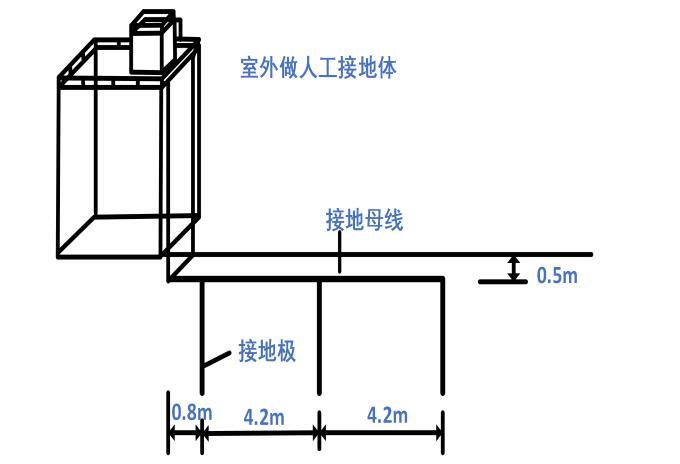

admin2022-08-02  29

问题 安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调、建筑给水排水 、建筑电气和消防等工程。安装工程项目部进场后,依据合同和设计要求,编制了施工组织设计,在施工过程工,发生了以下事件:事件一:市政部门告知因市政供水管网规划,运行中可能会产生负压,要求调整供水方式。业主通知设计单位修改了供水方案,由单设水泵给水方式调整为设水池、水箱和水泵的给水方式(分区供水方式),并要求安装公司重新编制施工组织设计。安装公司对原施工组织设计改动部分重新进行设计,补充编制新增工程部分的施工组织设计,报项目总工程师审批后下发执行,在施工过程中被监理工程师发现,认为审批手续不符合要求,要求停工整改事件二:室外人工接地体施工完成,施工单位自检合格后,通知监理单位进行验收,监理工程师在检查中,发现接地线和接地极安装(如下图所示)不符合规范要求,要求安装公司整改。事件三:安装公司在消防自动喷水灭火系统施工中,在报警阀辅助管道连接后安装了水源控制阀和报警阀,系统安装完成后进行供水管网试压、冲洗。试压过程中发现水源控制阀有渗漏,多个报警阀损坏。事件四:安装工程公司项目部在分项、分部工程质量验收评定合格后,填写工程质量验收记录,并作了检查评定结论,向建设单位提出进行单位工程质量验收评定和竣工验收的申请。竣工验收通过后,完成工程验收报告。建设单位向建设主管部门进行备案,提交资料包括:工程竣工验收备案表、工程竣工验收报告、施工单位签署的工程质量保修书。主管部门审查认为资料不全,要求建设单位补全。【问题】1.业主要求安装公司重新编制施工组织设计的做法是否正确,为什么监理工程师认为审批手续不符合要求,应如何整改?2.指出上图中的室外人工接地体安装不符合规范要求之处,写出正确的规范要求。3.事件三中,造成水源控制阀渗漏、报警阀损坏的原因是什么,如何改正?4.事件四中,建设工程竣工验收还需具备哪些条件,建设单位还应补全哪些材料

选项

答案

解析 1.业主的做法正确,供水方案的变更属于对工程设计有重大修改,施工组织设计的修改或补充涉及原则的重大变更,需履行原审批手续。安装公司完成内部编制、审核、审批程序后,由安装公司项目经理或其授权人签章后,向监理报批。
2.(1)接地装置顶面埋设深度不应小于 0.6m,且应在冻土层以下。图中接地母线埋深 0.5m不符合规定。
(2)圆钢、角钢、铜管、铜棒、铜管等接地极应垂直埋入地下,间距不应小于 5m;图中接地极间距 4.2 米不符合规定。
(3)人工接地体与建筑物的外墙或基础之间的水平距离不宜小于 1.5m,图中接地极距外墙0.8 米不符合规定。
3.(1)报警阀的安装应在供水管网试压、冲洗合格后进行。
(2)安装时先安装水源控制阀、报警阀,然后进行报警阀辅助管道的连接。
(3)水源控制阀、报警阀与配水干管的连接应使水流方向一致。
4.建设工程竣工验收备案还需具备的条件:工程质量监督机构已经出具工程质量监督报告。已办理工程监理合同登记核销及施工合同备案核销手续。
建设单位还应补全:(1)法律、行政法规应当由规划、环保等部门出具的认可文件或者准许使用文件。
(2)法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件。
(3)法律法规规定的必须提供的其他文件。
转载请注明原文地址:https://tihaiku.com/jzgc/241316.html

最新回复(0)
