某公司中标一市区综合项目,其中一座桥梁是庆丰路1 号大桥,采用左右双幅分离式结构

admin2022-08-02  93

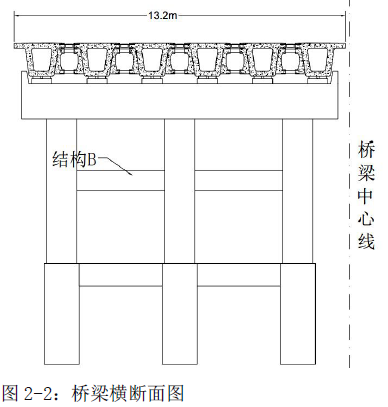

问题 某公司中标一市区综合项目,其中一座桥梁是庆丰路1 号大桥,采用左右双幅分离式结构,上部结构采用跨径组合为(20m×5)×3 的箱梁,每幅每跨4 片中梁,2 片边梁。下部结构墩柱基础采用钻孔灌注桩,强度等级C25,桥台采用桩接盖梁的轻型桥台,如图2-1 所示。图2-1:桥梁纵断面图施工前项目部编制相关施工方案:(1)确定上部结构施工方法为装配式梁板施工,在一片空旷地区设置梁场进行梁板预制,四周设置围挡封闭管理,大门口设置五牌一图,包括工程概况牌、管理人员名单及监督电话牌等。采用穿巷式架桥机进行梁板架设,架梁之前完成架桥机的组装及检查。(2)梁板架设完成之后,进行横隔板、湿接头和湿接缝的钢筋模板安装及混凝土浇筑,桥梁1 号墩处横断面Ⅰ-Ⅰ如图2-2 所示。钢筋绑扎完成后进行见证取样,检测钢筋接头的力学性能,合格后进行混凝土浇筑,浇筑完成后进行负弯矩预应力筋的张拉以及孔道压浆,压浆过程中发现有些孔道堵塞。(3)下部结构墩柱施工时,为了提高墩柱整体稳定性,在柱与柱之间设置结构B;施工完成后进行墩柱垂直度检测,偏差为10mm,符合设计及相关规范要求。图2-2:桥梁横断面图问题:1.写出图2-1 中,结构A 和构件C 的名称及结构A 的作用。2.施工方案(1)中,工程概况牌上应该包括哪些内容?架梁之前还应检查哪些内容?3.简单描述施工方案(2)中见证取样程序?分析孔道堵塞的原因?4.写出施工方案(3)中结构B 的名称及墩柱垂直度检测方法。5.计算本桥所需永久支座数量。

选项

答案

解析 1.(1)结构A:伸缩缝;构件C:临时支座。(2)调节车辆荷载和桥梁建筑材料所引起的上部结构之间的位移和联结。2.施工方案(1)中,工程概况牌上应该包括哪些内容?架梁之前还应检查哪些内容?(1)确定上部结构施工方法为装配式梁板施工,在一片空旷地区设置梁场进行梁板预制,四周设置围挡封闭管理,大门口设置五牌一图,包括工程概况牌、管理人员名单及监督电话牌等。2.(1)工程概况牌内容一般应写明工程名称、主要工程量、建设单位、设计单位、施工单位、监理单位、开竣工日期、项目负责人(经理)以及联系电话。(2)架梁之前还应检查:1)构件外形、强度及其预埋件尺寸和位置,应符合设计或规范要求。2)支撑结构(墩台、盖梁等)的强度;支撑结构和预埋件的尺寸、标高及平面位置;3)支座安装质量、规格、位置及标高;4)墩台、盖梁、支座顶面清扫干净;3.简单描述施工方案(2)中见证取样程序?分析孔道堵塞的原因?钢筋绑扎完成后进行见证取样,检测钢筋接头的力学性能,合格后进行混凝土浇筑,浇筑完成后进行负弯矩预应力筋的张拉以及孔道压浆,压浆过程中发现有些孔道堵塞。3.(1)施工单位人员在监理工程师或建设单位相关人员的见证下,从现场随机取样,送至第三方有资质的检测机构进行试验。(2)孔道堵塞原因:1)预应力孔道接头未封裹严密;2)预应力管道附近钢筋焊接时未采取保护措施。3)混凝土浇筑之前未检查孔道的完整性。4.写出施工方案(3)中结构B 的名称及墩柱垂直度检测方法。(3)下部结构墩柱施工时,为了提高墩柱整体稳定性,在柱与柱之间设置结构B;施工完成后进行墩柱垂直度检测,偏差为10mm,符合设计及相关规范要求。4.(1)结构B:柱系梁。(2)垂直度检测方法:用经纬仪测量或垂线和钢尺量。5.计算本桥所需永久支座数量。某公司中标一市区综合项目,其中一座桥梁是庆丰路1 号大桥,采用左右双幅分离式结构,上部结构采用跨径组合为(20m×5)×3 的箱梁,每幅每跨4 片中梁,2 片边梁。5.支座数量=6×3×6×2×2=432 个。
转载请注明原文地址:https://tihaiku.com/jzgc/240369.html

最新回复(0)
