某公司承接一项城镇主干道新建工程,全长1.8km 其中K3+120~K3+850

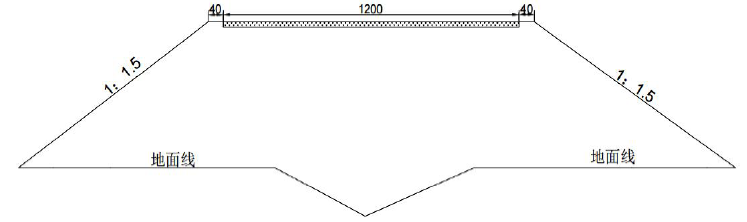

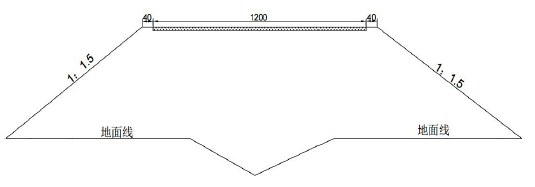

admin2022-08-02  34

问题 某公司承接一项城镇主干道新建工程,全长1.8km 其中K3+120~K3+850 为填方路基。其余为挖方路基。路基填方高度最高为7.5m,地面以下约有3m 厚的饱和黏性土。施工单位采取一定的措施处理地基,采用水平分层填筑路基。填土路基横断面示意图如图1-1 所示。图1-1:路基横断面示意图(本图单位以cm 计)施工过程中发生如下事件:事件一:路基正式施工之前,施工单位对于原有土质进行了相关试验。事件二:施工单位对饱和黏性土进行强夯处理,编写了具体的施工方案,提交监理单位审核,遭到了拒绝,认为采用的处理措施不符合设计要求,责令改正。事件三:碾压前检查铺筑土层的厚度与含水量,合格后即可碾压,碾压采取先轻后重的原则,所选用的压路机型号符合设计要求。第一层碾压完成以后,通过环刀法检测路基压实度,最终通过试验数据得出,路基边缘压实度不足。问题:1.计算挖土路基的长度。2.事件一路基正式施工前,施工单位应对路基土做哪些试验?3.事件二中饱和黏性土应采取哪些处理措施?4.根据背景资料分析,路基边缘压实度不足的主要原因,并说明理由。5.顶层填土路基压实度检测,需要试验人员取多少个点(写出详细的计算过程,路基超宽填筑忽略不计)。

选项

答案

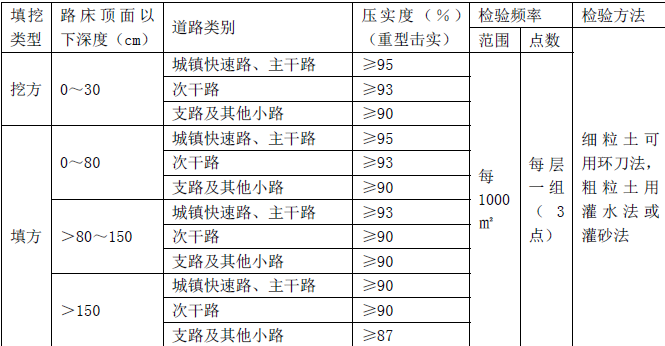

解析 1.计算挖土路基的长度。某公司承接一项城镇主干道新建工程,全长1.8km 其中K3+120~K3+850 为填方路基。1.(1)填土路基的长度:3850m-3120m=730m;(2)挖土路基的长度:1800m-730m=1070m。2.事件一路基正式施工前,施工单位应对路基土做哪些试验?事件一:路基正式施工之前,施工单位对于原有土质进行了相关试验。2.天然含水量、液限、塑限、标准击实、CBR 试验。3.事件二中饱和黏性土应采取哪些处理措施?事件二:施工单位对饱和黏性土进行强夯处理,编写了具体的施工方案,提交监理单位审核,遭到了拒绝,认为采用的处理措施不符合设计要求,责令改正。3.可以采用置换、排水固结法4.根据背景资料分析,路基边缘压实度不足的主要原因,并说明理由。事件三:碾压前检查铺筑土层的厚度与含水量,合格后即可碾压,碾压采取先轻后重的原则,所选用的压路机型号符合设计要求。第一层碾压完成以后,通过环刀法检测路基压实度,最终通过试验数据得出,路基边缘压实度不足。4.原因:路基加宽不足、路基边缘漏压;理由:从图中可以看出,路基每侧加宽填筑40cm,不满足每侧加宽填筑50cm 的设计要求,加宽不足,无法保证压实机具碾压到边。5.顶层填土路基压实度检测,需要试验人员取多少个点(写出详细的计算过程,路基超宽填筑忽略不计)。5.(1)每层需要试验人员取27 个点。(2)填土路基的面积:12×730=8760 ㎡;设计规范要求每1000 ㎡取3 个点,为了保证实验数据的准确,填土面积为8760 ㎡,按照9000 ㎡计算,故应取27 个点。
转载请注明原文地址:https://tihaiku.com/jzgc/240326.html

最新回复(0)
