某公司承建一座桥梁工程,该桥上部结构为4×40m 的预应力混凝土连续箱梁,箱梁采
某公司承建一座桥梁工程,该桥上部结构为4×40m 的预应力混凝土连续箱梁,箱梁采
admin
2022-08-02
41
问题
某公司承建一座桥梁工程,该桥上部结构为4×40m 的预应力混凝土连续箱梁,箱梁采用单箱三室,桥台采用重力式U 型桥台,基础均采用Φ1500mm 钢筋混凝土钻孔灌注桩。上部结构采用支架法施工,其中第二跨跨越既有正在通行的高架桥,采用贝雷梁-盘扣组合支架形式,如图2-1 所示。

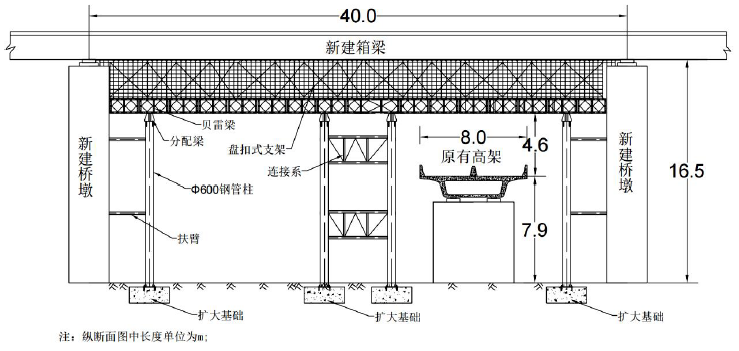

图2-1:桥梁贝雷梁-盘扣组合支架纵断面图施工前,项目部编制相关施工方案,方案内容如下:(1)为了赶工期,项目部决定进行夜间施工,由于施工过程噪声太大,遭到附近居民的投诉,要求停止夜间施工。(2)贝雷梁-盘扣组合支架施工时,考虑到下方有通行高架桥,需提前在已有高桥上设置限高架,避免交通事故的发生。(3)支架预压检验合格后,采用重力式灌浆进行盆式橡胶支座安装,然后进行模板、钢筋、预应力孔道等安装,浇筑混凝土之前进行相关检查。(4)桥梁预应力张拉端钢绞线束横断面布置如图2-2 所示。预应力钢绞线采用直径Φ15.2mm 高强低松弛钢绞线。每根钢绞线由7 根钢丝捻制而成,截面积为140m ㎡。代号B 的钢绞线束由8 根钢绞线组成,其在箱梁内的管道长度为160.4m,锚具厚度为8cm,张拉工作长度为80cm。(5)张拉前拆除侧模、端头模板以及内模,张拉设备采用半年前另一项目使用的油泵、油表和千斤顶,张拉压浆后进行底模及支架拆除。

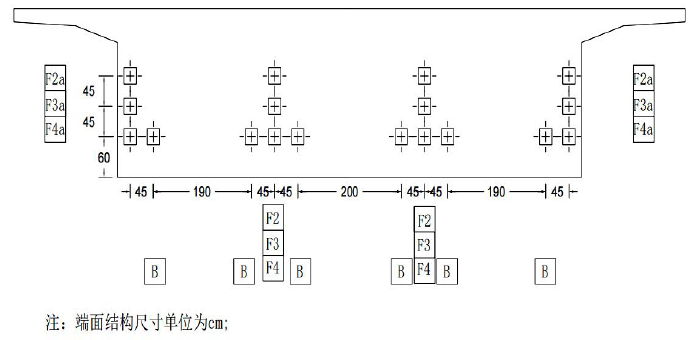

图2-2:张拉端钢绞线束横断面布置图问题:1.方案一中,钻孔灌注桩夜间施工应该采取哪些措施。2.既有高架桥应设置几个限高架,为保证车辆通行安全还应采取哪些安全防护措施。3.方案三中,写出支架预压合格标准以及盆式橡胶支座安装要求。4.代号B 预应力束共需几根钢绞线,计算每根钢绞线的下料长度及预应力孔道最小内横截面积。5.简述侧模拆除的条件以及底模、支架拆除安全措施。使用另一项目的张拉设备是否合理,说明理由。6.模板支架拆除专项施工方案是否需要专家论证?说明理由。
选项
答案
解析
1.方案一中,钻孔灌注桩夜间施工应该采取哪些措施。
(1)为了赶工期,项目部决定进行夜间施工,由于施工过程噪声太大,遭到附近居民的投诉,要求停止夜间施工。
1.(1)施工现场的强噪声设备宜设置在远离居民区的一侧;
(2)夜间运输材料车辆进入施工现场,严禁鸣笛,装卸材料应做到轻拿轻放;
(3)对使用时产生噪声和振动的施工机具,应当采取消声、吸声、隔声等有效控制和降低噪声措施
2.既有高架桥应设置几个限高架,为保证车辆通行安全还应采取哪些安全防护措施。
2.(1)2 个;
(2)两侧应设防护栏杆,底部0.5m 采用踢脚板进行密封;贝雷梁上应挂安全网,防止杂物坠落;夜间应设警示灯。
3.方案三中,写出支架预压合格标准以及盆式橡胶支座安装要求。
(3)支架预压检验合格后,采用重力式灌浆进行盆式橡胶支座安装,然后进行模板、钢筋、预应力孔道等安装,浇筑混凝土之前进行相关检查。
3(1)各监测点最初24h 的沉降量平均值小于1mm;各监测点最初72h 的沉降量平均值小于5mm。
(2)1)支座安装前检查支座连接状况是否正常,不得松动上下钢板连接螺栓。
2)支座就位部位的垫石凿毛,清除预留锚栓孔中的杂物和积水,安装灌浆用模板,检查支座中心位置及标高后,采用重力方式灌浆。
3)灌浆材料终凝后,拆除模板,检查是否有漏浆,待箱梁浇筑完混凝土后,及时拆除各支座的上下钢板连接螺栓。
补充考点:地基预压①地基预压荷载:结构自重与钢管支架、模板重量之和的1.2 倍;
②地基预压目的:检验地基的处理程度(承载能力、沉降状况);③预压验收判定标准:各测点连续24h 沉降量平均值小于1mm;各测点连续72h 沉降量平均值累计小于5mm。
补充考点:支架预压①支架预压荷载:结构自重及未铺设的模板重量之和的1.1 倍;②支架预压目的:检验支架的安全性以及收集施工沉降数据,消除非弹性变形;③预压验收判定标准:各测点最初24h 沉降量平均值小于1mm;各测点最初72h 沉降量平均值累计小于5mm。
4.代号B 预应力束共需几根钢绞线,计算每根钢绞线的下料长度及预应力孔道最小内横截面积。
(4)桥梁预应力张拉端钢绞线束横断面布置如图2-2 所示。预应力钢绞线采用直径Φ15.2mm 高强低松弛钢绞线。每根钢绞线由7 根钢丝捻制而成,截面积为140m ㎡。代号B 的钢绞线束由8 根钢绞线组成,其在箱梁内的管道长度为160.4m,锚具厚度为8cm,张拉工作长度为80cm。
4.(1)共需钢绞线根数:8×6=48 根
(2)每根下料长度=160.4+(0.08+0.8)×2=162.16m;
(3)孔道最小内横截面积:140×8×2=2240m ㎡。
管道的内横截面积至少应是预应力筋净截面积的2.0 倍。不足这一面积时,应通过试验验证其可否进行正常压浆作业。超长钢束的管道也应通过试验确定其面积比。
5.简述侧模拆除的条件以及底模、支架拆除安全措施。使用另一项目的张拉设备是否合理,说明理由。
(5)张拉前拆除侧模、端头模板以及内模,张拉设备采用半年前另一项目使用的油泵、油表和千斤顶,张拉压浆后进行底模及支架拆除。
5.(1)非承重侧模应在混凝土强度能保证结构棱角不损坏时方可拆除,混凝土强度宜为2.5MPa 及以上。
(2)1)模板、支架和拱架拆除现场应设作业区,其边界设警示标志,并由专人值守,非作业人员严禁入内。
2)模板、支架和拱架拆除采用机械作业时应由专人指挥。
3)模板、支架和拱架拆除应由上而下逐层进行,严禁上下同时作业。
4)严禁敲击、硬拉模板、杆件和配件。
5)严禁抛掷模板、杆件、配件。
6)拆除的模板、杆件、配件应分类码放。
(3)不合理;理由:张拉设备的校准期限不得超过半年,且不得超过200 次张拉作业。
6.(1)需要;
(2)理由:从图1 中可以看出支架搭设高度16.5m,大于8m,属于超过一定规模的危大工程,所以需要专家论证。
转载请注明原文地址:https://tihaiku.com/jzgc/240227.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
矿业工程职业安全健康管理体系中最重要的要素是()。A.领导的承诺与责任 B.
矿业工程安全事故应急预案的应急准备工作不包含()。A.应急救援组织机构设置
工程索赔的一般程序是()。A.意向通知 B.提交索赔报告和有关资料 C.确
矿业工程施工合同变更的计价,计算变更工程应采用的费率或价格,可遵循()。A.变
矿业工程施工合同变更的范围可涉及()。A.合同中任何工作工程量的改变 B.工
某工程施工过程中遭受山体滑坡,事故给已建分部工程造成破坏,损失总计18万元人民币
矿业工程项目建设具有其自身的一系列特点,这些特点往往也是引起索赔的因素,通常矿业
矿业工程施工承包人在工程变更确定后()内,提出变更工程价款的报告,经工程师确认
业主在确属需要时有权发布变更指示。指示的内容包括详细的变更内容、变更工程量、变更
矿业工程施工合同变更的范围或要求包括()。A.合同中特定工作工程量的改变 B
随机试题
ByChristmasI______inthisofficefortenyears.A、willworkB、willbeworkingC
患者,男性,40岁。急性出血坏死性胰腺炎入院,护士为其床上洗发时,发现其面色苍白
A.心 B.肺 C.脾 D.肝 E.肾“主行水”的脏是
在借贷记账法下,下列会计中要素的变动应登记在账户贷方的有( )。A.收入的增加
在质量改进过程中,如果分析现状用的是排列图,确认效果时必须用()。 A.控制
下列选项中,不属于按控制方式对电梯进行分类的是()。A:手柄操纵电梯B:液压电
下列成语与工艺技术或行业对应不正确的是()。 A.量凿正枘--木工B.锦上
能微笑,但不能笑出声,头可随看到的物品或听到声音转动180°,注意自己的手,脊柱
女性,32岁,阵发性上腹痛2年,夜间加重,疼痛有季节性,冬季明显,有反酸,为进一
男,30岁,由5m高处跌下2小时。腹痛,腹肌紧张,有压痛和反跳痛,肠鸣音弱。BP
最新回复
(
0
)
