某公司承建城市郊区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度

admin2022-08-02  41

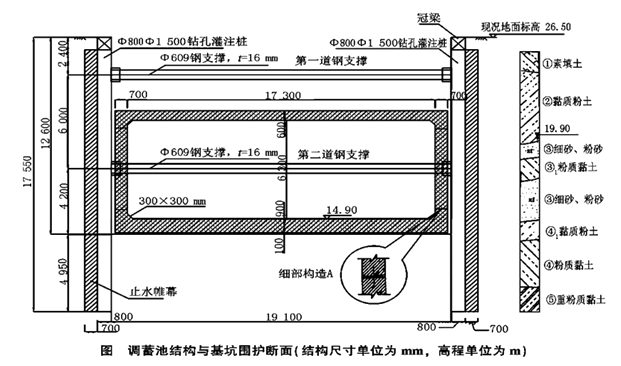

问题 某公司承建城市郊区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。涉及基坑长63.8m,宽19.1m,深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道φ609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,如图2所示:施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。【问题】1.列式计算池顶模板承受的结构自重分布荷载q(kN/m2),(混凝土容重γ=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。2.计算止水帷幕在地下水中的高度。3.指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。4.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。5.写出图2中细部构造A的名称,并说明其留置位置的有关规定和施工要求。

选项

答案

解析 1.列式计算池顶模板承受的结构自重分布荷载q(kN/m2),(混凝土容重γ=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。
答:池顶板厚度为600mm,因此模板承受的结构自重Q=25KN/m3×0.6m=15kN/m2。
需要组织专家论证。
理由:根据相关规定,施工总荷载在15KN/m2及以上时,需要组织专家论证。
2.计算止水帷幕在地下水中的高度。
答:地面标高为26.5m,地下水埋深6.6m,因此地下水位标高为26.5-6.6=19.9m;
止水帷幕在地下水中高度为19.9-(26.5-17.55)=10.95m或(17.55-6.6=10.95m);
因此截水帷幕在地下水中的高度为10.95m。
3.指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。
答:基坑侧壁渗漏继续开挖的风险:如果渗漏水主要为清水,一般及时封堵不会造成太大的环境问题;而如果渗漏造成大量水土流失则会造成围护结构背后土体过大沉降,严重的会导致围护结构背后土体失去抗力造成基坑倾覆。
4.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。
答:基坑施工过程中风险最大时段是基坑刚开挖完成后还未施做防护措施时,主要的风险是坍塌和淹没。
稳定坑底应采取的措施:加深围护结构入土深度、坑底土体加固、坑内井点降水等措施,并适时施作底板结构。
5.写出图2中细部构造A的名称,并说明其留置位置的有关规定和施工要求。
答:(1)构造A的名称为施工缝或工作缝。
(2)构造A留置位置的相关规定:池壁与底部相接处的施工缝,宜留在底板上面不小于200mm处;底板与池壁连接有腋角时,宜留在腋角上面不小于200mm处。
池壁与顶部相接处的施工缝,宜留在顶板下面不小于200mm处;有腋角时,宜留在腋角下部。
——自《GB50141-2008》
(3)构造物A的施工要求:
①已浇筑混凝土的抗压强度不应小于2.5Mpa。
②在已硬化的混凝土表面上浇筑时,应凿毛和冲洗干净,并保持湿润,但不得积水。
③浇筑前,施工缝处应先铺一层与混凝土强度等级相同的水泥砂浆,其厚度宜为15~30mm。
④混凝土应细致捣实,使新旧混凝土紧密结合。
——自《GB50141-2008》
