某城市道路改建工程位于市中心区域,道路全长 2500m,车行道宽度 15m。路面

admin2022-08-02  42

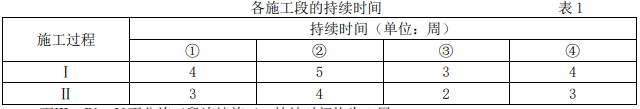

问题 某城市道路改建工程位于市中心区域,道路全长 2500m,车行道宽度 15m。路面结构为:20cm石灰稳定碎石底基层,38cm 水泥稳定碎石基层,8cm 粗粒式沥青混合料底面层,6cm 中粒式沥青混合料中面层,4cmSMA 沥青混合料表面层。 A 公司中标后,项目部组织有关人员编写了施工组织设计,并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。 项目部将 20cm 厚石灰稳定碎石底基层、38cm 水泥稳定碎石基层,8cm 粗粒式沥青混合料底面层,6cm 中粒式沥青混合料中面层,4cm 细粒式沥青混合料表面层等五个施工过程分别用:Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分为四个施工段①、②、③、④。 Ⅰ、Ⅱ两项在各施工段上持续时间如表 1 所示:而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为 1 周。项目部按各施工段持续时间连续均衡作业,不平行、搭接施工的原则安排了施工进度计划(如表 2)施工中发生如下事件:事件 1:项目部在沥青层之间喷洒了一层乳化沥青。待破乳后进行下一层的摊铺作业。事件 2:为保证 SMA 改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于 160℃,初压开始温度不低于 150℃,碾压终了的表面温度不低于 90℃;采用振动压路机碾压。事件 3:工程收尾时,需要夜间运输建筑垃圾等废料,为减少遗洒,项目部采取了车辆密封、覆盖措施,不得装载过满并遮盖两项措施。【问题】1.请按背景中要求和表 1 形式,用横道图表示画出完整的施工进度计划表(画在答题纸上),并计算工期。2.施工组织设计中关于施工平面布置图的使用是否正确?说明理由。3.请指出事件 1 中该沥青层名称?有什么作用?4.事件 2 中,补充振动压路机碾压应遵循的原则,指出 SMA 为何不得采用轮胎压路机碾压?5.补充事件 3 中防遗洒措施。

选项

答案

解析 1.工期应为 22 周。2.不正确。错误之处:总平面布置图保持不变。施工平面布置图应是动态的。3.粘层。使沥青面层粘结成一个整体。4.应紧跟慢压、高频低幅。轮胎压路机会造成构造深度降低或泛油。5.场地出口设洗车池;转弯上坡时减速慢行;安排专人对车辆行驶路线检查清扫。
转载请注明原文地址:https://tihaiku.com/jzgc/239570.html

最新回复(0)
