背景资料: 某施工单位承接一项城市排水管道工程,全长2km。设计采用HDPE

admin2022-08-02  34

问题 背景资料:某施工单位承接一项城市排水管道工程,全长2km。设计采用HDPE 双壁波纹管,接口采用热熔连接,管径DN600mm,管道排水方向为由西向东,西端槽底标高为-4.0m(地表标高为±0.0m),流水坡度为0.5‰底部开挖宽度按设计要求施工,场地地层以粉质黏土为主,土质均匀。(放坡取值:在坚石为1:0.15,次坚石为1:0.3,粉质黏土为1:0.5,杂填土为1:0.75,淤泥为1:1.0)。沟槽开挖剖面图及槽底宽度表如下:施工中发生如下事件:事件一:沟槽开挖采用人机配合施工,施工过程中,槽底地基局部超挖,超挖深度100mm,项目技术负责人,指挥施工人员直接用原土进行回填夯实。事件二:当地日最高气温35℃,最低气温10℃,管道接口选择在中午气温较高时段进行。问题:1.列式计算沟槽的平均开挖深度及槽顶部的开挖宽度。(依据平均开挖深度计算槽顶宽度)2.依据第一问的计算结果,列式计算沟槽开挖土方量(不考虑检查井等构筑物对土方量的影响)。3.写出沟槽开挖及管道安装的方向。4.事件一中,项目技术负责人的做法是否正确,说明理由。5.事件二做法是否正确,说明理由。

选项

答案

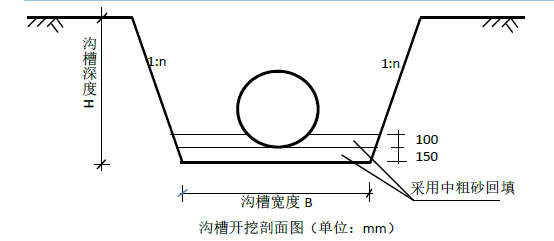

解析 1.(1)西侧开挖深度:4.0m
东侧开挖深度:4.0+2000×0.5‰=5.0m
平均开挖深度:(4+5)/2=4.5m
(2)本工程为粉质黏土:故放坡取值为1:0.5

根据沟槽深度及公称直径可知:沟槽底宽取值为1.5m槽顶部开挖宽度=1.5+4.5×0.5×2=6m
2.开挖土方量:(6+1.5)×4.5/2×2000=33750m3
3.沟槽开挖方向:由下游向上进行即由东向西。管道安装方向:由下游向上进行即由东向西。
4.项目技术负责人的做法正确。
理由:槽底局部超挖或发生扰动时,超挖深度不超过150mm 时,可用挖槽原土回填夯实。
5.不正确。
理由:采用热熔连接接口时,应选择在当日温度较低或接近最低时进行。
