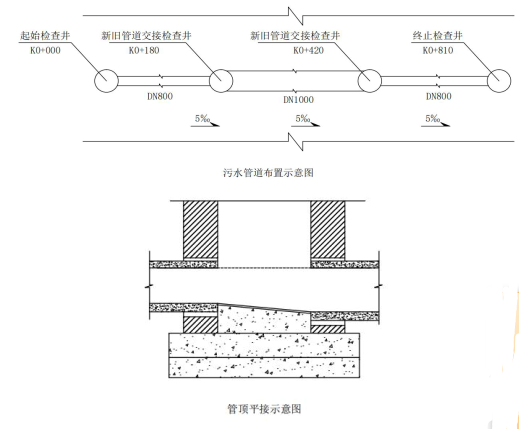

某公司承建一城市污水管道工程,工程包括新建一条 DN800 排水管和修复一条 D

admin2022-08-02  31

问题 某公司承建一城市污水管道工程,工程包括新建一条 DN800 排水管和修复一条 DN1000旧排水管以及砌筑若干圆形检查井,工程起讫里程为 K0+000~K0+810,其中 K0+180~K0+420 为旧管修复段,新旧管道用检查井连 接,采用管顶平接。根据设计要求,新建管道检查井每隔 30 米设置一座,旧管部分沿用之前检查井(每隔 40 米一座)。污水管道采用重力流,流水坡度为 5‰,起始检查井管顶标高为-3.0m。施工过程中,发生如下事件:事件一:施工单位通过对旧管调查发现,旧管由于年久疏于维护管理,已存在多处局部损坏,井段由于地 面超载等原因造成管道裂缝,经鉴定结构尚可满足承载要求,施工单位拟采用全断面修复法实施修复。事件二:检查井砌筑时,施工单位按照施工方案,采用砌块砌筑,先砌筑流槽,后砌筑井壁,逐层收口时, 四面收口每层收进 40mm,铺浆饱满,灰浆与砌块四周粘结紧密、不漏浆,上下砌块通缝砌筑,待砌筑砂浆达到 规定抗压强度后安装踏步,内外井壁抹面分层压实。事件三:管道及检查井全部安装完毕后,施工单位对管段进行严密性试验,试验过程中,施工单位为了缩 短工期,将试验管段注满水后浸泡 12h,按井距分隔,带井试验,10 个井段做一次试验,并抽取 1/4的井段数 量进行试验。问题:1. 本工程,新旧管线共有多少检查井?终止检查井的管底标高是多少?(管道壁厚及检查井直径忽略不计) 2. 事件一中,施工单位可以采用哪些修复方法?3. 事件二中,施工单位有何不妥之处,请指出并说明理由。4. 请指出事件三中施工单位做法的不妥之处,并给出正确做法。

选项

答案

解析 1. 共有检查井:180/30+(420-180)/40+(810-420)/30+1=26座
终止检查井管底标高: -(3.0+810×5‰+0.8)=-7.85m
2.旧管修复为全断面修复,可以采用内衬法、缠绕法、喷涂法等方法。
3.不妥之处一:先砌筑流槽,后砌筑井壁。
理由:排水管道检查井内的流槽,宜与井壁同时进行砌筑。
不妥之处二:四面收口每层收进 40mm
理由:采用砌块逐层砌筑收口时,四面收口的每层收进不应大于 30mm。
不妥之处三:上下砌块通缝砌筑,待砌筑砂浆达到规定抗压强度后安装踏步。
理由:上下砌块应错缝砌筑,砌筑时应同时安装踏步,踏步安装后在砌筑砂浆未达到规定抗压强度等级前不
得踩踏。
4.不妥之处一:施工单位为了缩短工期,将试验管段注满水后浸泡 12h。
理由:试验管段灌满水后浸泡时间不应少于 24h。
不妥之处二:按井距分隔,带井试验,10个井段做一次试验。
理由:试验管段应按井距分隔,带井试验;若条件允许可一次试验不超过 5 个连续井段。
不妥之处三:并抽取 1/4的井段数量进行试验
理由:当管道内径大于 700mm 时,可按管道井段数量抽样选取 1/3进行试验;试验不合格时,抽样井段数量
应在原抽样基础上加倍进行试验。
转载请注明原文地址:https://tihaiku.com/jzgc/236519.html

最新回复(0)
