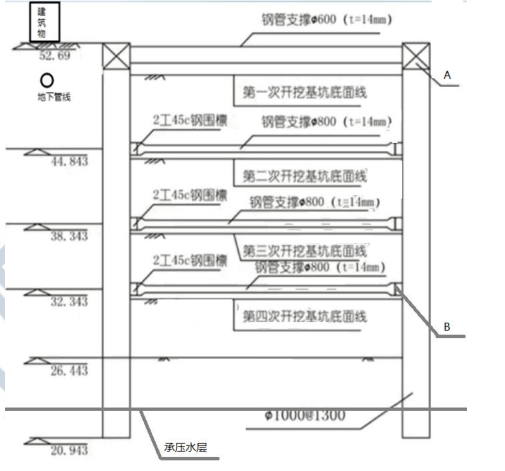

某公司承接一项地铁隧道工作竖井施工工程,工作竖井净空尺寸 15×10m,基坑深

admin2022-08-02  35

问题 某公司承接一项地铁隧道工作竖井施工工程,工作竖井净空尺寸 15×10m,基坑深 26.2m,地面标高为 52.69m,坑底设计标高为 26.443m。采用明挖法施工,围护结构采用 SMW 工法桩,围护桩长 30.747m,桩顶为 1.2m×1.2m 冠梁。基坑布设 4 道钢管支撑,开挖示意图如下所示。施工前项目部编制了 SMW 工法桩围护结构施工方案,SMW 工法桩的施工内容有:①设置导向定位钢板;②混合搅拌;③插入型钢;④开挖导沟;⑤型钢回收;⑥施工完毕;⑦SMW 搅拌机定位。项目部对支撑作业做了详细的布置:围护结构第一道采用钢筋混凝土支撑,第二、三、四道采用φ609×16mm 的钢管支撑,钢管支撑一端为活络头,采用千斤顶在该侧施加预应力,预应力加设前后的 12h 内应加密监测频率。为防止围护变形,项目部制定了开挖和支护的具体措施;a.开挖范围及开挖、支撑顺序均应与围护结构设计工况相一致。b.挖土要严格按照施工方案规定进行。c.软土基坑必须分层均衡开挖。d.支护与挖土要密切配合,严禁超挖。在开挖过程中,由于白天交通繁忙,项目部将开挖的来不及运输的土方存放在城市绿化带上,夜间进行运输,遭到有关部门的制止和罚款。【问题】1.指出构件 A、B 的名称,并列式计算构件 A 底标高。2.写出 SMW 工法桩正确的施工工序。(用序号和“→”表示)3.本工程地下水位位于地表以下 10m,根据水层分布,应该将将井点管设置在什么位置。4.钢管支撑施加预应力前后,预应力损失如何处理?5.补充完善开挖和支护的具体措施。6.项目部为什么会遭到有关部门的制止和罚款?

选项

答案

解析 1.A 是冠梁、B 是围檩;
冠梁尺寸为 1.2×1.2m,冠梁底标高为:52.69-1.2=51.49m。
2.SMW 工法桩的工序为:④→①→⑦→②→③→⑥→⑤。
3.应将井点管设置在坑内,因为围护结构(即隔水帷幕)底部已经进入承压水层中,此时需要在内部进行降水来减少坑底承受的压力。
4.当监测预加压力出现损失时,应再次施加预应力。依据监测数据,先由人工检查支撑点活络头塞铁,视松动程度,在设计轴力控制范围内施加附加预应力。
5.(1)基坑周围地面应设排水沟,同时坑内设置必要的排水设施,按要求先降水后开挖;
(2)分块开挖后必须及时支护,按设计要求施加预应力;
(3)开挖过程中,必须采取措施防止机械碰撞支护结构;
(4)开挖过程中对围护结构和支护结构严密监测,发生异常情况应立即查清原因采取措施。
6.原因:项目部未经批准,私自占用绿化带。根据有关规定,任何个人和单位都不得擅自占用城市绿化用地;因建设或者其他特殊需要临时占用城市绿化用地,须经城市人民政府城市绿化行政主管部门同意,并按照有关规定办理临时用地手续。
