问题

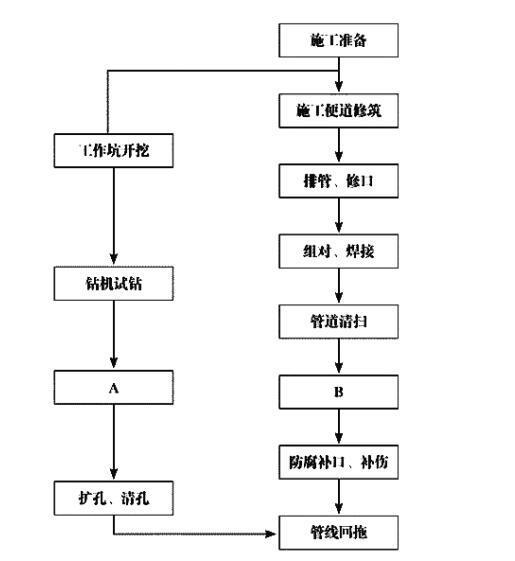

A 公司承接一城市天然气管道工程,全长 5.0km,设计压力 0.4MPa,钢管直径 DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图 3 所示,穿越段土质主要为填土、砂层和粉质黏土。直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。定向钻施工前,项目部技术人员进入现场踏勘,利用现状检查井核实地下管的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调查情况编制定向钻专项施工方案。定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔,钻进困难等问题。
选项
答案
解析

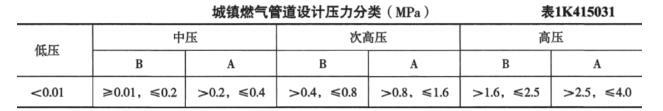

1.A 是导向孔钻进; B 是强度和严密性试验2.(1)管道设计压力 0.4MPa,属于中压 A 级别。(2)定向钻穿越段钢管焊接应采用射线检查,抽检数量为 100%。
3.① 穿越段水文地质情况,包括地下水位,有无承压水情况等;② 地下管线、构建筑物等障碍物情况,包括障碍物类型、所属单位或管理单位、施工(使用)年限、使用状况等;资料不详的障碍物情况,应向规划、管理单位查询,必要时采取坑探或探地雷达等方法探测,并在现场和图纸上标记。③ 穿越道路及交通状况,包括道路交通等级、位置走向、宽度;交通流量、高峰时段等。4.影响:现状道路路面塌陷,临近管道或构建筑物沉降或开裂,影响或中断交通等。措施: ① 严格控制钻进给力和钻进方向,出现偏差应及时、逐步、小角度纠偏。 ② 及时向孔内注入泥浆;并增大泥浆比重,改善(加入黏土粉、烧碱、木质素等方法)泥浆性能(护壁); ③ 成孔、扩孔及回拖工序衔接紧密,避免长时间放置(时间); ④ 加固地层。
转载请注明原文地址:https://tihaiku.com/jzgc/234011.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
下列关于消防工程施工要求的描述,错误的是( )。A.雨淋报警阀组的安装应在供水
下列关于临时用电的检查验收的说法中错误的是( )。A.临时用电工程必须由持证电
下列关于建筑管道工程中的水箱安装的施工技术做法,正确的是( )。A.中水水箱安
下列工程中,不属于机电工程专业建造师执业范围的是( )。A.炉窑砌筑工程 B
下列不属于单位工程质量验收合格规定的是( )。A.包含的分部工程质量验收合格
危大工程专项施工方案实施前,应向现场管理人员交底的人员是( )。A.项目技术负
通过察看机电安装工程使用情况的回访方式是()。A.技术性回访 B.巡回式回访
通风与空调工程的子分部包括( )。A.送风系统 B.风管系统 C.防排烟系
通风与空调工程按《建筑工程施工质量验收统一标准》,下列不属于常用的子分部工程的是
通风空调工程防腐绝热施工技术要求包括( )。A.风管和管道的绝热层、保冷层和保
随机试题
()虚拟终端()自动编程[br]()信息识别()安装驱动程序E、P
框支梁构件的代号,正确的是下列哪一种?( )A.KZL B.KL C.KC
某工程,拟采用井点降水,应根据()等条件选择进行。A.渗透系数 B.降低水位
风险监管框架涵盖了相互衔接的、循环往复的监管步骤,主要包括( )等。A.了解机
甘草的解毒成分() A.甘草苷 B.甘草甜素 C.甘草利酮 D.异甘草苷
Thechangeinthatvillagewasmiraculou
资本主义的生产目的是追逐利润最大化。为了获得尽可能多的利润,分布在不同部门(行业
商业银行的客户计划投资黄金,则其可以选择的投资方式有()。A.“纸黄金” B.
依照《合伙企业法》的规定,下列情形中,不属于普通合伙企业的合伙人被除名的情形是(
企业待执行合同变为亏损合同时,合同存在标的资产的,应先对标的资产进行减值测试,并
最新回复
(
0
)
