背景资料: 某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200m
背景资料: 某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200m
admin
2022-08-02
38
问题

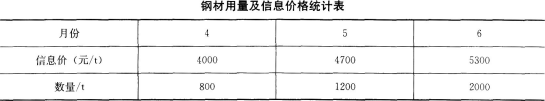

背景资料:某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为软岩。A公司中标该工程。投标时钢筋价格为4500元/t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。市场价以当地造价信息中心公布的价格为准。该公司现有的钻孔机械为正、反循环回旋钻机若干台提供本工程选用。施工过程中,发生如下事件:事件1:施工准备工作完成后,经验收合格开始钻孔,钻进成孔时,发生钻孔偏斜事故。事件2:现浇混凝土箱梁支撑体系采用扣件式钢管支架,支架搭设完成后安装箱梁模板,验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改。事件3:工程结束时,经统计钢材用量和信息价见下表:
问题:1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由。2.试分析事件1中造成钻孔偏斜的原因。3.事件2中,在预拱度存在偏差的情况下,如何利用支架进行调整高程4.根据合同约定,4~6月份钢筋能够调整多少差价(具体计算每个月的差价额)
选项
答案
解析

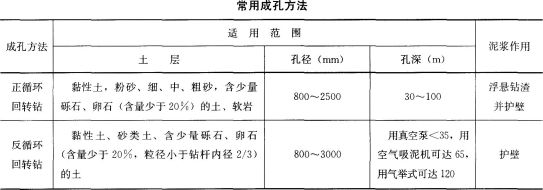

1.应选择正循环回旋钻机。因为本工程的基础为直径1200mm钻孔灌注桩,桩基地质结构为软岩,该公司现有的钻孔机械为正、反循环回旋钻机若干台提供本工程选用。
根据上表只有正循环回旋钻机能符合工程需要。2.造成钻孔偏斜的原因可能有:(1)钻头受到侧向力;(2)扩孔处钻头摆向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或位移。3.用经纬仪定出底模板各预拱度设置点的准确高程并作出明显的标记,再用千斤顶分别将各预拱度设置点的模板调整到标记位置,将钢管支架的可调托撑顶紧底模板后释放千斤顶。验收合格后进行下一道工序。4.4月:由于(4500-4000)÷4500×100%=11.11%,应调整价格。应调减差价=(4500×0.9-4000)×800=40000元。5月:由于(4700-4500)÷4500×100%=4.44%,不调整价格。6月:由于(5300-4500)÷4500×100%=17.78%,应调整价格。应调增差价=(5300-4500×1.1)×2000=700000元。
转载请注明原文地址:https://tihaiku.com/jzgc/233722.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
下列塑料中,属于工程塑料的是( )。A.聚酰胺 B.聚碳酸酯 C.聚苯硫醚
下列关于箱式变电所施工顺序,正确的是( )。A.基础施工→测量定位→设备就位→
水力控制阀属于按照什么划分?A.按行业 B.按结构 C.按驱动方式 D.温
室内照明灯具的施工程序中,灯具组装的紧后工序是( )。A.灯具安装接线 B.
球罐散装法施工程序,正确的是( )A.其施工程序为:支柱上、下段组装→赤道带安
砌筑工程冬期施工措施中,正确的有( )。A.应在供暖环境中进行 B.工作地点
耐火浇注料施工程序中,膨胀缝填充的紧前工序是( )。A.模板拆除 B.浇注料
耐火浇注料的施工程序中膨胀缝预留及填充是在哪项工序后面( )A.模板制作安装
绝热工程施工中,防毒措施包括( )。A.施工人员应按规定佩戴安全帽、安全带、工
管道金属保护层的纵向接缝,当为保冷结构时,采用的固定方式是( )。A.金属抱箍
随机试题
[originaltext]M:Helen,canIhavealookatyournewspaper?W:Sure,goahead.
Itcanbetemptingtomakeahastydecisionwhenakilleropportunitycomes
三层砌体住宅,无地下室,地面以下为10m低压缩性粉土,再往下为卵石层,问采用什么
三极管的输出特性曲线分为()等工作区。A.死区 B.开启区 C.放大区
无线局域网(WLAN)标准IEEE802.11g规定的最大数据速率是( )。
患者,女,50岁。5天前左足第三、四趾缝足癣水疱溃破,次日局部红肿疼痛,并见红线
高水平学生在测验中能得高分,而低水平学生只能得低分。说明该测验下列哪种质量指标局
当你熟悉塑料袋装东西的功能后,就很不容易想到或发现它在内急情况下可以当“小便袋”
科目汇总表账务处理程序的优点是()。A.详细反映经济业务的发生情况 B.
港口与航道工程中,关于开标、评标、定标的说法中,正确的是( )。A.开标由招标
最新回复
(
0
)
