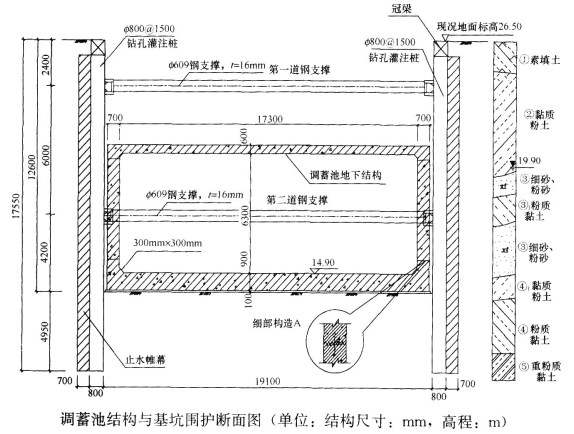

背景资料: 某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土

admin2022-08-02  32

问题 背景资料: 某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础,场地地下水类型为潜水,深埋6.6m。设计基坑长63.8m、宽19.1m、深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道φ609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,如下图所示。施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。 按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。 问题: 1.列式计算池顶模板承受的结构自重分布载荷q(kN/m2),(混凝土重度y=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。 2.计算止水帷幕在地下水中的高度。 3.指出基坑侧壁渗漏后,项目部继续开挖施工存在的危险。 4.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。 5.写出上图中细部构造A的名称,并说明其留置位置的有关规定和施工要求。 6.根据本工程特点,试述调蓄池混凝土浇筑工艺应满足的技术要求。

选项

答案

解析 1.池顶板厚度为600ram,因此模板承受的结构自重分布载荷q=25×0.6=15kN/m2。需要组织专家论证。理由:根据住房和城乡建设部颁布的《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)规定,施工总荷载在15kN/m2及以上时,需要组织专家论证。
本小题是道计算分析判断题,涉及的考点为专项方案编制与论证要求。
2.
地下水埋深6.6m,止水帷幕埋深17.55m,因此截水帷幕在地下水中的高度为:17.55-6.6=10.95m
本小题是道计算题,涉及的考点为结构高程的计算和识图能力。本小题背景资料给出的已知条件是地下水埋深6.6m,止水帷幕埋深17.55m,以地面标高为计算坐标原点,很快可以计算出截水帷幕在地下水中的高度。
3.
基坑侧壁渗漏继续开挖的风险:从背景资料的调蓄池结构与基坑围护断面图中地质柱图部分可以看出,基坑挖到8m以下,直到坑底土质多为细砂、粉砂土,渗水夹带泥沙会造成围护结构背后土体过大沉降,附近建构作物沉降超标,严重的会导致围护结构背后土体失去抗力造成基坑坍塌。
本小题是道简答题,涉及的考点为防止基坑坍塌、掩埋的安全措施。
围护结构渗漏是基坑施工中常见的多发事故。在富水的砂土或粉土地层中进行基坑开挖时,如果围护结构或止水帷幕存在缺陷,渗漏就会发生。如果渗漏水主要为清水,一般及时封堵不会造成太大的环境问题;而如果渗漏造成大量水土流失则会造成围护结构背后土体过大沉降,严重的会导致围护结构背后土体失去抗力造成基坑倾覆。围护结构缺陷造成的渗漏一般采用下面方法处理:在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。如果渗漏较为严重直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。
4.
基坑施工过程中风险最大时段是基坑刚开挖完成还未施做防护措施的时段,主要的风险是坑底隆起造成的基坑坍塌和淹没。
稳定坑底应采取的措施:加深围护结构入土深度、坑底土体加固、坑内井点降水、适时施作底板结构。
本小题是道简答题,涉及的考点为深基坑坑底稳定控制措施。
5.
构造A:施工缝与止水钢板。
根据《给水排水构筑物工程施工及验收规范》GB 50141--2008第6.2.4、6.2.5条规定,结合本工程:构筑物池壁与底板相接处的施工缝宜留在腋角上面不小于200mm处;施工缝处可设置高度不小于200mm、厚度不小于3mm的止水钢带。
施工要求:已浇筑混凝土的抗压强度不应小于2.5MPa;在已硬化的混凝土表面上浇筑时,应凿毛和冲洗干净,并保持湿润,但不得积水;浇筑前,施工缝处应先铺一层与混凝土强度等级相同的水泥砂浆,其厚度宜为15~30mm;混凝土应细致捣实,使新旧混凝土紧密结合。
本小题是道简答题,涉及的考点为现浇钢筋混凝土水池池壁与底板相接处的施工缝留置与施工要求。回答本题的难点在于既要熟悉《给水排水构筑物工程施工及验收规范》GB 50141--2008的相关条文,又要看懂本题的图纸,简明扼要地作出精准回答。
6.
浇筑预留孔洞、预埋管、预埋件及止水带等周边混凝土时,应辅以人工插捣;变形缝处止水带下部以及腋角下部的混凝土浇筑作业,应确保混凝土密实,且止水带不发生位移;混凝土底板和顶板,应连续浇筑不得留置施工缝,设计有变形缝时,应按变形缝分仓浇筑;浇筑池壁混凝土时,应分层交圈、连续浇筑。
本小题是道简答题,涉及的考点为现浇钢筋混凝土水池混凝土浇筑的技术要求。应根据《给水排水构筑物工程施工及验收规范》GB 50141--2008第6.2节的相关条文,结合本题的背景资料,简明扼要地作出回答。
转载请注明原文地址:https://tihaiku.com/jzgc/233648.html

最新回复(0)
