背景某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。

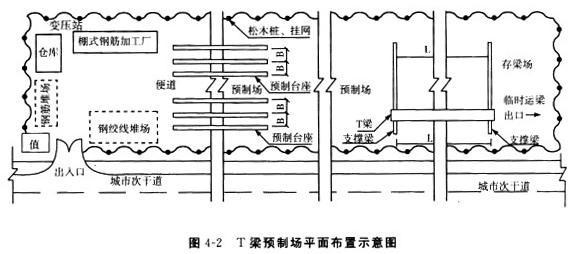

项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土。(2)预制台座数量按预制工期120天、每片梁预制占用台座时间为10天配置。(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间。(4)露天钢材堆场经整平碾压后表面铺砂厚50mm。(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。
监理审批预制场建设方案时,指出预制场围护不符合规定。在施工过程中发生了如下事件:事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。问题:1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。2.列式计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示)3.给出预制场围护的正确做法。4.事件一中的钢绞线应如何存放?5.事件二中,T梁混凝土应如何正确浇筑?
选项
答案
解析
1.T梁:12*9=108(片)预制台座:108/(120/10)=9(个)。
2.预制台座的间距:B=2/2+2+2/2=4(m);支撑梁的间距:L=30-2*0.6=28.8(m):
3.预制场围护的正确做法是:(1)围护用材宜选用砌体、金属材板等硬质材料;(2)围挡的高度在城市郊区一般应高于1.8m,且应符合当地主管部门有关规定;(3)围护应沿预制场四周连续设置,不得留有缺口;(4)雨后、大风后应检查围护的稳定性,发现问题及时处理。
4.钢绞线应按以下方法存放:(1)钢绞线禁止露天存放,必须入库;存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质,库房地面用混凝土硬化。(2)露天仓库及现场临时存放应在地面上架设垫木,距离地面高度不得小于200mm,严禁与潮湿地面直接接触,并加盖篷布或搭盖防雨棚,存放时间不宜超过6个月。(3)按批号、规格分类码放有序并挂牌标识。
5.T梁混凝土的正确浇筑方法:(1)T梁混凝土应从一端向另一端采用水平分段、斜向分层的方法浇筑;(2)分层下料、振捣,每层厚度不宜超过30cm,上层混凝土必须在下层混凝土振捣密实后方能浇筑;(3)先浇筑马蹄段,后浇筑腹板,再浇筑顶板。
本案例第1问主要考查T梁和预制台座数量的计算。一孔布置12片T梁,一共9孔,所以全桥需要108片T梁。根据背景资料中“预制工期120天、每片梁预制占用台座时间为10天”可知,应分12批预制,总T梁数108片,故每批预制9片T梁,即9个支座。
本案例第2问主要考查预制台座的间距和支撑梁的间距的计算。由图4-2可以看出,间距B为两片T梁的中心线到中心线的距离。所以预制台座的间距B=2/2+2+2/2=4(m);支撑梁的间距L=30-2*0.6=28.8(m)。
本案例第3问主要考查围挡(墙)的要求。(1)施工现场围挡(墙)应沿工地四周连续设置,不得有缺口,并根据地质、气候、围挡(墙)材料进行设计与计算,确保围挡(墙)的稳定性、安全性;(2)围挡的用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹笆或安全网等;(3)施工现场的围挡一般应高于1.8m,在市区主要道路内应高于2.5m,且应符合当地主管部门有关规定;(4)禁止在围挡内侧堆放泥土、砂石等散状材料以及架管、模板等;(5)雨后、大风后以及春融季节应当检查围挡的稳定性,发现问题及时处理。
本案例第4问主要考查钢绞线的存放方法。预应力原材料必须保持清洁,在存放和运输时避免损伤、锈蚀和腐蚀。预应力筋和金属管道在室外存放时,时间不宜超过6个月。(1)钢绞线禁止露天存放,必须入库;存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质,库房地面用混凝土硬化。(2)露天仓库及现场临时存放应在地面上架设垫木,距离地面高度不得小于200mm,严禁与潮湿地面直接接触,并加盖篷布或搭盖防雨棚,存放时间不宜超过6个月。(3)按批号、规格分类码放有序并挂牌标识。
本案例第5问主要考查T形梁的浇筑。T梁混凝土的浇注工艺主要控制浇筑方法和混凝土的振捣。T梁混凝土应采用一次连续浇筑法,并采用水平斜向分层浇筑,浇筑方法如下:(1)浇筑方向从梁的一端循序进展到另一端,在将近另一端时,为避免梁墙混凝土产生蜂窝等不密实现象,应该从另一端向相反方向投料,而在距该端4~5m的位置合龙。(2)分层下料、振捣,每层厚度不超过30cm,上下层浇筑时间相隔不应该超过一小时,上层混凝土必须在下层混凝土振捣密实后方能浇筑,以保证混凝土有良好的密实度。(3)T梁的马蹄部分钢筋和预应力管道比较集中,为保证质量,可先浇筑完马蹄部分,后浇筑腹板。横隔板与腹板同时浇筑,浇筑时应分段分层,平行作业。@jin
转载请注明原文地址:https://tihaiku.com/jzgc/233596.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
管道金属保护层的纵向接缝,当为保冷结构时,采用的固定方式是( )。A.金属抱箍
以下说法错误的是( )A.蒸汽管道吹扫后进行管道系统绝热工程 B.蒸汽管道吹
管道施工前应具备的条件有( )。A.已进行技术和安全交底 B.已办理工程开工
高压电器及成套配电设备的施工程序中,无需进行操作机构安装的是( )。A.真空断
电气工程可以通电检验的条件包括( )。A.受电系统一次回路试验合格 B.保护
电缆保护管弯曲半径规定是:明配管和埋入混凝土管的弯曲半径不宜小于管子外径的(
以下焊接方法正确的是( )A.锅炉结构允许时应当采用氩弧焊打底,受压元件应采用
钢结构焊缝质量等级分三级,其影响因素有( )。A.钢结构的重要性 B.钢结构
《钢结构焊接从业人员资格认证标准》适用的人员不包括( )。A.焊接技术管理人员
下列工程编制施工方案需要专家论证的有( )。A.40t汽车起重机针对30t塔筒
随机试题
ConsiderationsofLearning-centeredTeachingI.IntroductionA.goal
【S1】[br]【S2】youthful→youth词性错误。此形式的复合词前面应为名词形式,即youth-oriented。
沪深300指数采用()作为加权比例。A、非自由流通股本B、自由流通股本C、总股本D、对自由流通股本分级靠档,以调整后的自由流通股本为权重D沪深3
A.M图相同 B.M图不同 C.Ⅰ图各截面弯矩大于Ⅱ图相应的值 D.工图各
计数椎骨棘突的标志是:()A.枢椎的齿突 B.颈动脉结节 C.胸骨角
A.紫雪 B.至宝丹 C.苏合香丸 D.羚角钩藤汤 E.安官牛黄丸突然昏
A.约束纵行诸经 B.加强十二经脉相为表里两经在体表的联系 C.加强十二经脉
刘某与银行约定,当他的朋友张某不能按期如数偿还银行贷款本息时,由他代行履行债务,
3/2接线方式中,当检修某段母线时,其电压回路不需要切换。
某12m跨重级工作制简支焊接实腹工字形吊车梁的截面几何尺寸及截面特性如图1-11
最新回复
(
0
)
