背景 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,

admin2022-08-02  34

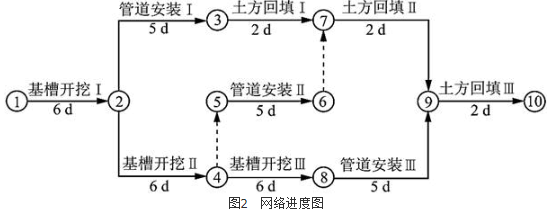

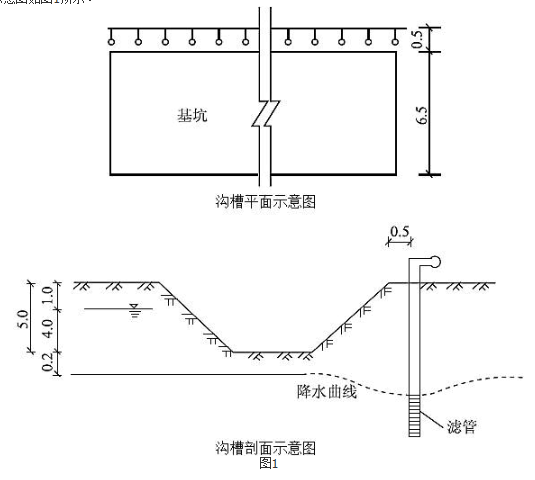

问题 背景        某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6.5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:沟槽剖面示意图        施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按Ⅰ、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:问题:        1.指出降水井点布置的不妥之处,并写出正确的做法。        2.降水深度是否妥当,如不妥请改正。        3.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。        4.计算本工程的总工期,并指出关键线路。

选项

答案

解析 1.(1)降水井点布置采用单排井点不合理。沟槽深度达到5m,基坑宽度为6.5m,应采用双排井点布置。(2)井点管与基槽上口边缘距离为0.5m不合理。井点管应布置在基槽上口边缘外1.0~1.5m。2.降水深度为基底以下0.2m不正确,降水深度应为基底以下0.5m。3.4.关键线路:①→②→④→⑧→⑨→⑩,总工期为6+6+6+5+2=25(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/233582.html

最新回复(0)
