施工单位承担了某项泵站工程的基坑开挖施工任务,合同工期40天。工程如期开工后发生

admin2022-08-02  37

问题 施工单位承担了某项泵站工程的基坑开挖施工任务,合同工期40天。工程如期开工后发生了如下事件:事件1:施工单位拟定的施工顺序如下:2月9日开工并开始进行场地平整;完成场地平整后开始进行测量放样工作;放样工作完成后开始基坑降水,基坑降水工作持续进行到地基验收完成;基坑降水进行10天后,开始进行开挖与边坡支护工作,开挖与边坡支护完成后,开始进行地基验收。该工程的工作代号、名称及工作持续时间如表1所示。表1施工单位通过租赁取得开挖机械。事件2:租赁公司未按时提供机械,致使机械进场时间比原定合理时间推迟2天。事件3:由于施工组织设计中基坑降水方案考虑不周,导致E工作在D工作进行15天后才开始。事件4:基坑开挖中,由于支护不及时造成边坡塌方,致使3名工人重伤,工程停工整顿2天,清理工作又耗用1天时间。问题:1.事件1中,考虑开挖机械进场时间要尽可能减少设备闲置,绘制工程施工进度横道图的示意图(表1中工作持续时间已包括工作间的间歇时间,示意图格式参考表2),并计算该工程计划工期。表22.报据以上事件,施工单位向监理单位提出合同工期延期10天的要求是否合理并简要说明理由。3.根据有关规定,确定事件4的事故等级,请说明事故快报的内容。4.分析上述事件,该合同项目能否在合同工期内完工并简要说明理由。

选项

答案

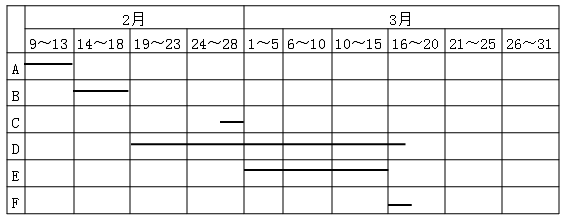

解析 1.②Tcp:37d2.不合理。事件2、3、4都是施工单位自身的原因造成的推迟,所以不能索赔。3.安全事故:一般安全事故。事故快报的内容:事故发生单位名称、地址、负责人姓名和联系方式,发生时间、具体地点,已经造成的伤亡、失踪、失联人数和损失情况,可视情况附现场照片等信息资料。4.不能在合同工期完工。实际工期为45天,超过了40天的合同工期。
转载请注明原文地址:https://tihaiku.com/jzgc/232854.html

最新回复(0)
