某堤防工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。
某堤防工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。
admin
2022-08-02
47
问题

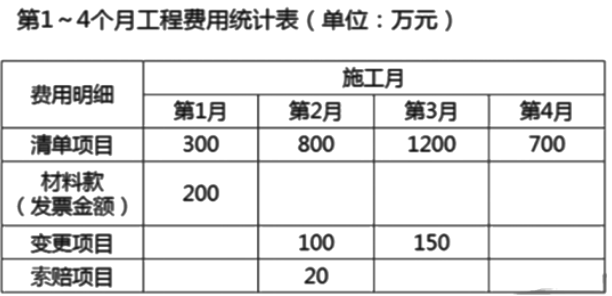

某堤防工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。经公开招标,发包人与承包人签订了施工合同,签约合同价3000万元,计划工期4个月。合同签订前,承包人按招标文件规定提交了履约保证金。工程施工期间第1~4个施工月发生的工程费用见下表。
事件1:工程预付款为签约合同价的10%,合同签订后一次性支付,约定按公式(预付款扣回公式)扣还,在合同累计完成合同金额达到签约合同价的30%时开始扣还,累计完成金额达到签约合同价的70%时扣完。事件2:工程材料预付款按进场材料发票票面金额的90%,与当月进度款同期支付,从支付的次月开始平均扣还,三个月扣完。事件3:质量保证金按专用合同条款约定为签约合同价的3%,在完工结算时一次性扣留。事件4:某土方工程子目已标价工程量清单工程量为11200m3,依据施工图图纸计算的工程量为10800m3,工程完工时累计计量的工程量为12000m3。【问题】1.列式计算本工程应支付的预付款。2.列式计算本工程第2个月的进度付款。3.列式计算本工程应扣留的质量保证金。4.事件4中该土方工程子目完工结算应计量的工程量是多少并说明理由。
选项
答案
解析
1.(1)工程预付款= 3000x 10%=300(万元)
(2)材料预付款= 200x90%=180(万元)
(3)应支付的预付款=300+180=480(万元)
2.(1)第2个月扣除工程预付款=A(C-F1S)/(F2-F1)S=300x(300+800+100-30%x3000)/[(70%-30%)x3000]=75(万元)
(2)第2个月扣除材料预付款=180/3=60(万元)
(3)第2个月进度付款=800+100+20-75-60=785(万元)
3.工程应扣留的质量保证金为:3000x3%=90(万元)
4.该土方工程子目完工结算应计量的工程量是10800m3。
理由:根据《水利水电工程标准施工招标文件》清单工程量并不是最终结算工程量,最终结算工程量是根据施工图纸计算的有效的工程量。
转载请注明原文地址:https://tihaiku.com/jzgc/232762.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
自动化仪表工程施工程序中,仪表管道安装后的试验内容有( )。A.仪表电源设备试
《钢结构工程施工质量验收规范》规定,低合金结构钢在加热矫正后应( )。A.水冷
空调设备自动监控系统是依据( )来判断需要清洗过滤网。A.送风相对湿度信号
下列文件中,不属于智能化工程验收文件的是( )。A.智能化设备产品质量合格检验
施工组织设计编制依据包括( )。A.有关标准和技术经济指标 B.建设单位基本
投标决策的后期阶段主要工作是( )。A.对招标文件的实质性要求作出响应 B.
依法必须进行招标的项目不包括( )。A.大型基础设施、公用事业等关系社会公共利
自动化仪表工程施工中,调校用标准仪表其基本误差的绝对值,不宜超过被校仪表基本误差
关于危大工程安全专项方案的说法,正确的有( )。A.施工单位应当在危大工程施工
主持编制施工组织设计的人员是( )。A.项目经理 B.专业工程师 C.项目
随机试题
PrometheusUnboundwaswrittenbyA、Shelly.B、Byron.C、Keats.D、Wordsworth.A《解放了
[originaltext]M:Hi,Karen.YourroommatetoldmethatIcouldfindyouhere.W
Itwasoncethoughtthatairpollutionaffectedonlytheareaimmediatelyar
枳术丸的功用是A.行气化滞 B.消食导滞 C.消痞除癥 D.燥湿和胃 E
资本存量的变动所引起的国民收入的变动的百分比被称为加速数。( )
如果厂址选择主要是考虑生产中的运输成本,可以采用()来选择厂址位置。A.直接
“代替那存在着阶级和阶级对立的资产阶级旧社会的,将是这样一个联合体,在那里,每个
全面要约是指收购人向被收购的公司所有股东发出收购其所持有的全部股份的要约。()
以下股利分配政策中,最有利于股价稳定的是( )。P109 A.剩余股利政策
项目经济评价往往需要对项目的风险与不确定性进行分析。下列关于风险与不确定性的说法
最新回复
(
0
)
