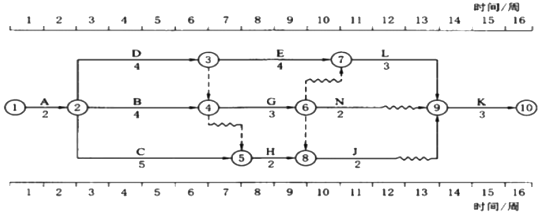

某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,经总监理工程师批准的施工总进度计划见下图,合同工期为16周,各项工作均按最早开始时间安排且匀速施工。
【事件】工程施工至第4周末时进行进度检查,发生如下事件:事件1:工作A已经完成,工作B、工作C施工过程中,由于设计变更原因,造成承包人的施工人员和施工机械设备窝工10万元,工作B实际完成工作量占估算工程量的25%,工作C实际完成工程量占估算工程量的20%。事件2:施工过程中发现地下文物,导致工作D尚未开始,造成承包人施工机械设备闲置损失3万元,人员窝工2万元。承包人对现场文物保护费用为1万元。【问题】1.根据第4周末的检查结果,在施工总进度计划图上绘制实际进度前锋线,并分析工作B、工作C、工作D的实际进度对工期的影响,说明理由。2.承包人在第4周末就工作B、工作C、工作D出现的进度偏差提出工期延期,监理机构应批准的工程延期是多长时间说明理由。3.承包人分别就事件1、事件2提出费用索赔,监理机构应批准的费用索赔是多少说明理由。
选项
答案
解析

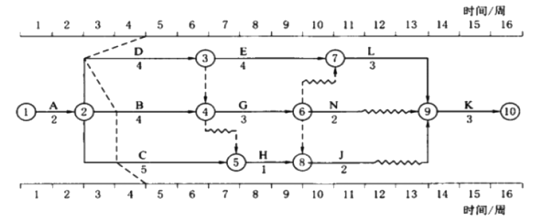

1.根据第4周末的检查结果,绘制的实际进度前锋线见下图。
根据上图的实际进度前锋线,分析如下:(1)工作B拖后1周,因工作B的总时差为1周,所以不影响工期。(2)工作C拖后1周,因工作C的总时差为2周,所以不影响工期。(3)工作D拖后2周,因工作D是关键工作,所以影响工期延误2周。2.工作B、工作C拖后不影响工期,工作D拖后2周影响工期延长2周,监理机构应批准工期延期2周。理由:施工过程中发现地下文物造成的工作D拖延,不属于承包人责任,应予以补偿。3.事件1中,监理机构批准的费用索赔为10万元。理由:设计变更是非承包人原因导致的,由此引起的施工人员和机械设备窝工费用由发包人承担。事件2中,监理机构批准的费用索赔为3+2+1=6(万元)。理由:因施工场地发现文物导致的费用增加由发包人承担。
转载请注明原文地址:https://tihaiku.com/jzgc/232760.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
下列属于合同风险分散的是()。A.充分利用合同条款 B.减少承包人资金、
因不可抗力事件导致的费用增加,由承包人承担的有( )。A.机械设备的损坏 B.
承包人选择专业分包的合格分包人,应采用()程序。A.招(投)标 B.招标
发生工程变更时,应由承包人以正式函件首先向()提出索赔申请。A.发包方负责
分包人因过失给发包人造成损失的,承包人()。A.承担连带责任 B.不承担
索赔过程中的28d时效规定,适用于索赔程序中的()过程。A.承包人提出索赔
(2021年11月贵州真题)下列不属于承包人提出索赔理由的是()。A.发包人提出
索赔过程中的28d时效规定,适用于索赔程序中的()过程。A.承包人提出索赔申请
分包人因过失给发包人造成损失的,承包人()。A.承担连带责任 B.不承担相关损
(2021年真题Ⅱ)承包人要求更改发包人提供的工程设备交货地点,应事先报请(
随机试题
坚持人与自然和谐发展,着力治理环境污染,生态文明建设取得明显成效。树立绿水青山就是金山银山理念,以前所未有的决心和力度加强生态环境保护。重拳整治大气污染
Whenthesteamenginewasinventedinthe18thcentury,itbeganoneofthe
【B1】[br]【B4】[originaltext]JazzcapturestheessenceofAmerica.Forgoo
A.<0 B.>0 C.=0 D.无法判断
《一个世纪儿的忏悔》引发了法国十九世纪文学对所谓“世纪病”题材的创作,它的作者是
下列哪项不属于慢性病的主要危险因素()A.病原体感染 B.缺乏体力活动 C.
肠外营养的护理要点除外A.配置过程中严格执行无菌操作 B.营养液最好现用现配
投资银行进行股票承销时,在不同的承销方式中承担着不同的责任和风险。在以下承销方式
快餐业由很多中小餐饮企业组成,其中没有任何一个企业占有显著的市场份额或对整个产业
下列投标人不正当竞争的情形中,视为投标人相互串通的有()。A.投标人之间约定中标
最新回复
(
0
)
