【背景资料】 某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等

admin2022-08-02  40

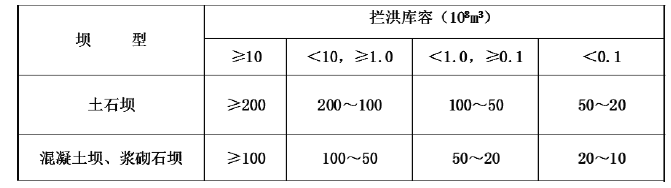

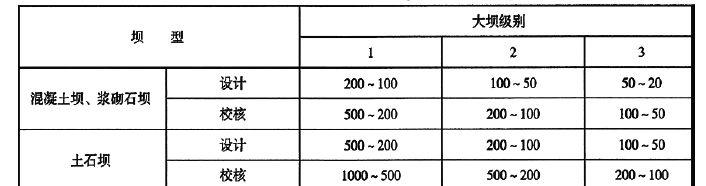

问题 【背景资料】 某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。施工中发生如下事件:事件一:基坑初期排水过程中,上游来水致使河道水位上升,上游围堰基坑侧发生滑坡。事件二:该工程地面高程32.40m,电站主体工程设计建基面高程22.20m。施工单位土方开挖采用反铲挖掘机一次性开挖到22.20m 高程。事件三:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如表1所示。表1 施工导流部分节点工期目标及有关洪水标准表事件四:在电站厂房施工过程中,厂房屋面混凝土板出现裂缝,现场认定该裂缝属表面裂缝,按质量缺陷处理。裂缝处理工作程序如下:(1)承包人拟定处理方案并自行组织实施;(2)裂缝处理完毕,经现场检查验收合格后,由承包人填写《施工质量缺陷备案表》,备案表由监理人签字确认;(3)《施工质量缺陷备案表》报项目法人备案。问题:1.事件一中,基坑初期排水总量由哪几部分组成?指出围堰滑坡的可能原因,应如何处理?2.指出事件二中的错误之处,并提出合理的施工方法。3.根据《水利水电工程施工组织设计规范》(SL303-2017),围堰级别B 为几级?指出事件三中A、C、D 分别对应的洪水标准;4.改正事件四中裂缝处理工作程序上的不妥之处。

选项

答案

解析 1.(1)初期排水排水量的组成包括:基坑积水、围堰及地基的渗水量、降水量等。(2)发生围堰边坡坍塌事故的主要原因是:上游来水致使河道水位上升,渗透压力过大,同时基坑初期抽水速度过快。(3)围堰出现险情后,施工单位应采取的处理方法如下:①首先停止抽水;②采取抛投物料、边坡支护等措施,加固堰体;③限制水位下降速率;④加强观测,注意裂缝发展和堰体变形情况,如有异常及时处理。2.不妥之处:施工单位土方开挖采用反铲挖掘机一次性开挖到22.20m 高程。合理的施工方法:临近设计高程时,应留出0.2~0.3m 的保护层暂时不开挖,待上部结构施工时,再予以挖除。3.(1)本工程规模为中型,故主要建筑物为3 级,因5 级围堰的保护对象为“3、4 级永久性水工建筑物”,可判断围堰级别B 为5 级。(2)A 代表的洪水标准范围为5~10 年一遇。表2F311012-6 临时水工建筑物洪水标准(洪水重现期:年)(3)C 代表的洪水标准范围为20~50 年一遇。表2F311012-7 水库大坝施工期洪水标准表[重现期(年)(4)D 代表的洪水标准范围为20~50 年一遇。表2F311012-8 水库工程导流泄水建筑物封堵后坝体洪水标准4.(1)承包人拟定处理方案报送监理单位审批;(2)现场检查验收合格后,由监理单位填写《施工质量缺陷备案表》,设计、监理及施工等参建单位签字确认;(3)《施工质量缺陷备案表》报工程质量监督机构备案。
转载请注明原文地址:https://tihaiku.com/jzgc/230630.html

最新回复(0)
