某引水工程,初步设计阶段,其中土方开挖Ⅲ类土(可全部利用)2万m3,堤防土方回填

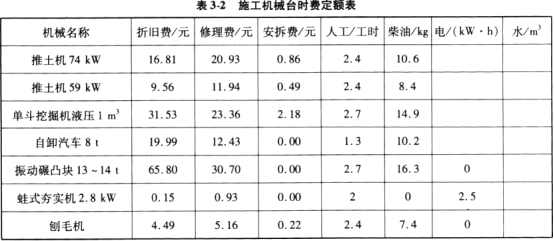

免费题库2022-08-02  148

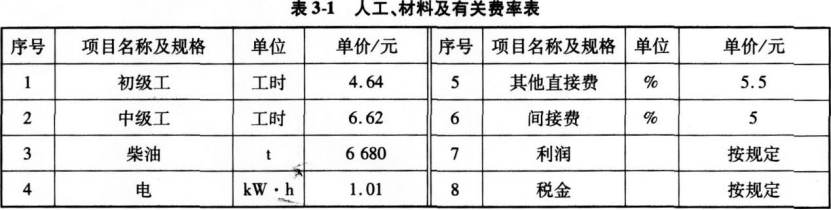

问题 某引水工程,初步设计阶段,其中土方开挖Ⅲ类土(可全部利用)2万m3,堤防土方回填17万m3,土料场临时征地100亩,概算工程量阶段系数1.05。1.施工组织设计为:?(1)土方开挖采用1m3挖掘机,74kW推土机推运60m;?(2)土料场覆盖层清除30cm,采用74 kW推土机推运60m;?(3)土料开采采用1m3挖掘机挖装,8t自卸汽车运3km上堤填筑;?(4)土料碾压:凸块振动碾压实,干密度大于16.67kN/m3。2.定额消耗及人工、材料及有关费率资料如下:?(1)人工、材料及有关费率见表3-1。(2)施工机械台时费定额见表3-2。(3)人工、材料、机械台时消耗见表3-3至表3-6。(3)土方开挖工程量清单项目编码为500101002×××。土方回填工程量清单项目编码为500103001×××。【问题】?1.计算机械台时费基价。2.计算:该项目土方开挖单价;该项目土方压实单价;该项目土料开采单价;该项目土方工程概算投资。3.编制土方工程招标清单。

选项

答案

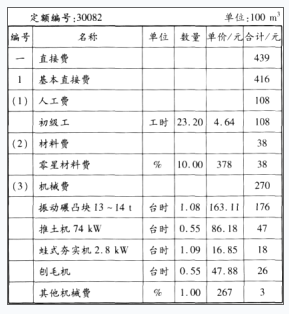

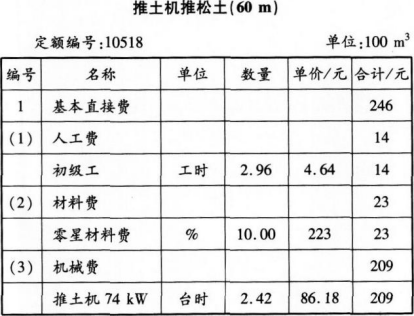

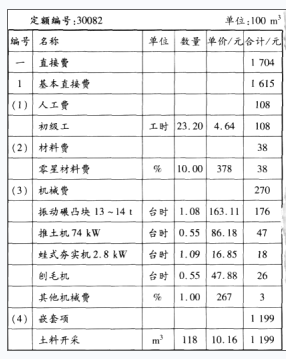

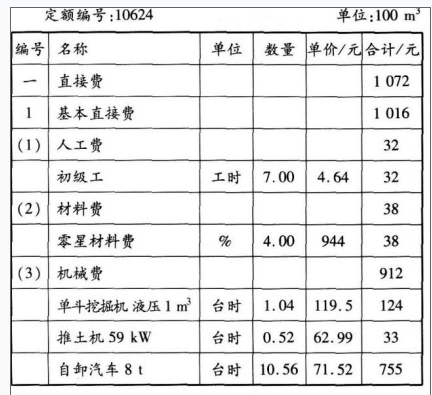

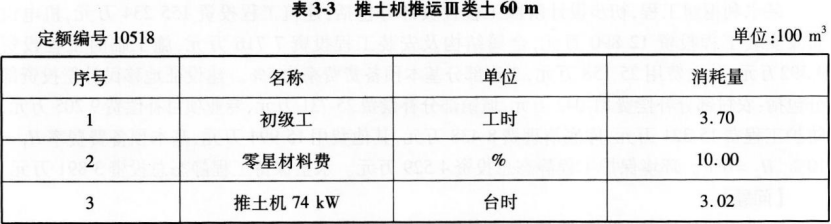

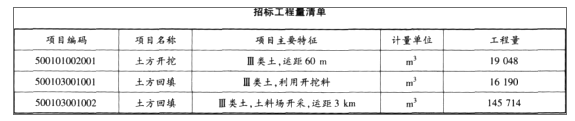

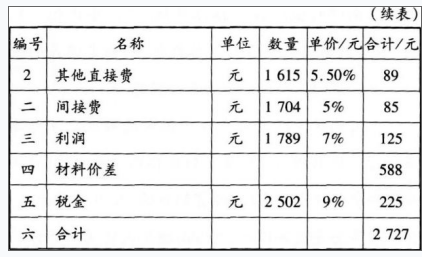

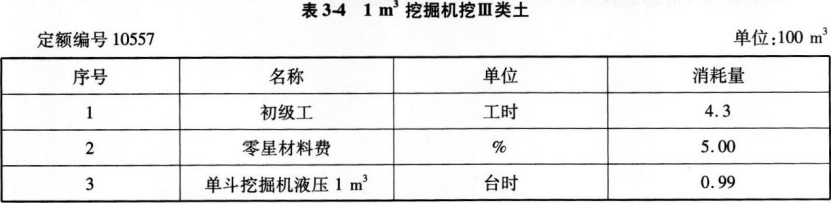

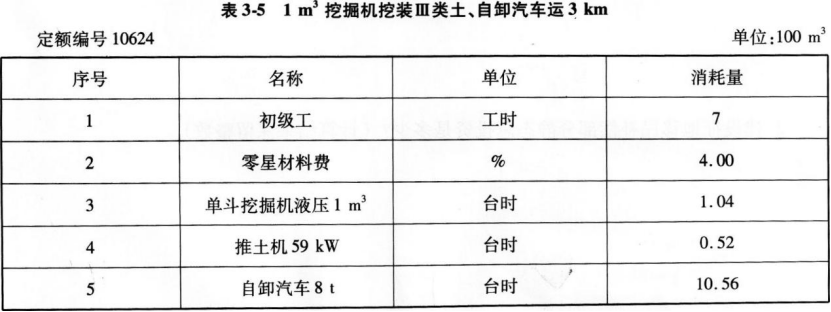

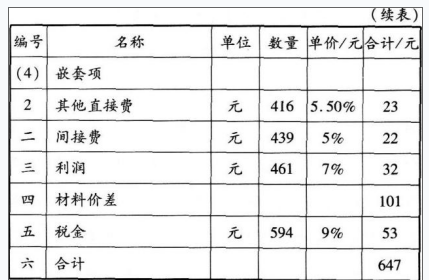

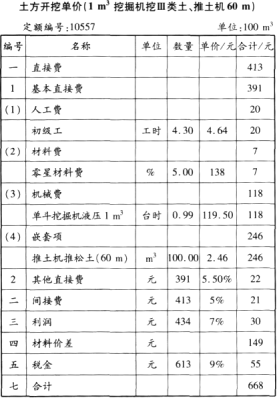

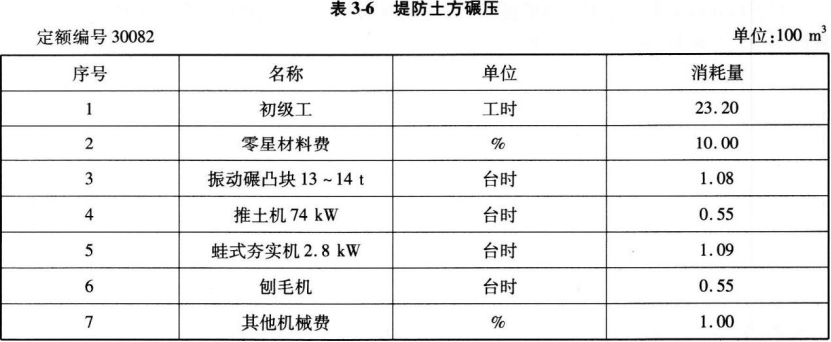

解析 1.机械台时费基价的计算:(1)推土机74kW台时费基价=16.81+20.93+0.86+2.4×6.62+10.6×2.99=86.18(元);(2)推土机59kW台时费基价=9.56+11.94+0.49+2.4×6.62+8.4×2.99=62.99(元);(3)单斗挖掘机液压1m3基价=31.53+23.36+2.18+2.7×6.62+14.9×2.99=119.50(元);(4)自卸汽车8t基价=19.99+12.43+1.3×6.62+10.2×2.99=71.52(元);(5)振动碾凸块13~14t基价=65.80+30.70+2.7×6.62+16.3×2.99=163.11(元);(6)蛙式夯实机2.8kW基价=0.15+0.93+2×6.62+2.5×1.01=16.85(元);(7)刨毛机基价=4.49+5.16+0.22+2.4×6.62+7.4 ×2.99=47.88(元)。2.(1)土方开挖单价:注:材料价差=0.99×14.9×(6.68-2.99)+2.42×10.6×(6.68-2.99)=149(元)。综上:该项目土方开挖单价为6.68元/m3。(2)土方压实单价:土方压实(凸块振动碾压实,干密度>16.67kN/m3)注:材料价差=1.08×16.3×(6.68-2.99)+0.55×10.6×6.68-2.99)+0.55×7.4×(6.68-2.99)=101(元)。综上:该项目土方压实单价为6.47元/m3。(3)土料开采单价:土料场覆盖层清除(推土机推土60m)土料开采(1m3挖掘机挖装Ⅲ类土,自卸汽车运3km)注:1.经土方平衡.项目共需土料170 000-20 000×0.85=153 000m3(压实方),折合自然方180 000m3,土料场覆盖层清除面积100亩,清除厚度0.3m,则清除方量20 000m3,则每100m3土料开采需折合土料场覆盖层清除20 000/180 000×100=11.1(m3)。2.材料价差=1.04×14.9×(6.68-2.99)+0.52×8.4×(6.68-2.99)+10.56×10.2×(6.68-2.99)+3.02×10.6×(6.68-2.99)/100×11.1=484(元)。综上:该项目土料开采单价为18.41元/m3。(4)土方回填(土料场土方碾压)单价:土方压实(凸块振动碾压实,干密度>16.67kN/m3)注:材料价差=1.08×16.3×(6.68-2.99)+0.55×10.6×(6.68-2.99)+0.55×7.4×(6.68-2.99)+1.04×14.9×(6.68-2.99)+0.52×8.4×(6.68-2.99)+10.56×10.2×(6.68-2.99)+3.02×10.6×(6.68-2.99)/100×11.1×1.18=588(元)。该项目土方工程概算投资见下表:3.工程招标清单如下:土方开挖工程量:20 000/1.05=19 048(m3);土方回填(利用)工程量:17 000/1.05=16 190(m3);土方回填(借土)工程量:153 000/1.05=145 714(m3)。【解析】本案例第1问主要考查定额机械台时费的编制。机械台时费由两类费用组成,一类费用分为折旧费、修理及替换设备费和安装拆卸费;二类费用为人工、动力燃料或消耗材料,以工时数量和实物消耗量表示。台时费中人工费按中级工计算。动力燃料或消耗材料需按照水利部办公厅关于印发《水利工程营业税改征增值税计价依据调整办法》(办水总[2016]132号)的通知,柴油主要材料按照2 990元/t限价,超出部分以材料补差形式计算,列入单价表中,并计取税金。本案例第2问主要考查水利概算(土方开挖、回填)的编制。需注意:(1)建筑安装工程费由直接费、间接费、利润、材料补差和税金组成。(2)《水利建筑工程概算定额》中土方开挖工程说明规定,推土机推松土时,定额乘以0.8的系数。(3)《水利建筑工程概算定额》规定,土方开挖工程,计量单位为自然方。土方回填工程,计量单位为建筑实体方,土石方松实系数需按定额附表进行换算。(4)土料场覆盖层清除需摊入土方回填(借土)单价。(5)组合单价中的嵌套项目以基本直接费计入。其他直接费、间接费、利润、材料价差和税金随组合单价一同计取。(6)概算编制时,土方回填项要根据施工组织分项组价。本案例第3问主要考查水利工程工程量清单的计价。分类分项工程量清单包括项目编码、项目名称、计量单位等。需注意概算工程量与招标工程量的关系。
转载请注明原文地址:https://tihaiku.com/jzgc/2285009.html

最新回复(0)
