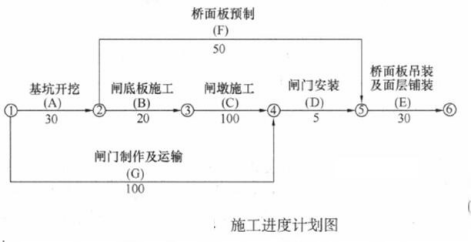

某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。 合同
某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。 合同
题库
2022-08-02
163
问题
某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。 合同约定:工期提前奖金标准为 20000 元/d,逾期完工违约金标准为 20000 元/d。

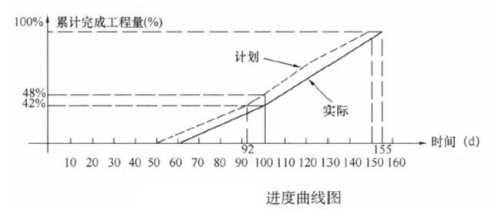

施工中发生如下事件:事件 1:A 工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A 工作的实际工 作时间为 34d。事件 2:在 B 工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B 工作实际工作 时间为 26d。事件 3:在 C 工作中,承包人采取赶工措施,进度曲线如图所示。
事件 4:由于发包人未能及时提供设计图纸,导致闸门在开工后第 153 天末才运抵现场。[1]、计算计划总工期,指出关键线路。[2]、指出事件 1、事件 2、事件 4 的责任方,并分别分析对计划总工期有何影响。[3]、根据事件 3,指出 C 工作的实际工作持续时间;说明第 100 天末时 C 工作实际比计划提前(或 拖延)的累计工程量;指出第 100 天末完成了多少天的赶工任务?[4]、综合上述事件,计算实际总工期;计算施工单位因工期提前得到的奖金或因逾期支付的违约金 金额。
选项
答案
解析
【1】 关键线路:A→B→C→D→E;工期:185d。
【2】 事件 1,责任方发包人,A 是关键工作,影响计划总工期 4d。
事件 2,责任方是承包人,B 是关键工作,影响计划总工期 6d。
事件 4,责任方是发包人,G 是非关键工作,总时差 50d,延误 53 天,影响计划总工期 3d。
【4】 C 工作实际用的时间 155-60=95d,第 100 天时 C 工作实际比计划拖延 6%(48%-42%),第 100 天完成了 2d 的赶工任务。
【3】 实际总工期 185+4+6-5=190d。实际工期比计划工期拖延 5d,其中有 4d 是发包人的责任,所以承包人需支付给发包人逾期完工违约 20000 元。
转载请注明原文地址:https://tihaiku.com/jzgc/2285007.html
本试题收录于:
工程造价案例分析水利题库一级造价工程师分类
工程造价案例分析水利
一级造价工程师
相关试题推荐
在投标文件的报价单中,如果出现总价金额和分项单价与工程量乘积之和的金额不一致时,
某企业在招标时,首先通过某种资格审查选择部分供应商,并以邮件问询的方式确定它们是
当事人在订立合同过程中给对方造成损失的,应当承担损害赔偿责任,下列不需赔偿的是(
电子政务项目实施机构应在电子政务项目竣工验收后()内,根据建设单位档案管理规
根据《国家电子政务工程建设项目管理暂行办法》规定,项目建设单位应确定项目的(
根据招投标法的规定,下列()工程建设项目(包括项目的勘察、设计、施工、
根据《中华人民共和国合同法》,以下说法中,()是不正确的。A.价款或者报酬
关于招投标说法不正确的是()A.任何单位和个人不得将依法必须进行招标的
国家电子政务工程建设项目文件归档范围和保管期限表,下列不是永久的是()A
依照《中华人民共和国合同法》,委托开发完成的发明创造,除当事人另有约定的以外,申
随机试题
Anotherculturalaspectofnonverbalcommunicationisonethatyoumightnot
Lastweek,Maryboughtanewclothes,______(衣服的价钱很合理).thepriceofwhichwasr
主要分布于脂肪组织,与脂肪分解有关的肾上腺素能受体是A. B. C. D.
设随机变量X1,X2,X3,X4相互独立,且有E(Xi)=i,D(Xi)=5-i
金融衍生工具交易一般只需要支付少量的保证金或权利金就可签订远期大额合约或互换不同
王先生,68岁,3个月前因急性脑梗死致左侧肢体偏瘫,出院后生活在家中,由老伴照顾
Cushing综合征患者最易发生骨质疏松的部位是 A.肱骨B.脊椎C.骨盆
一住店客人未付房钱即想离开旅馆去车站。旅馆服务员揪住他不让走,并打报警电话。客人
(2020年真题)2×18年3月20日,甲公司将所持账面价值为7800万元的5年
进度计划的表示方法不包括()。A.横道图 B.时标网络图 C.坐标法
最新回复
(
0
)
