某省全部使用国有资金投资的重点水利枢纽工程,施工图设计文件已经相关行政主管部门批

admin2022-08-02  151

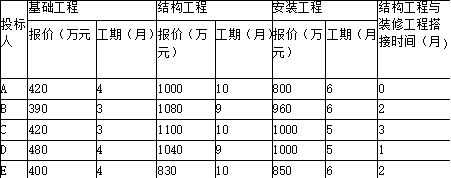

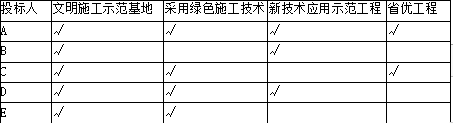

问题 某省全部使用国有资金投资的重点水利枢纽工程,施工图设计文件已经相关行政主管部门批准,建设单位采用了公开招标方式进行施工招标。招标过程中部分工作内容如下:1.2018年3月1日发布该工程项目的施工招标公告,其内容如下:(1)招标单位的名称和地址;(2)招标项目的内容、规模、工期和质量要求;(3)招标项目的实施地点,资金来源和评标标准;(4)施工单位应具有二级及以上水利水电工程施工总承包企业资质,且近三年获得两项以上本市优质工程奖;(5)获得资格预审文件的时间、地点和费用。2.2018年4月1日招标人向通过资格预审的A、B、C、D、E五家施工单位发售招标文件,各施工单位按招标单位的要求在领取招标文件的同时提交了投标保函,在同一张表格上进行了登记签收,招标文件中的评标标准如下:(1)该项目的要求工期不超过18个月;(2)对各投标报价进行初步评审时,若最低报价低于有效标书的次低报价15%及以上,视为最低报价低于其成本价;(3)在详细评审时,对有效标书的各投标单位自报工期比要求工期每提前1个月给业主带来的提前投产效益在评审时可在报价的基础上扣减40万元计算;施工单位承诺争做文明施工示范基地的在评审时可在报价的基础上扣减10万元;申报绿色施工的在评审时可在报价的基础上扣减15万元;申报新技术应用示范工程的在评审时可在报价的基础上扣减20万元;申报省优工程的在评审时可在报价的基础上扣减30万元。(4)经初步评审后确定的有效标书在详细评审时,除报价外,应考虑将工期、示范文明工地、绿色施工、新技术、省优工程折算为货币,计算其评审价格。3.投标单位的投标情况如下:A、B、C、D、E五家投标单位均在招标文件规定的投标截止时间前提交了投标文件。在开标会议上招标人宣读了各投标文件的主要内容,如表3.4、表3.5。表3.4        投标主要内容汇总表表3.5        投标主要内容汇总表[1]、上述招标公告中的各项内容有哪些不妥之处?并说明理由。[2]、指出招标人在发售招标文件过程中的不妥之处,并说明理由。[3]、通过评审各投标人的自报工期和报价,判别投标文件是否有效。[4]、若不考虑资金的时间价值,仅考虑工期提前、文明施工、绿色施工、新技术、创优工程申报给业主带来效益,确定各投标人的综合报价(评审价)并从低到高进行排列。

选项

答案

解析 【1】 (1)招标项目的质量要求不妥,应在招标文件中提出。
(2)招标项目的评标标准不妥,应出现在招标文件中。
(3)应在近三年获得两项以上本市优质工程奖不妥当,这是对潜在投标人的歧视限制条件。
【2】 (1)要求在领取招标文件的同时提交投标保函不妥,可要求投标人递交投标文件时或在投标截止时间前提交投标保函。
(2)各施工单位在同一张表格上进行了登记签收不妥,可能泄露其他潜在投标人的名称和数量等信息。
【3】 A 投标人:工期=4+10+6=20(月);报价=420+1000+800=2220(万元),因工期超过 18个月,投标文件无效。
B 投标人:工期=3+9+6-2=16(月);报价=390+1080+960=2430(万元),投标文件有效。
C 投标人:工期=3+10+5-3=15(月);报价=420+1100+1000=2520(万元),投标文件有效。
D 投标人:工期=4+9+5-1=17(月);报价=480+1040+1000=2520(万元),投标文件有效。
E 投标人:工期=4+10+6-2=18(月);报价=400+830+850=2080(万元)。
E 的报价最低,B 的报价次低,两者之差=(2430-2080)/2430=14.4%小于 15%,投标文件有效。
【4】 (1)B 投标人:2430-(18-16)×40-10-20=2320(万元)
(2)C 投标人:2520-(18-15)×40-10-15-30=2345(万元)
(3)D 投标人:2520-(18-17)×40-10-15-20=2435(万元)
(4)E 投标人:2080-(18-18)×40-10-15=2055(万元)
第一中标候选人为 E 投标人;第二中标候选人为 B 投标人;第三中标候选人为 C 投标人。
