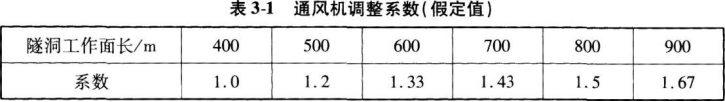

某工程有一条长为1700m的引水圆形隧洞,隧洞的开挖直径为7m,允许平均超挖10

练习题库2022-08-02  54

问题 某工程有一条长为1700m的引水圆形隧洞,隧洞的开挖直径为7m,允许平均超挖10cm,回车洞及避炮洞(其洞径及施工方法与主洞相同)等施工附加量占设计开挖量的5%。同时设一条长100m的施工支洞,岩石级别均为X级。(1)施工支洞布置示意图见图3-1。(2)通风机调整系数(假定值)见表3-1。(3)平洞石方开挖(二臂液压凿岩台)定额消耗量和相关材料价格(除税)、施工机械台时费定额见表3-2、表3-3、表3-4。(4)平洞石方开挖工程量清单项目编码为500102007×××。【问题】1.计算通风机定额综合调整系数。2.编制二臂液压凿岩台平洞石方开挖单价。3.编制石方开挖分类分项工程量清单。

选项

答案

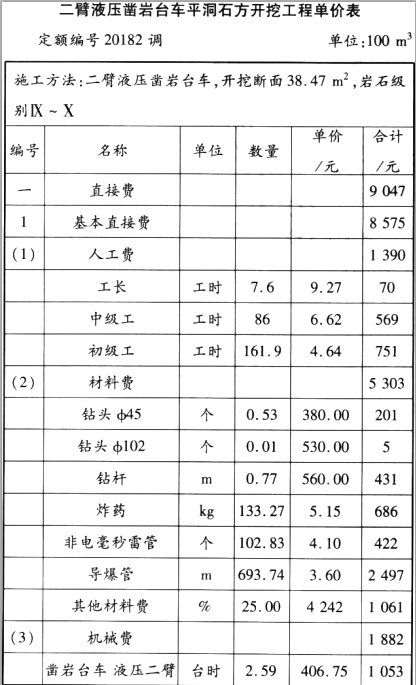

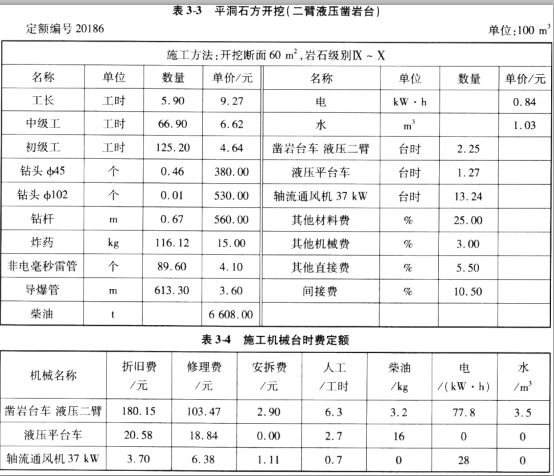

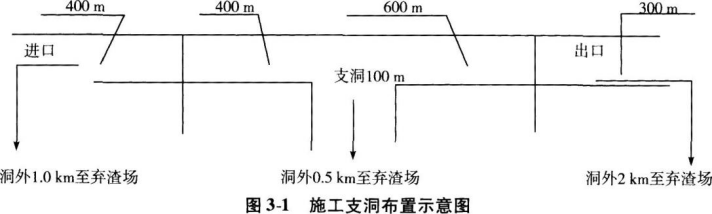

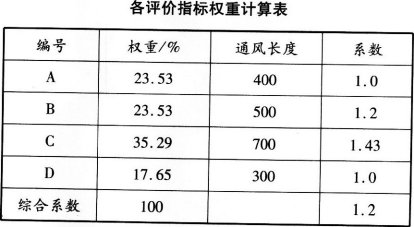

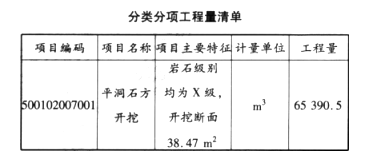

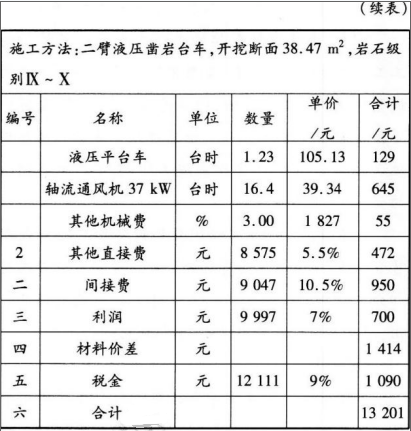

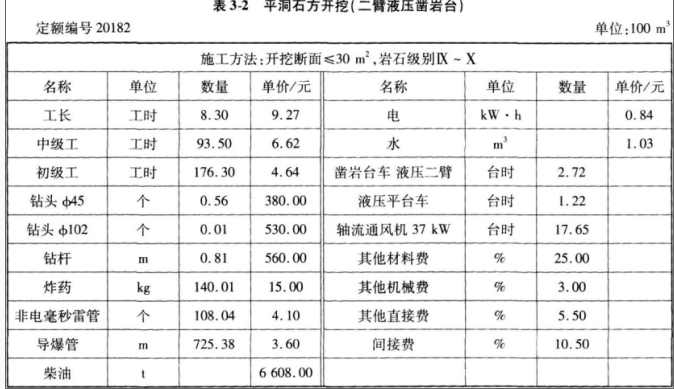

解析 1.(1)计算各工作面承担主洞工作权重:设进口控制段400m为A段,支洞控制段400m为B段,支洞控制段600m为C段,出口控制段300m为D段,则各段所占主洞工作权重为: A段400/1 700=23.53%; B段400/1 700=23.53%: C段600/1 700=35.29%: D段300/1 700=17.65%. (2)计算通风机定额综合调整系数:通风机定额综合调整系数为1.2。 押 题 微 信 公 众 号:j i n k a o d i a n2.隧洞开挖断面面积=3.14×3.5×3.5=38.47(m2):30m2<38.47m2<60m2所以,该项目二臂液压凿岩台平洞石方开挖单价应套用定额子目20182和20186,内插调整。 (1)计算施工机械台时费:凿岩台车液压二臂台时费=180.15+103.47+ 2.90+6.3×6.62+3.2×2.99+77.8×0.84+3.5×1.03=406.75(元/台时);液压平台车台时费=20.58+18.84+2.7×6.62+16×2.99=105.13(元/台时);轴流通风机37kW台时费=3.7+6.38+1.11+0.7×6.62+28×0.84=39.34(元/台时)。 (2)计算二臂液压凿岩台车平洞石方开挖工程单价:按照办水总[2016]132号水利部办公厅关于印发《水利工程营业税改征增值税计价依据调整办法》的通知,炸药、柴油等主要材料按照5 150元/t和2 990元/t限价,超出部分以材料补差形式计算,列入单价表中,并计取税金。材料价差=133.27×(15-5.15)+2.59×3.2× (6.608-2.99)+1.23×16×(6.608-2.99)=1 414(元)。综上:二臂液压凿岩台车平洞石方开挖工程单价=13 201/1130=132.01(元/m3)。 3.石方开挖工程量=3.14×3.5×3.5×1 700=65 390.5(m3)。 石方开挖分类分项工程量清单如下:本案例第1问主要考查水利工程计量与计价的综合运用。隧洞洞挖,需注意通风机定额消耗与隧洞通风长度的关系。分段施工时,隧洞通风长度需按“加权平均”来考虑。 本案例第2问主要考查工程单价的编制。全面考核了依据开挖断面对定额的调整、机械台时费的计算、工程单价的编制(需注意主要材料的限价)等。开挖断面介于两定额之间,需内插定额的消耗量进行调整;建筑安装工程费由直接费、间接费、利润、材料补差和税金组成。编制工程单价时,需按照办水总[2016]132号水利部办公厅关于印发《水利工程营业税改征增值税计价依据调整办法》的通知,对炸药、柴油等主要材料按照5 150元/t和2 990元/t限价,超出部分以材料补差形式计算,列入单价表中,并计取税金。同时根据 《水利工程施工机械台时费定额》 ,台时费中人工费按中级工计算。本案例第3问主要考查分类分项工程量清单的编写。分类分项工程量清单包括项目编码、项目名称、计量单位等。石方洞挖的工程量计算规则为:按招标设计图示轮廓尺寸计算的有效自然方体积计量。
