西南某省拟兴建一座具有防洪、发电效益的水利枢纽,该工程目前正处于可行性研究阶段,

资格题库2022-08-02  59

问题 西南某省拟兴建一座具有防洪、发电效益的水利枢纽,该工程目前正处于可行性研究阶段,枢纽工程拦河坝顶部海拔高度为3020m,厂房顶部海拔高度为2090m, 部分设备及安装工程的设计方案及参数如下:5 台贯流式水轮发电机,每台套设备自重10t,全套设备平均出厂价为5.0万元/t(含增值税16%),设备铁路运杂费费率为2.21%,公路运杂费费率为1. 92%,运输保险费费率为0.30% ,采购及保管费费率为O.70% , 本工程综合电价为0.77元/(kW.h)。(1)人工预算单价。该工程所在地为一般地区,人工预算单价计算标准参考表3-49。(2)材料预算价格。汽油按3075元It、柴油按2990万t 取基价,材料预算价格见表3-50。(3)施工机械台时费见表3-51。(4)其他直接费费率取8.2%。(5)间接费费率取759毛 。(6)利润率取7%。(7)税率取9%。(8)根据《水利水电设备安装工程概算定额》规定,海拔在2000m以上的地区,人工和机械定额乘以表3-52中所列调整系数。二、问题1.计算每台发电机所需的设备费。2.根据设计阶段及发电机型号,选择编号为02045的水利水电设备安装工程概算定额,对该贯流式水轮发电机进行安装工程单价分析,完成表3-53(表中数量为定额耗量,应根据实际情况调整)。3.计算这5台发电机所需的设备及安装工程投资。最终结果以万元为单位,计算结果均保留两位小数。

选项

答案

解析 问题1 :
每台水轮机的出厂价为: 10×5.0=50.00(万元)
设备运杂综合费费率:
运杂综合费费率=铁路运杂费费率+公路运杂费费率+(1+铁路运杂费费率+公路运杂费费率)×采购及保管费费率+运输保险费费率
运杂综合费费率:
2.21 % + 1.92%+(1+2.21 %+1.92%)×O.70% + 0.30% = 5.16%
运杂综合费:
5.16%×50=2.58(万元)
故每台水轮机所需的设备费为 50+2.58= 52.58 (万元)
问题2:
(1)枢纽工程,一般地区,根据人工预算单价计算标准表,计算人工费为
人工费=定额劳动量(工时)×人工预算单价(元/工时)

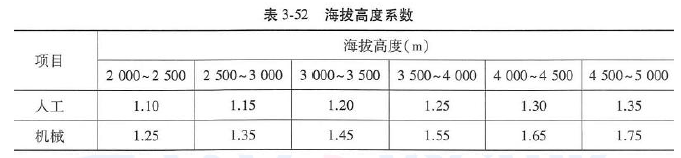

坝顶海拔高度为3020m,定额数量乘以海拔高度系数1.2。
工长:(1.2×132)×11.55 =158.4 0×11.55 =1829. 52(元)
高级工: (1.2×754) ×10.67 = 904.80×10.67 =9654.22(元)
中级工: (1.2 ×1392) ×8.90= 1670.40×8.90=14866.56(元)
初级工: (1.2×247)×6.13 = 296.4 0×6.13=1816.93 (元)
人工费合计 1829.52+9654.22+14866.56+1816.93 =28167.23 (元)
(2)根据材料预算价格表3-50,计算材料费
材料费=定额材料用量×材料预算单价
钢板: 209×4.66 = 973.94(元)
型钢: 459×4.85 = 2226.15 (元)
钢管: 66×5.05 = 333.30(元)
铜材: 2×48.54=97.08(元)
电焊条: 20×6.8 =136.00(元)
氧气: 49×2.43=119.07(元)
乙快气: 21 ×11. 65 = 244.65 (元)
汽油: 33×3.08 =lO1.64(元)
油漆: 26×12.14 =315.64(元)
木材: 0.30×1933 =579.90(元)
电: 1070×O.77 = 823.90(元)
其他材料费=其他材料费费率×主要材料费之和
因此,计算其他材料费:
26%×(973.94+2226.15+ 333.30+97.08+136.00+ 119.07 +244.65 +101.64+315.64+
579.90+823.90)=1547.33(元)
材料费合计:
973.94+2226.15+333.30+97.08+ 136.00+119.07+244.65+101.64+315.64+579 .90+
823.90+1547.33 = 7498.60(元)

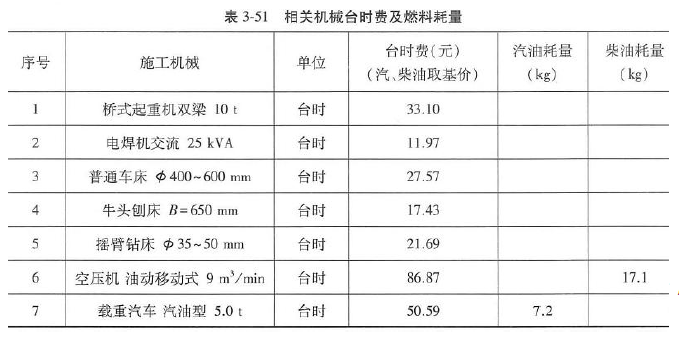

(3)根据施工机械台时费表,计算机械使用费。
机械使用费=定额机械使用量(台时)×施工机械台时费。(元/台时)
拦河坝顶海拔高度为3020m,定额数量乘以海拔高度系数1.45。
桥式起重机双梁10t:
(1.45×35) ×33. 1O =50.75×33. 1O= 1679.83(元)
电焊机交流25 kVA:
(1.45×21)×11.97 = 30.4 5×11. 97 = 364 .4 9 (元)
普通车床φ400-600mm:
(1. 45×11 )×27.57 =15.95×27.57 = 439.74(元)
牛头刨床B=650mm:
( 1. 45×11)×17.43 = 15.95× 17 .4 3 = 278.01 (元)
摇臂钻床φ35-50mm :
(1.45×6)×21. 69 = 8.70×21. 69 = 188.70(元)
空压机油动移动式9m3/min:
(1. 45×3)×86.87 = 4 .35×86. 87 = 377.88(元)
载重汽车汽油型5.0 t:
(1.45×4) ×50.59 = 5. 80×50. 59 = 293.42(元)
其他机械费=其他机械费费率×主要机械费之和
30%×(1679.83+364.49+439.74 +278.01+188.70+ 377.88 + 293 .4 2)=1086.62(元)
机械使用费合计:
1679.83+364 .49+439.74+278.01+188.70 +377.88+293.42+1086.62 =4708.69(元)
(4)基本直接费 28167.23 +7498.60+4708.69= 40374.52(元)
(5)其他直接费:
其他直接费=基本直接费×其他直接费费率
40374.52×8.2% = 3310.71 (元)
(6)直接费:
直接费=基本直接费+其他直接费
40374.52+3310.71 = 43685.23(元)
(7)机电、金属结构设备安装工程的间接费计算基础是人工费。
间接费=人工费×间接费费率
28167.23×75% =21125.42(元)
(8)利润:
利润=(直接费+间接费)×利润率
(43685.23+21125.42)×7% = 4536.75(元)
(9)根据材料预算价格表,计算材料补差:
材料补差=(材料预算价格-材料基价)×材料消耗量
汽油预算价格-材料基价=(8116 - 3075)÷1000 = 5.04(元/kg)
本定额中汽油的消耗量包括材料中和载重汽车消耗的汽油,汽油材料补差:
5.04×(33+4×1. 45×7.2)= 376.79(元)
本定额中柴油的消耗量为空压机消耗的柴油:
柴油预算价格一材料基价=(6788-2990)÷1000=3.80(元/kg)
柴油材料补差:
3.80×(3×1.45×17.1) = 3.80×74.39 = 282.68 (元)
材料补差合计:376.79+282.68 = 659 .47 (元)
(10)税金:
税金=(直接费+间接费+利润+材料补差)×税率
(43685.23+21125.42+4536.75+659.47)×9%=6300.62(元)
(11) 费用合计:
费用合计=直接费+间接费+利润+材料补差+税金
43685.23+21 125 .4 2+4536.75+659 .4 7+6300. 62=76307.49(元)
(12)发电机安装工程单价。
可研阶段水利机械设备安装工程单价扩大系数为10%,计算该贯流式水轮发电机安装
工程单价:
( 76307.4 9+76307.49×lO% )/10000= 8.39(万元)
发电机安装工程单价计算见表3-54。
问题3:
这5 台发电机所需的设备及安装工程投资为:
52.58×5+8.39×5 = 304.85 (万元)
