根据某引调水工程的可行性研究报告,该工程通过泵站从水库提水引至水厂,工程所在地属

admin2022-08-02  69

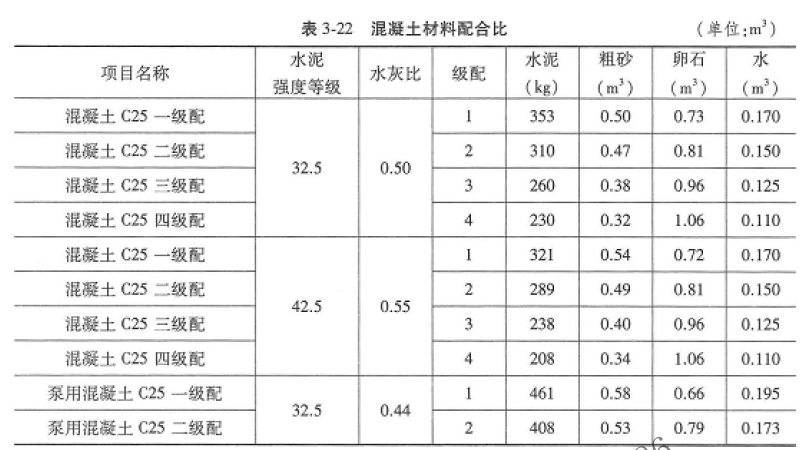

问题 根据某引调水工程的可行性研究报告,该工程通过泵站从水库提水引至水厂,工程所在地属于一般地区,该地区冬季天气严寒。泵站工程泵房墙体及取水头部采用C25 二级配混凝土,抗冻等级为FlOO,泵房墙体厚度60cm。 根据施工组织设计,施工现场配置0.4 m3搅拌机,3 m3混凝土搅拌车运输500m至浇筑现场,墙体混凝土挠筑采用泵送人仓,取水头部混凝土采用人工人仓。水泥、汽油、柴油、砂石料基价分别取255 元/t、3 075 元/t、2990 元/t,70 元/m3。 其他已知条件如表3-22-表3-25 所示。二、问题1.计算泵房墙体混凝土、取水头部混凝土的材料单价(元/m3)和其中的材料补差(元/m3)。2.计算混凝土搅拌和混凝土运输的基本直接费(元/m3)以及相应工序的柴油材料补差(元/m3) 。3.计算泵房墙体混凝土的浇筑单价(元/m3) 。

选项

答案

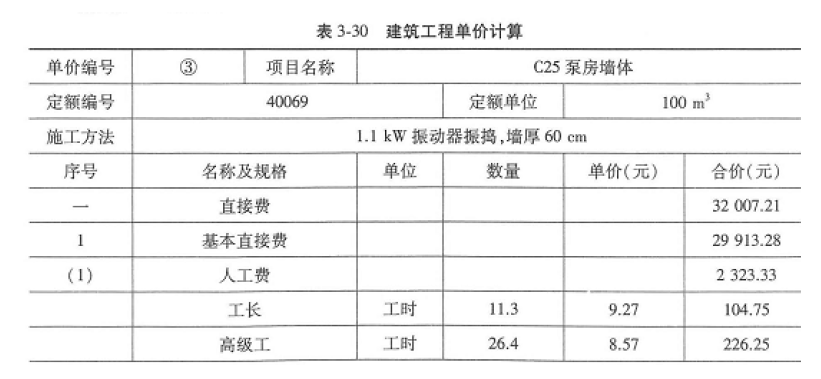

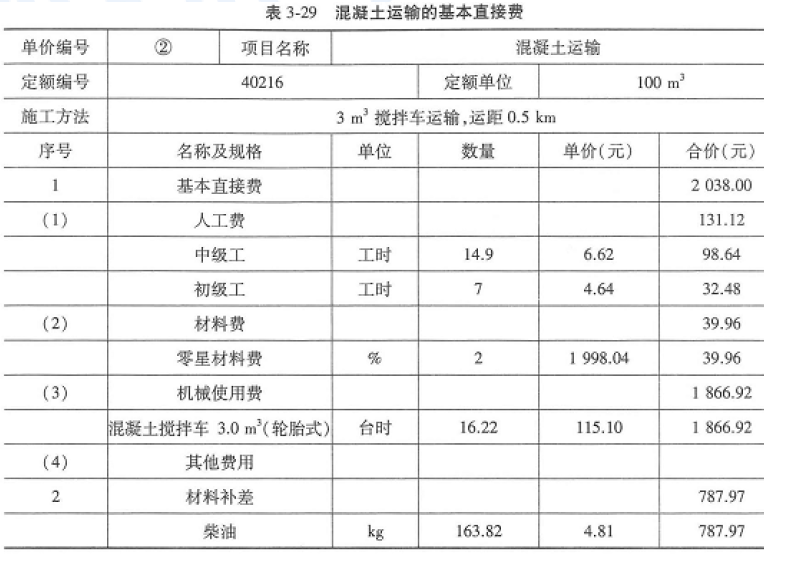

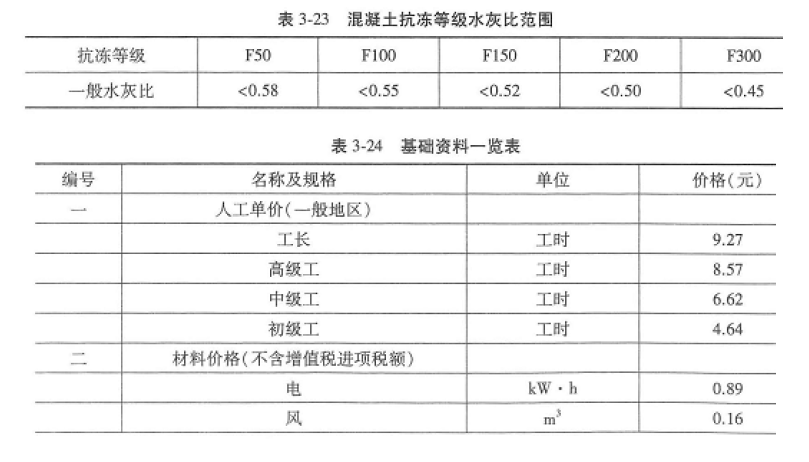

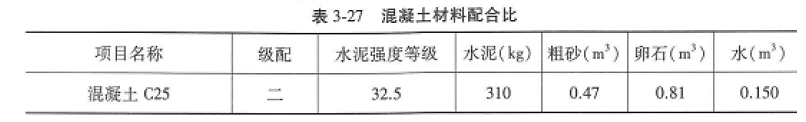

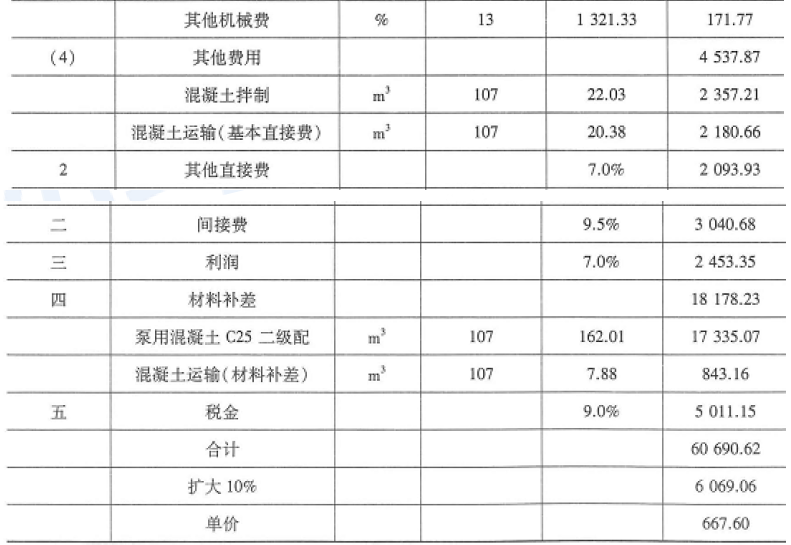

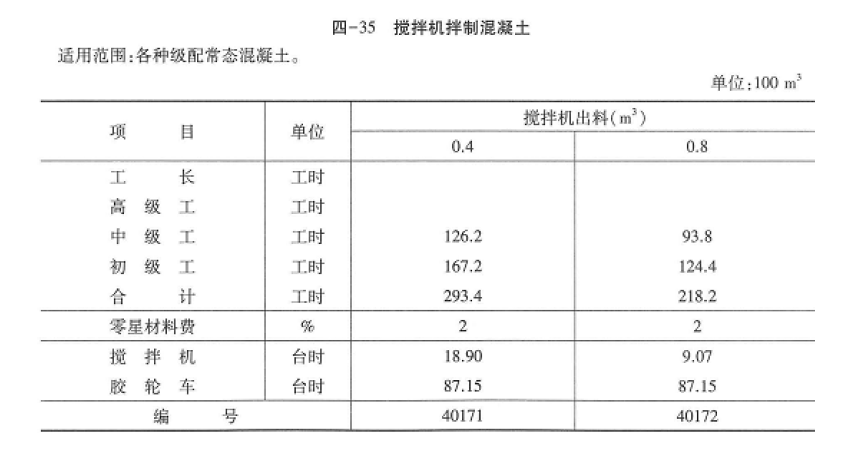

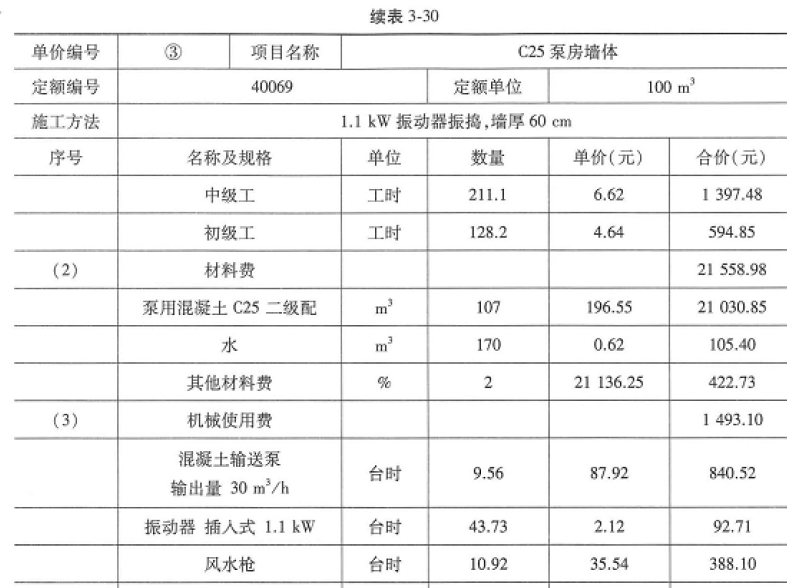

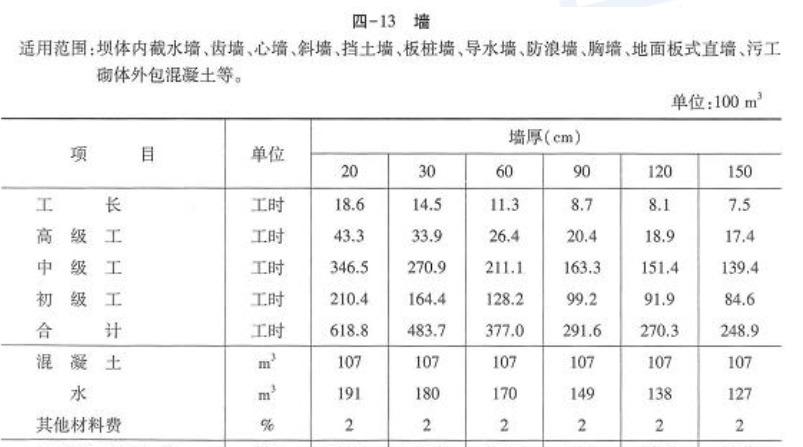

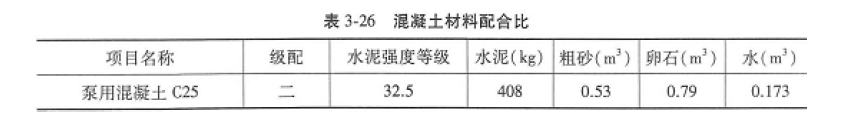

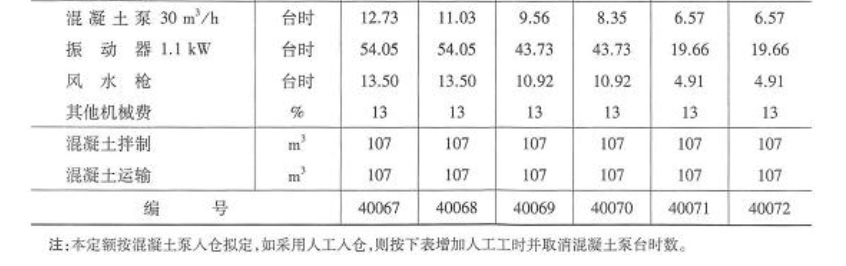

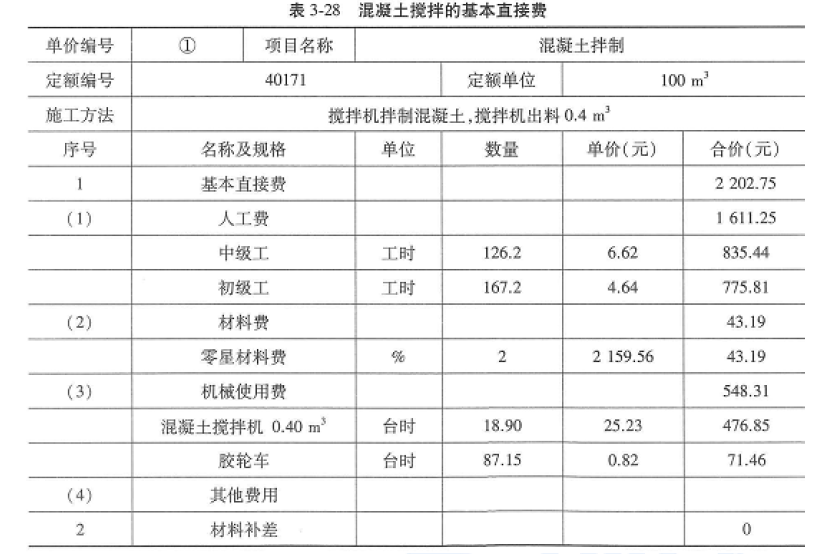

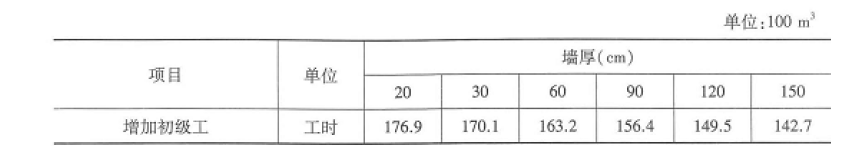

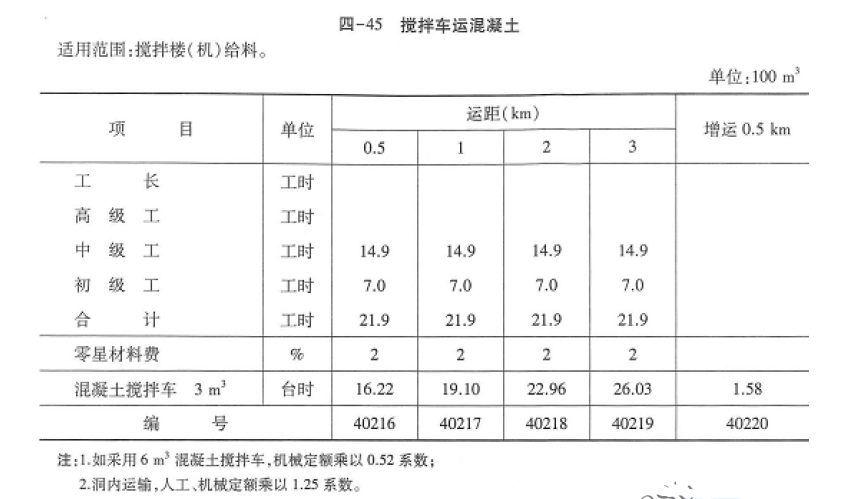

解析 问题1: 计算泵房墙体混凝土、取水头部混凝土的材料单价(元/m3)和其中的材料补差(元/m3)。(1)由题干可知泵房墙体混凝土为二级配C25 泵送混凝土,混凝土材料配合比见表3-26。32.5 水泥单价为419 元/t,基价为255 元/t;粗砂单价为160 元/m3,基价为70 元/m3;卵石单价为130 元/m3, 基价为70 元/m3;水单价为0.62 元/m3。 主要材料按基价计算,泵房墙体混凝土材料基价为:255÷1000×408+ 70×O.53+ 70×O.79+0.62×O.173 =196.55 (元/m3)泵房墙体混凝土的材料补差为:(419-255)÷1000×408+ (160-70)×O.53+(130-70)×O.79 =162.01 (元/m3)泵房墙体混凝土材料单价=196.55+162.01 = 358.56(元/m3)(2 )由题干可知取水头部混凝土为水泥强度等级为32.5 的二级配C25 混凝土,混凝土材料配合比见表3-27。强度等级32.5 的水泥单价为419 元/t, 基价为255 元/t;粗砂单价为160 元/ m3, 基价为70 元/ m3;卵石单价为130 元/ m3, 基价为70 元/ m3;水单价为0.62 元/ m3。 主要材料按基价计算,取水头部混凝土材料基价为:255÷1000×31O+ 70×0.47+70×O.81 +0.62×O.150= 168.74(元/m3)取水头部混凝土的材料补差为:(419 - 255)÷1000×31O+ (160-70)×0.4 7+(130-70)×O.81 = 141.74(元/m3)取水头部混凝土材料单价=168.74+141.74= 310.48(元/m3)问题2:.计算混凝土搅拌和混凝土运输的基本直接费(元/m3)以及相应工序的柴油材料补差(元/m3) 。根据题干可知,混凝土采用0.4 m3搅拌机搅拌,混凝土搅拌的基本直接费计算参照定额40171,如表子28 所示。由表3-28 可知混凝土搅拌的基本直接费为2202.75÷100=22.03(元/m3),这一工序的材料补差为0。根据题干可知,混凝土采用3 m3混凝土搅拌车运输0.5 km, 混凝土运输的基本直接费计算参照定额40216,如表3-29 所示。由表3-29 可知,混凝土运输的基本直接费为2038.00÷100 = 20.38 (元/m3),这一工序的材料补差为787.97÷100=7.88(元/m3)。问题3: 计算泵房墙体混凝土的浇筑单价(元/m3)由题干可知,混凝土墙厚60 cm,采用混凝土泵送,其建筑工程单价计算参照定额40069,如表3-30所示。
转载请注明原文地址:https://tihaiku.com/jzgc/2284916.html

最新回复(0)
