在水利建设项目施工过程中,为防止水土流失,需采取专项水土保持工程,应在开挖边坡、
在水利建设项目施工过程中,为防止水土流失,需采取专项水土保持工程,应在开挖边坡、
资格题库
2022-08-02
43
问题
在水利建设项目施工过程中,为防止水土流失,需采取专项水土保持工程,应在开挖边坡、路堤路笙边坡、堆料场、弃渣场等区域种植草皮,以恢复植被、美化环境。某工程计划在平整场地后,采取人工撒播草籽的绿化措施,草籽选用高羊茅,播种量为80kg/hm2,绿化面积为15hm2,征占用地总面积为25hm2。编制初步设计概算相关基础资料如下:人工预算单价为2.23 元/工时,其他直接费费率为1.5%,现场经费费率为4%,高羊茅草籽除税价为50 元/kg,利润率为5%,增值税税率为9%。植物措施限价材料为苗木、草、种子,分别为15 元/株、10 元/m2和60 元/kg。当计算的预算价格超过限价时,应按限价计入工程单价参加取费,超过部分以价差形式计算,列入单价表并计取税金。水土保持工程间接费费率见表1-24。

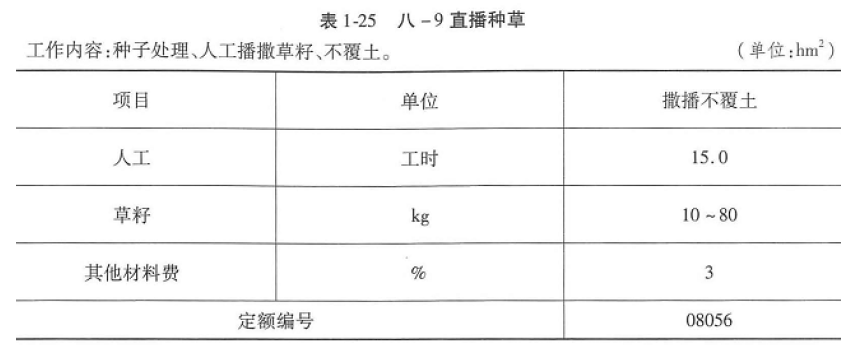

本工程涉及《水土保持工程概算定额》中的相关内容见表1-25。

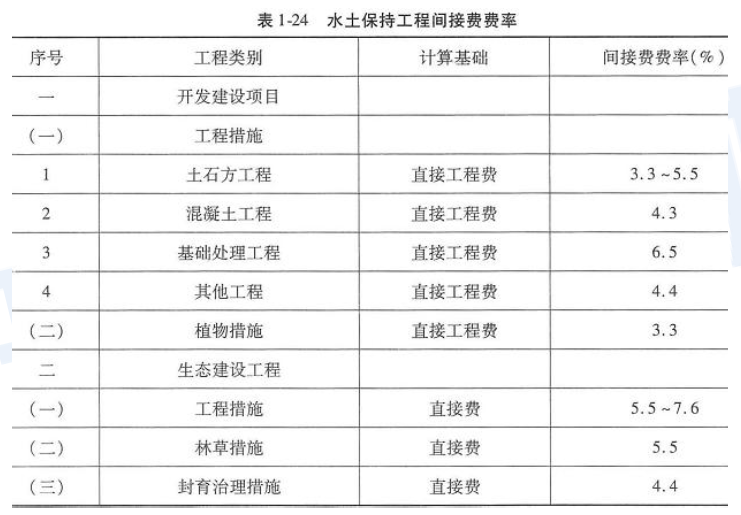

本案例中草籽用量取上限。《水土保持工程概(估)算编制规定》中的相关内容如下:第三部分施工临时工程:仅包含其他临时工程,按第一部分工程措施和第二部分植物措施投资的1%~2%编制(大型工程、植物保护措施工程取下限)。第四部分独立费用:(1)建设管理费按一至三部分之和的1%~2%计算。(2)工程科学研究试验费,遇大型、特殊水土保持工程可列此项费用,按一至三部分之和的0.2%~0.5%计列,一般情况不列此项费用。(3)水土流失监测费按一至三部分之和的1%~1.5%计列。不包括主体工程中具有水土保持功能项目的水土流失监测费用。基本预备费按一至四部分合计的3%计取。已知:本工程建设单位已与工程监理单位和勘测设计单位签订了合同,工程建设监理费为6000 元,勘测设计费为9000 元。工程质量监督费根据工程所在省省级人民政府相关部门的规定,按一至三部分之和的1%计列。水土保持设施补偿费根据工程所在省省级人民政府相关部门的规定,征收标准为1.0 元/m2。本工程不计工程科学研究试验费、价差预备费和建设期融资利息。对于上述所有存在取值区间且取值不明确的费率,均取最大值。二、问题1.编制人工撒播高羊茅草籽概算单价。2.计算本工程的植物措施费。3.计算本工程的施工临时工程费。4.计算本工程的独立费用。5.完成表1-26,并在表后写出计算过程。
问题1 计算过程和计算结果保留两位小数,其余各问题的计算过程和计算结果均保留整数
选项
答案
解析
问题1:编制人工撒播高羊茅草籽概算单价。人工撒播高羊茅草籽概算单价=直接工程费+间接费+利润+材料补差+税金直接工程费=直接费+其他直接费+现场经费已知人工预算单价为2.23 元/工时,高羊茅草籽除税价为50 元/kg,播种量为80kg/hm2。人工费=定额劳动量×人工预算单价=15×2.23=33.45(元)高羊茅草籽合价=定额材料用量×材料预算单价=80×50=4OOO(元)其他材料费=高羊茅草籽合价×3%=4000×3%=120(元)材料费=高羊茅草籽合价+其他材料费=4000+120=4120(元)直接费=人工费+材料费+施工机械使用费=33.45+4120+0=4153.45(元)计算结果见表1-27。

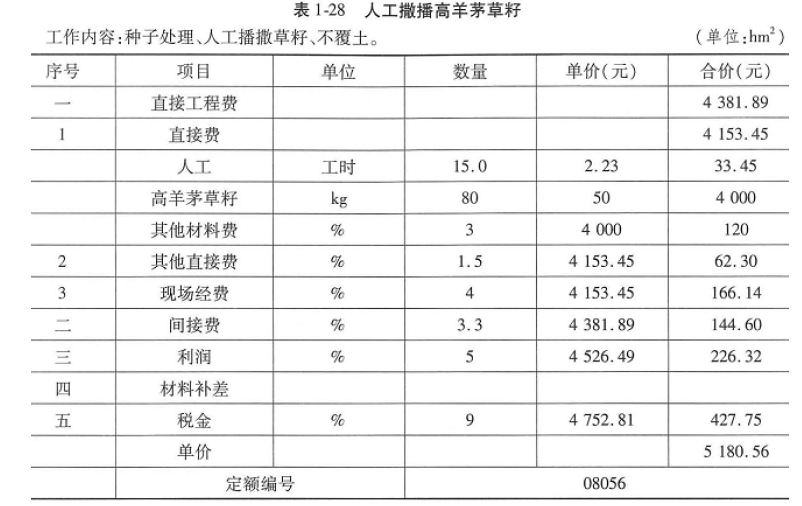

其他直接费=直接费×其他直接费费率=4153.45×1.5%=62.30(元)现场经费=直接费×现场经费费率=4153.45×4%=166.14(元)直接工程费=直接费+其他直接费+现场经费=4153.45+62.30+166.14=4381.89(元)查表1-24 得植物措施间接费费率为3.3%。间接费=直接工程费×间接费费率=4381.89×3.3%=144.60(元)利润=(直接工程费+间接费)×利润率=(4381.89+144.60)×5%=226.32(元)高羊茅草籽材料预算单价(50)小于材料限价(60),因此材料补差=材料用量×(材料预算单价-材料限价),则材料补差为0。税金=(直接工程费+间接费+利润+材料补差)×增值税税率=(4381.89+144.60+226.32+0)×9%=427.75(元)人工撒播高羊茅草籽概算单价=直接工程费+间接费+利润+材料补差+税金=4381.89+144.60+226.32+0+427.75=5180.56(元)计算完毕,编制概算单价见表1-28。

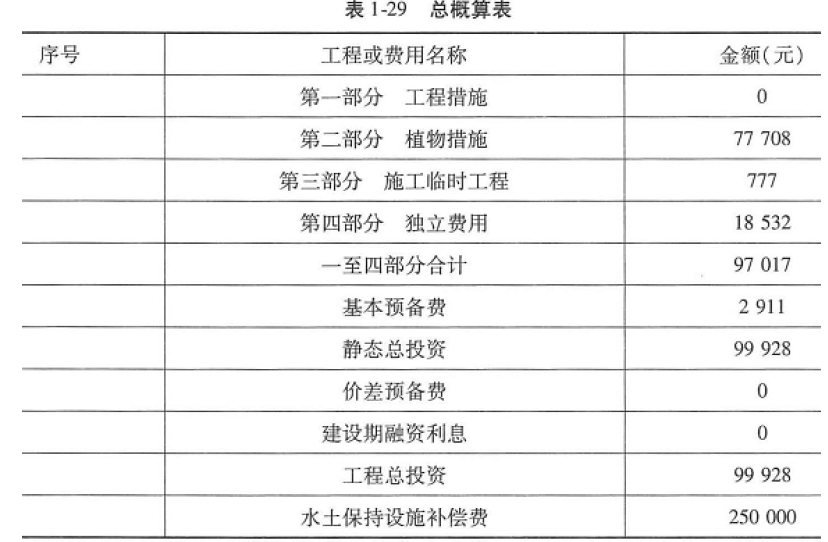

问题2:计算本工程的植物措施费。植物措施费为人工撒播高羊茅草籽费用:高羊茅撒播面积×高羊茅撒播单价=15×5180.56=77708(元)问题3:计算本工程的施工临时工程费。其他临时工程费率1%~2%,本工程仅有植物保护措施,取下限。施工临时工程费=其他临时工程=植物措施费×1%=77708×1%=777(元)问题4:计算本工程的独立费用。本工程一至三部分之和=工程措施费+植物措施费+施工临时工程费=0+77708+777=78485(元)建设管理费=一至三部分之和×2%=78485×2%=1570(元)工程建设监理费为6000 元。工程科学研究试验费不计列。勘测设计费为9000 元。科研勘测设计费=工程科学研究试验费+勘测设计费=0+9000=9000(元)水土流失监测费=一至三部分之和×1.5%=78485×1.5%=1177(元)工程质量监督费=一至三部分之和×1%=78485×1%=785(元)独立费用=建设管理费+工程建设监理费+科研勘测设计费+水土流失监测费+工程质量监督费=1570+6000+9000+1177+785=18532(元)问题5:完成总概算表,并在表后写出计算过程。一至四部分合计=一至三部分之和+第四部分独立费用=78485+18532=97017(元)基本预备费=一至四部分合计×基本预备费费率=97017×3%=2911(元)静态总投资=一至四部分合计+基本预备费=97017+2911=99928(元)本工程不计价差预备费和建设期融资利息。工程总投资=静态总投资+价差预备费+建设期融资利息=99928+0+0=99928(元)水土保持设施补偿费=水土保持设施补偿面积×征收标准=250000×1.0=250000(元)计算完毕,将上述结果填人表1-29 中。
转载请注明原文地址:https://tihaiku.com/jzgc/2284880.html
本试题收录于:
工程造价案例分析水利题库一级造价工程师分类
工程造价案例分析水利
一级造价工程师
相关试题推荐
根据《软件工程术语GB/T11457—2006》,()是一个正式的过程,
根据《软件工程产品质量第1部分:质量模型GB/T16260.1—2006》,在指
根据GB/T16260.1-2006《软件工程产品质量》,软件产品使用质量特性
GB/T11457-2006《信息技术软件工程术语》规定了配置管理的三种基线
在机房工程的设计过程中,所设计的机房工程需具有支持多种网络传输,多种物理接口的能
根据GB/T16260—2006《软件工程产品质量》,软件的内部和外部质量属
根据《GB/T11457—2006信息技术软件工程术语》中对相关软件的分类,生
根据《软件工程—产品质量》(GB/T16260.1-2006)定义的质量模型,
根据GB/T114572006《软件工程术语》,由某人、某小组或借助某种工具
根据GB/T16260.12006《软件工程产品质量》,软件产品使用质量特性中
随机试题
ThegreattreasureofAmericaisnottheland,asbountifulasitis.Noris
Forthispart,youareallowed30minutestowriteanapplicationletter.Yoush
CultureTherearemanythingsaboutourlivesth
下列不属于事故调查组的主要任务的是( )。A.查明事故发生的原因、过程 B.
患者,男性,55岁,多饮、多食、多尿15年,于当地医院诊断为2型糖尿病,一直口服
甲公司2016年度财务报告批准报出日为2017年3月10日,以下事项或交易中属于
番泻叶药材的主要化学成分是A.蒽醌类B.挥发油类C.黄酮类D.靛蓝和靛玉红E.皂
犀黄丸具有的功用有( )。A.解毒消痈 B.开窍定惊 C.活血祛瘀 D.
蕲蛇、乌梢蛇功效的共同点是( )。A.祛风,通络,止痉 B.祛风,散寒,利水
由于资产负债期限结构匹配不合理而导致的金融风险是()。A、流动性风险 B
最新回复
(
0
)
